Ход строительства ЖК «Соболь»

  • 386 фото от официального застройщика
  • 4 корпуса
  • Сдача в 2027—2028
  • Срок сдачи 1 этап
    • 4 квартал 2027: Дом 2.1, Дом 1, Дом 2.2
  • Срок сдачи 2 этап
    • 1 квартал 2028: Дом 3.1, 3.2
ЖК «Соболь»
Добавлено в избранное
Войдите, для просмотра избранного с любого устройства

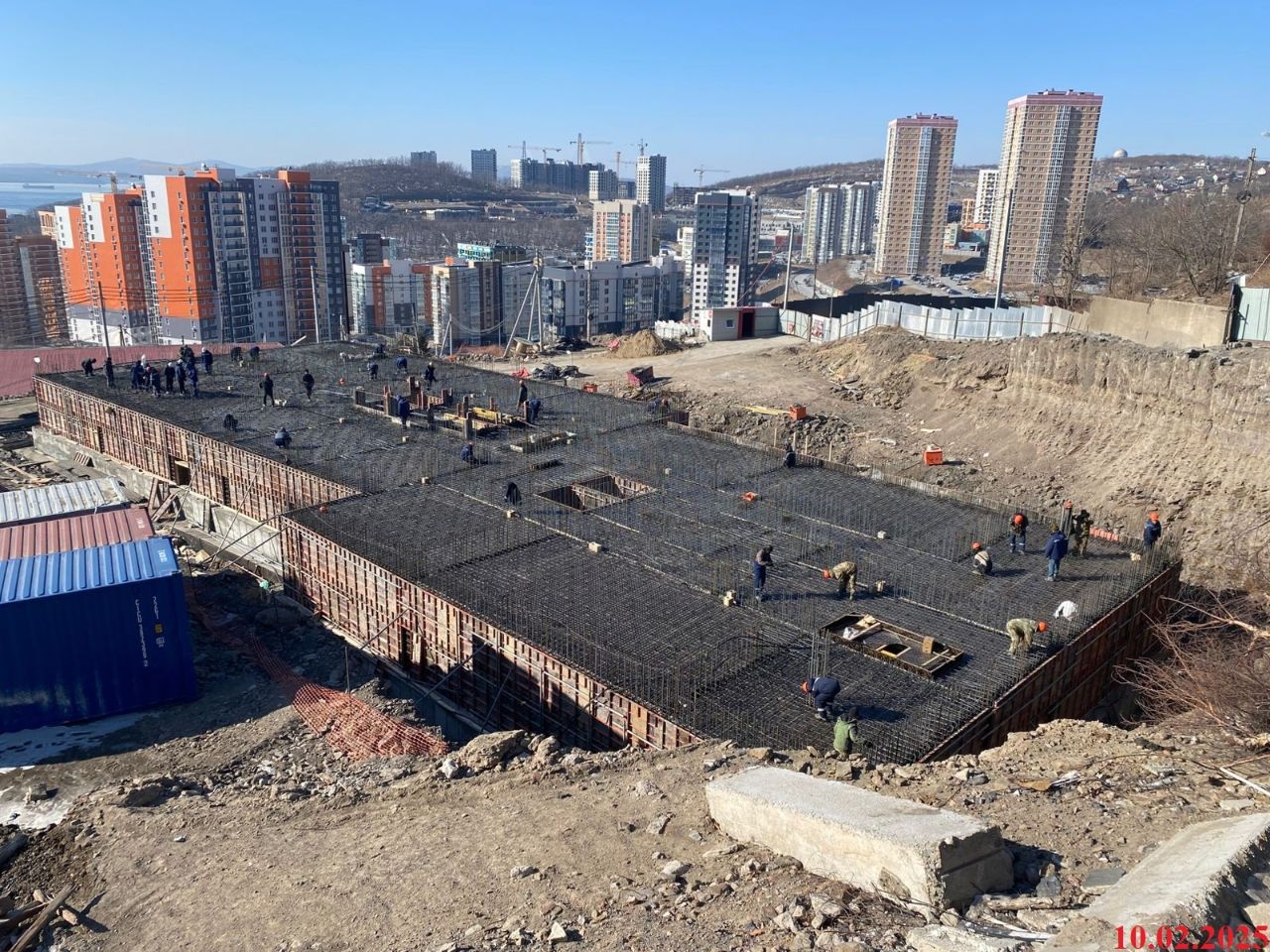

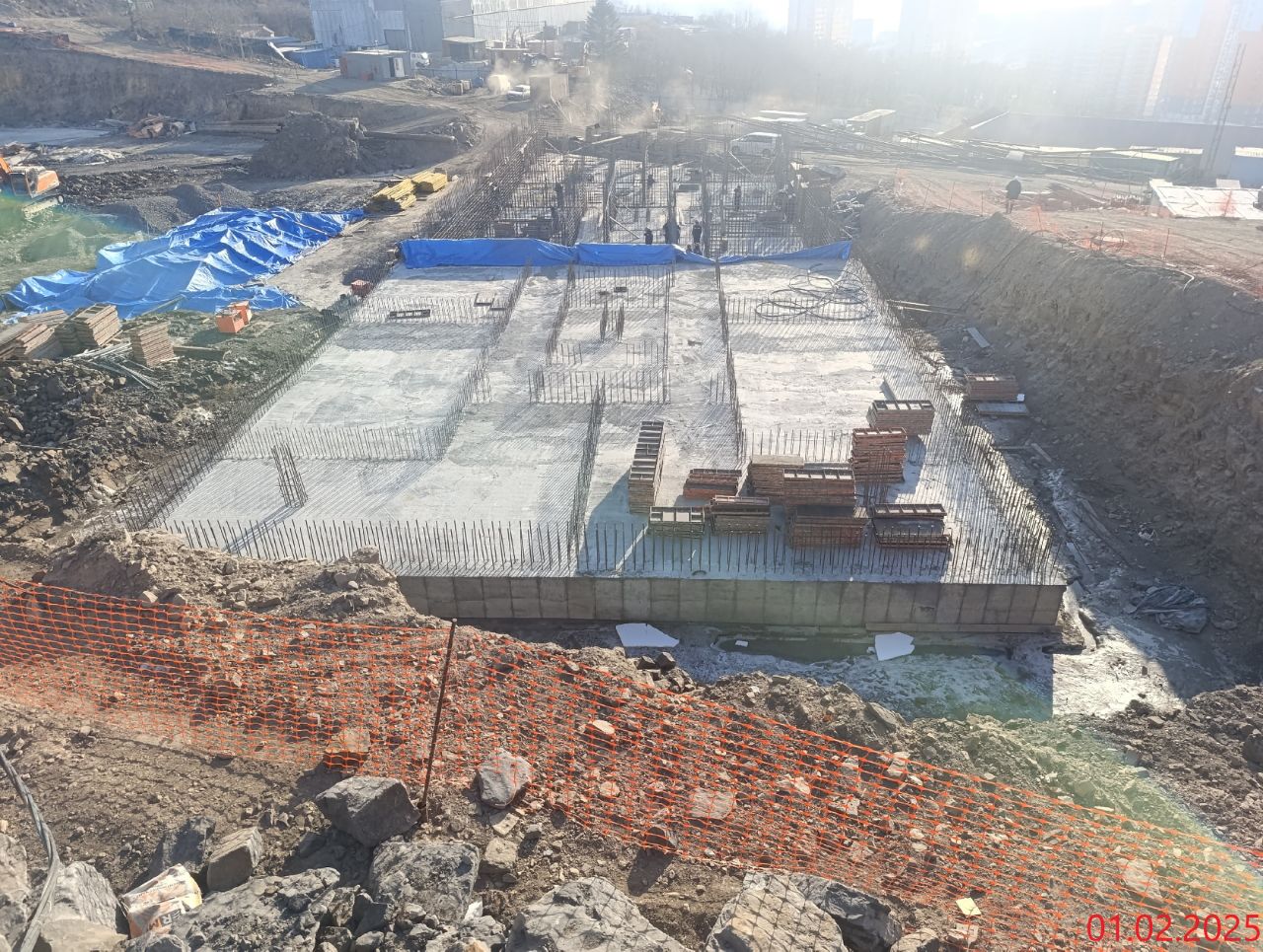

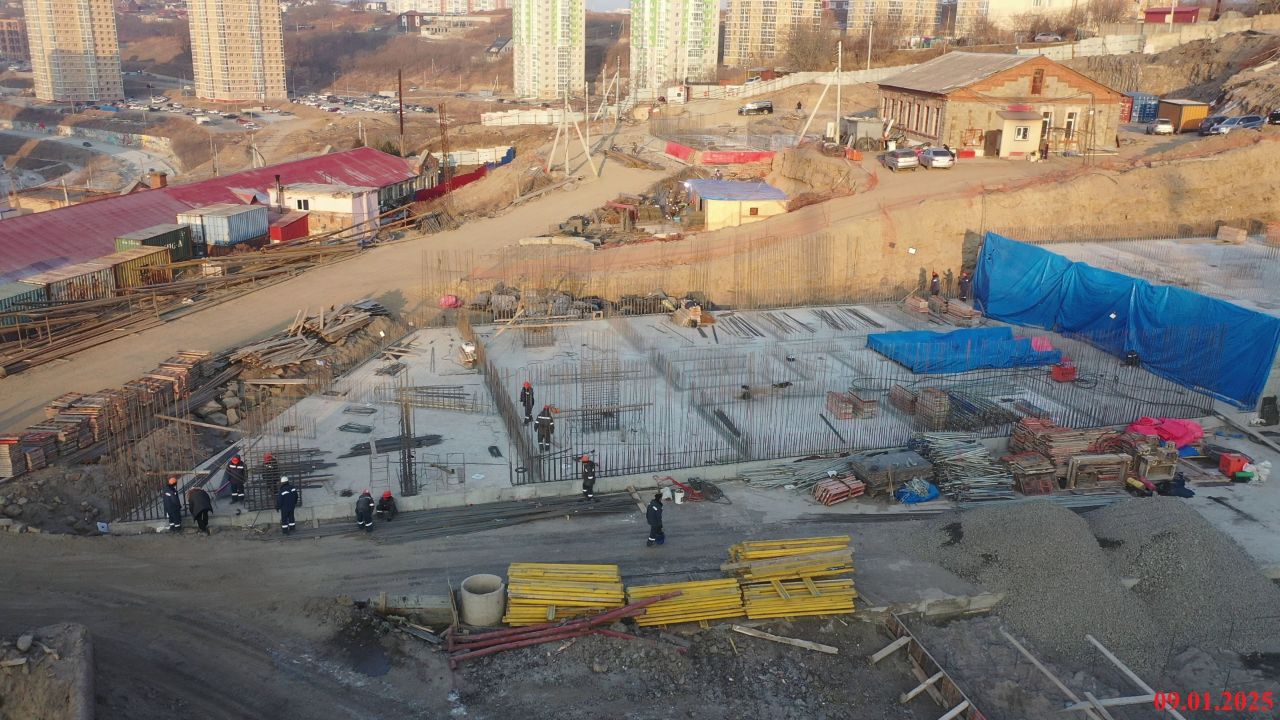

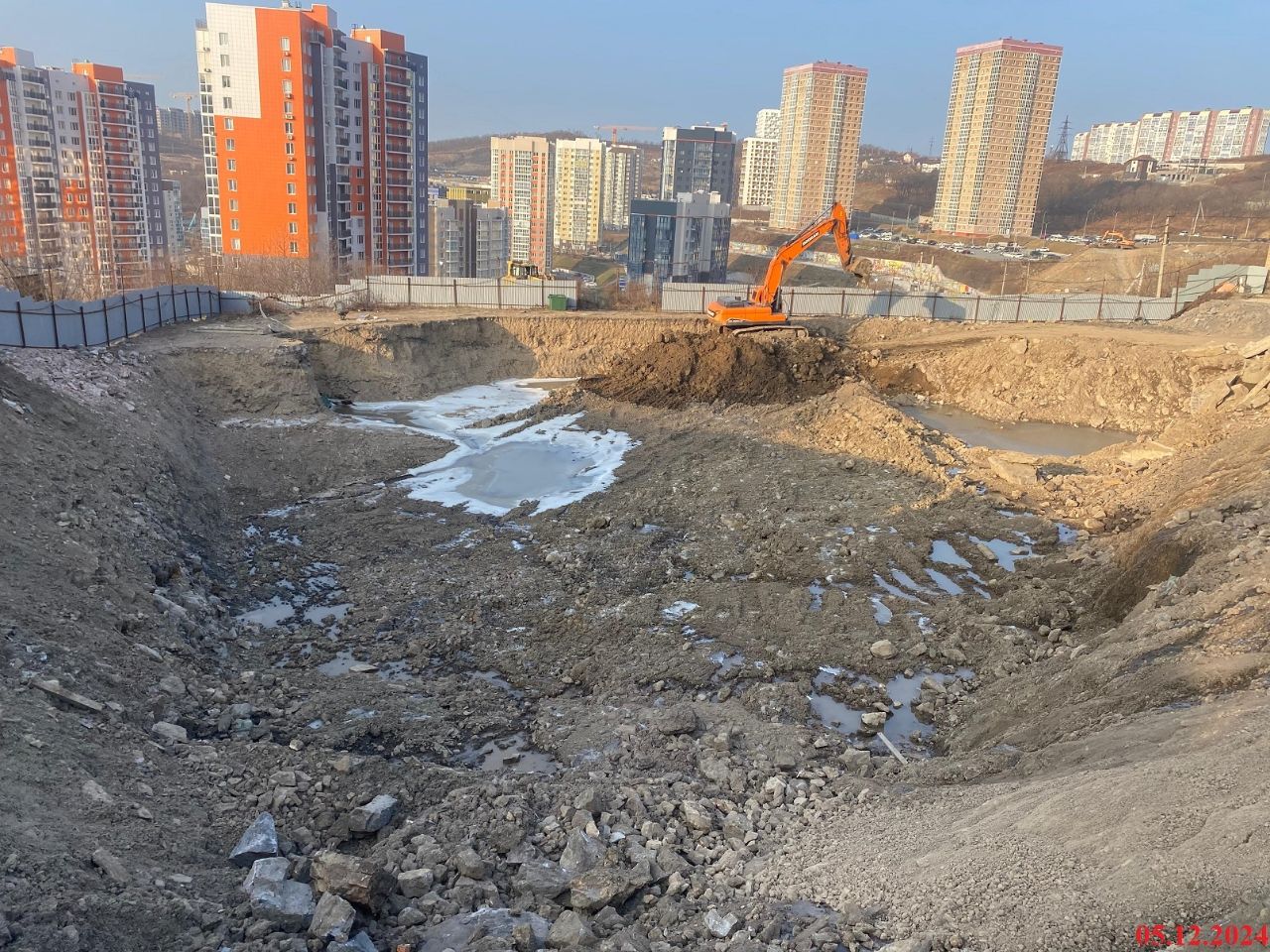

1 июля 2025

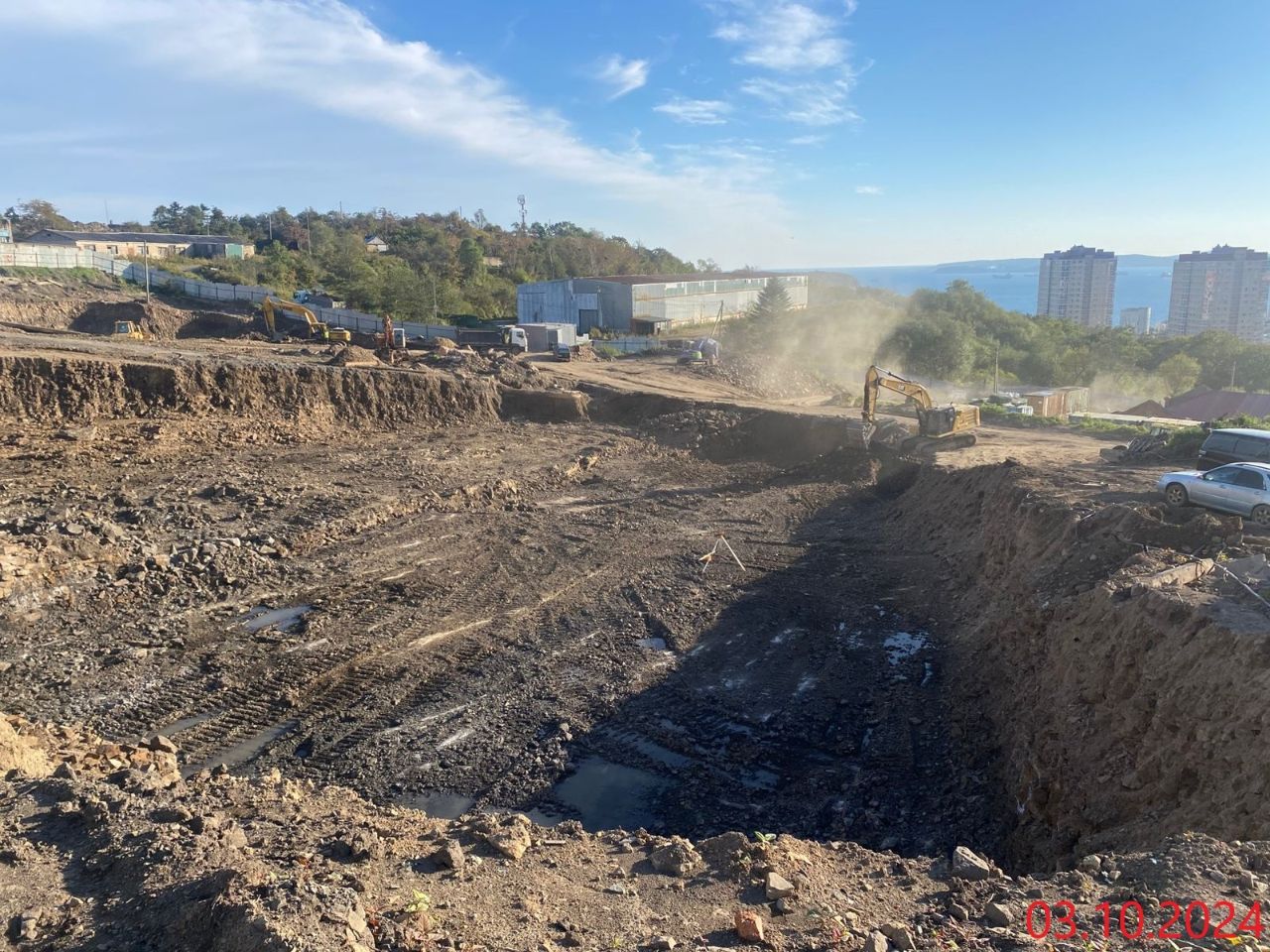

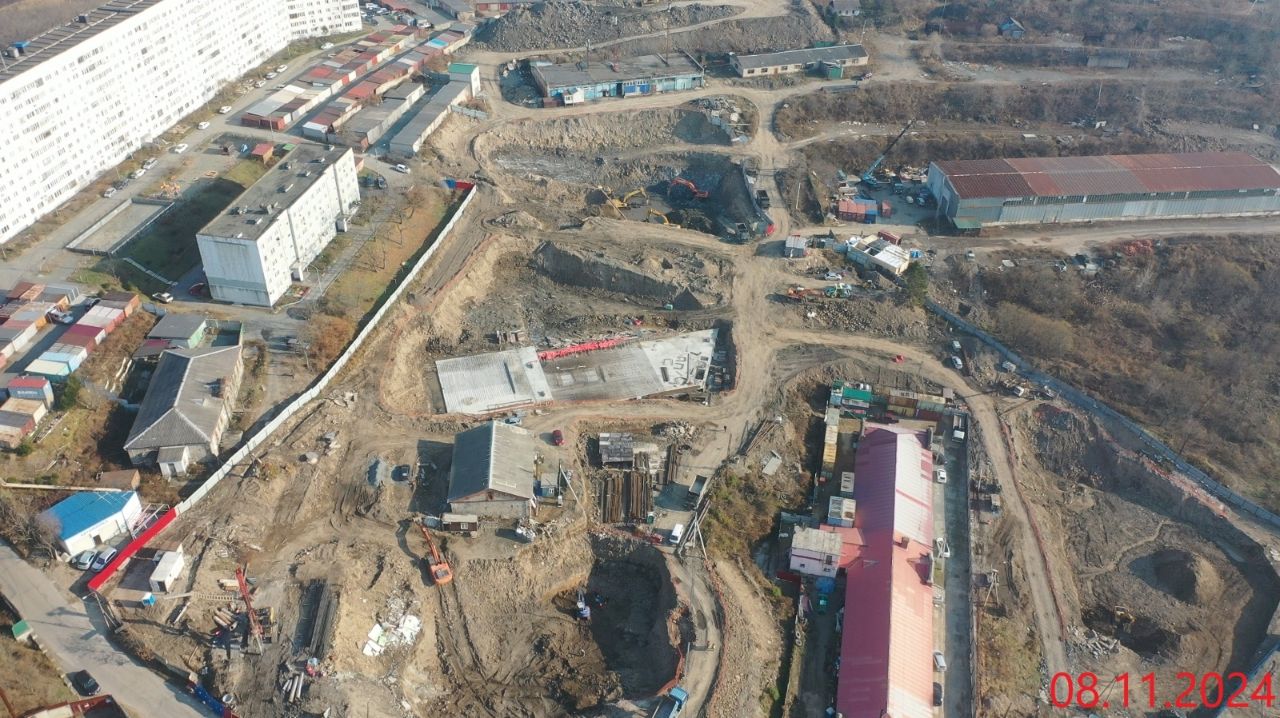

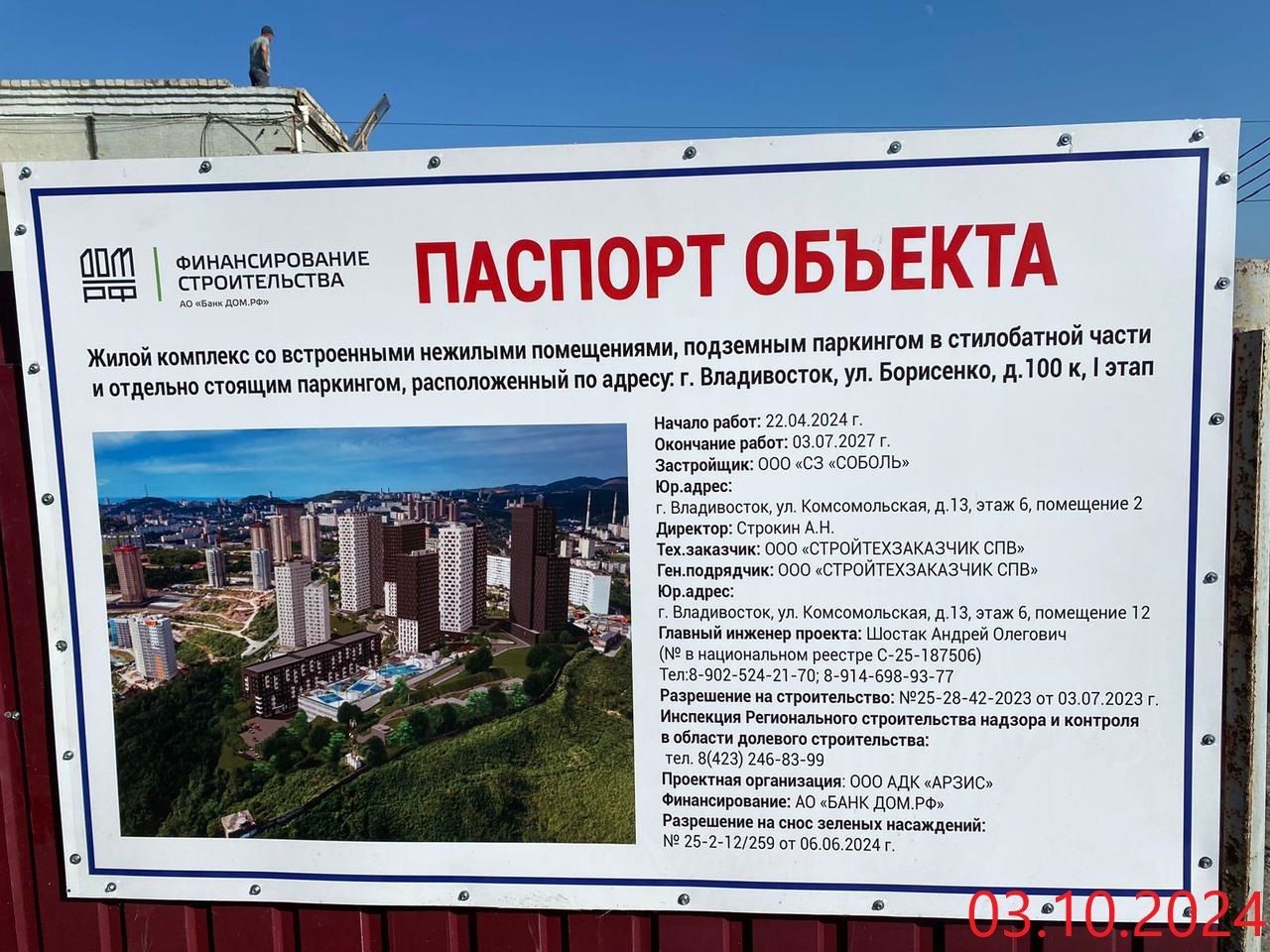

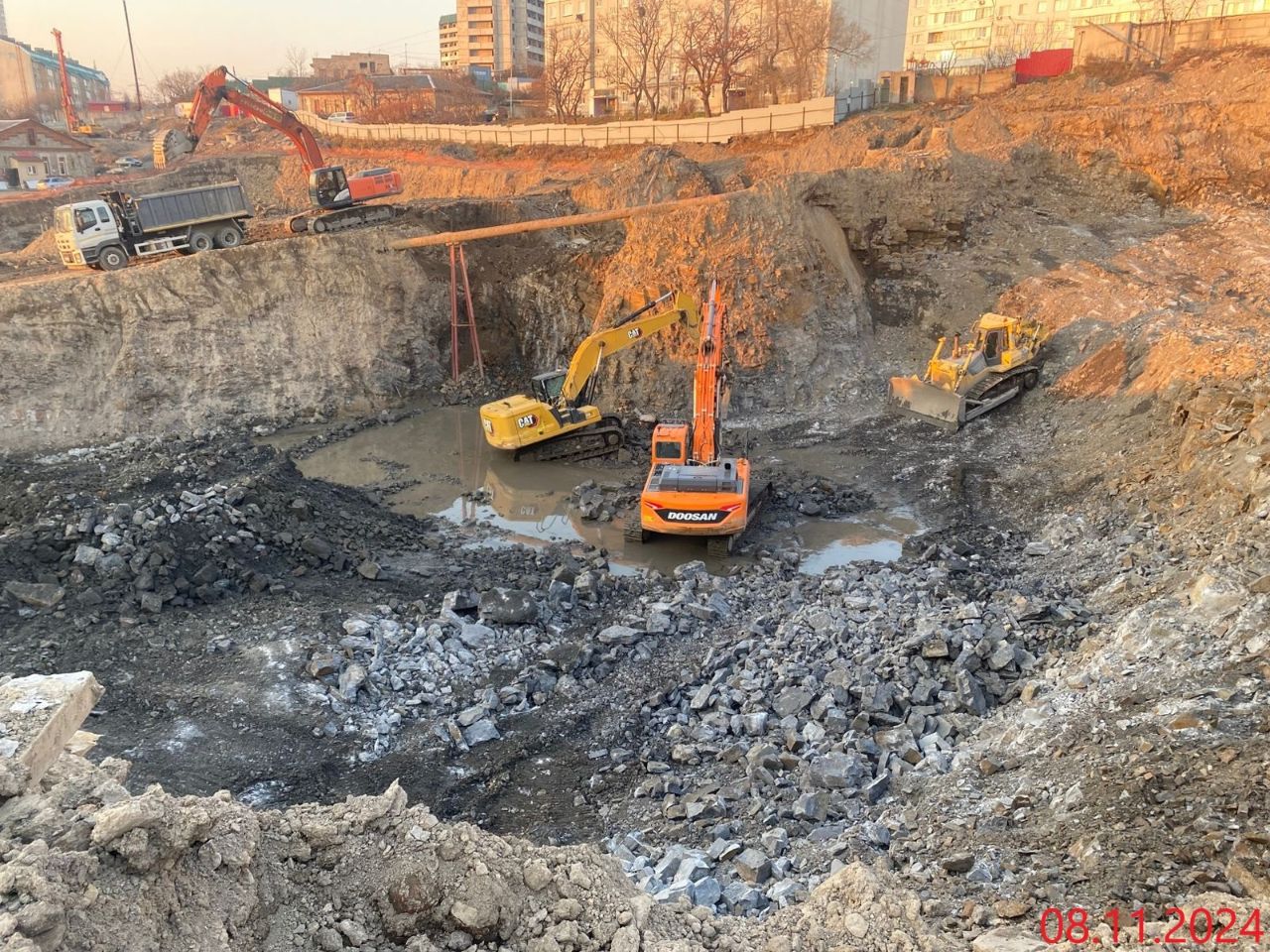

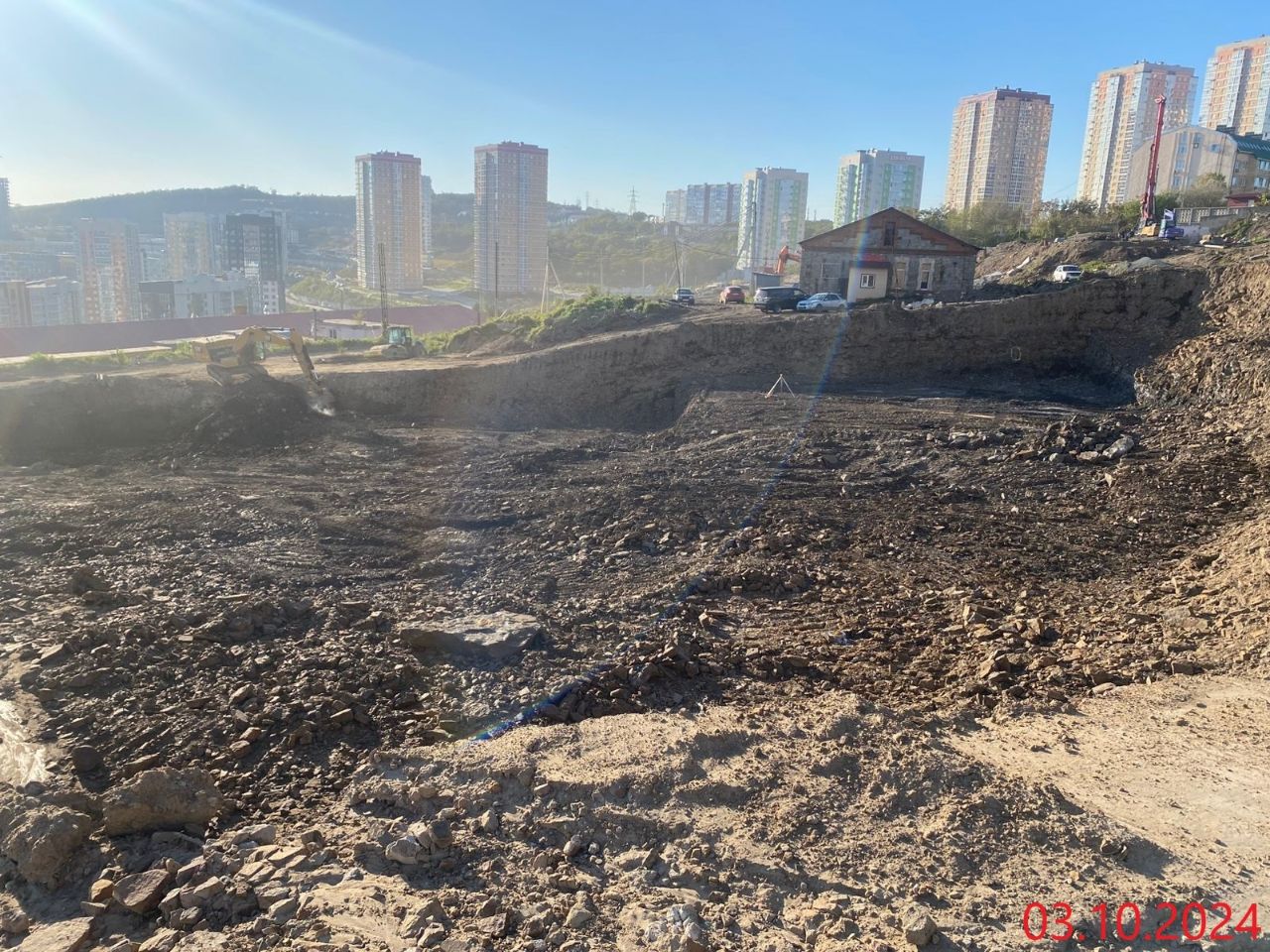

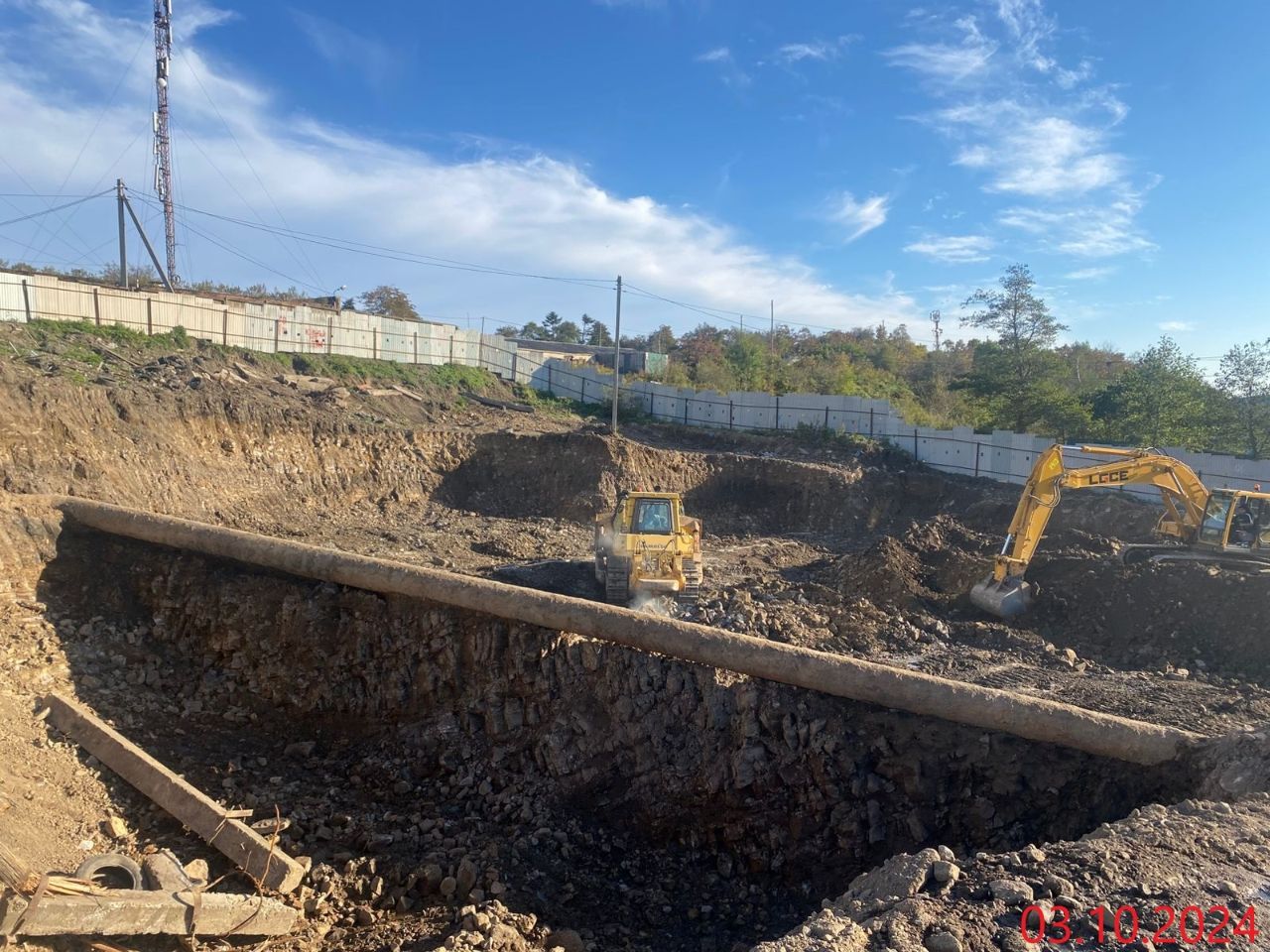

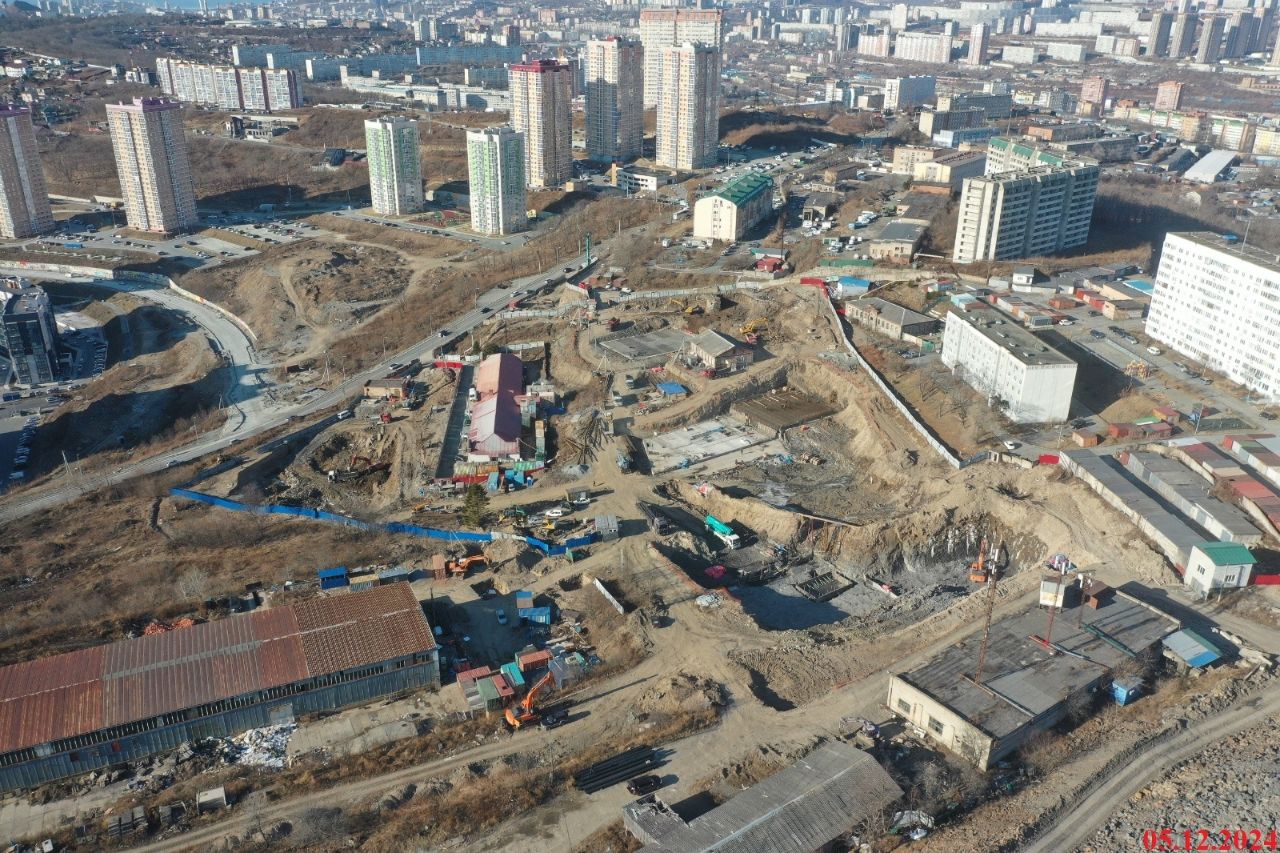

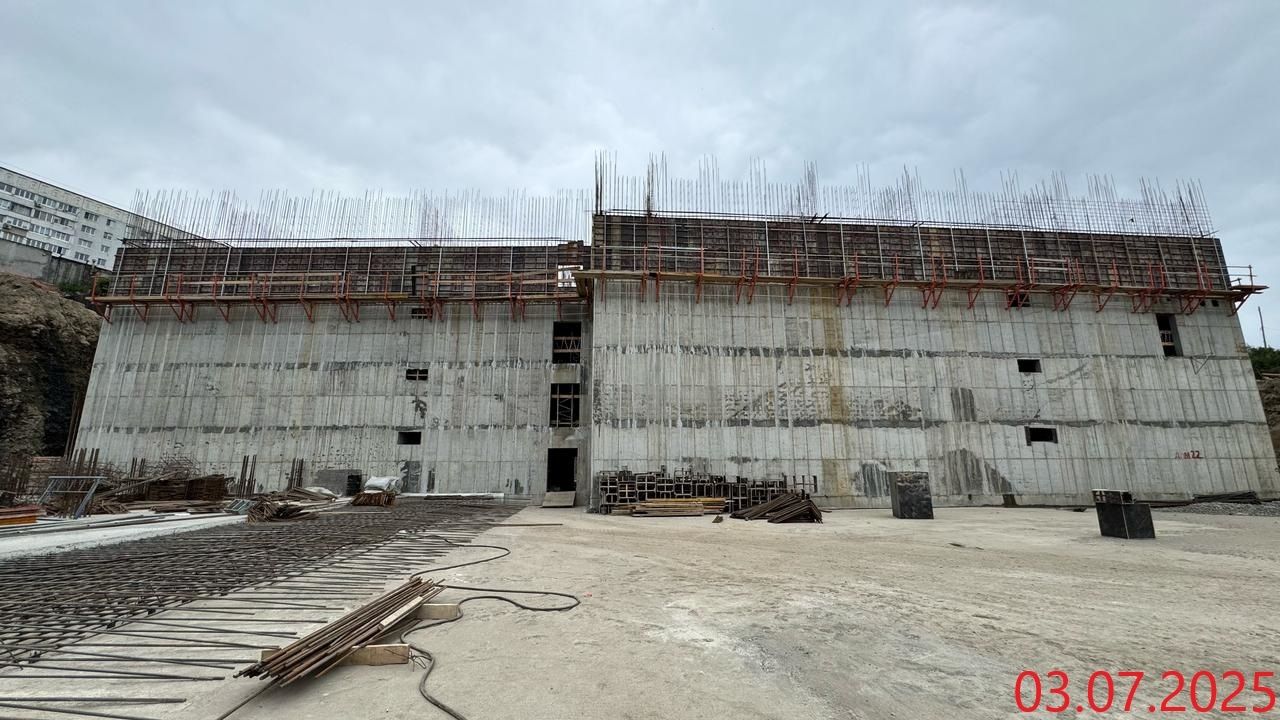

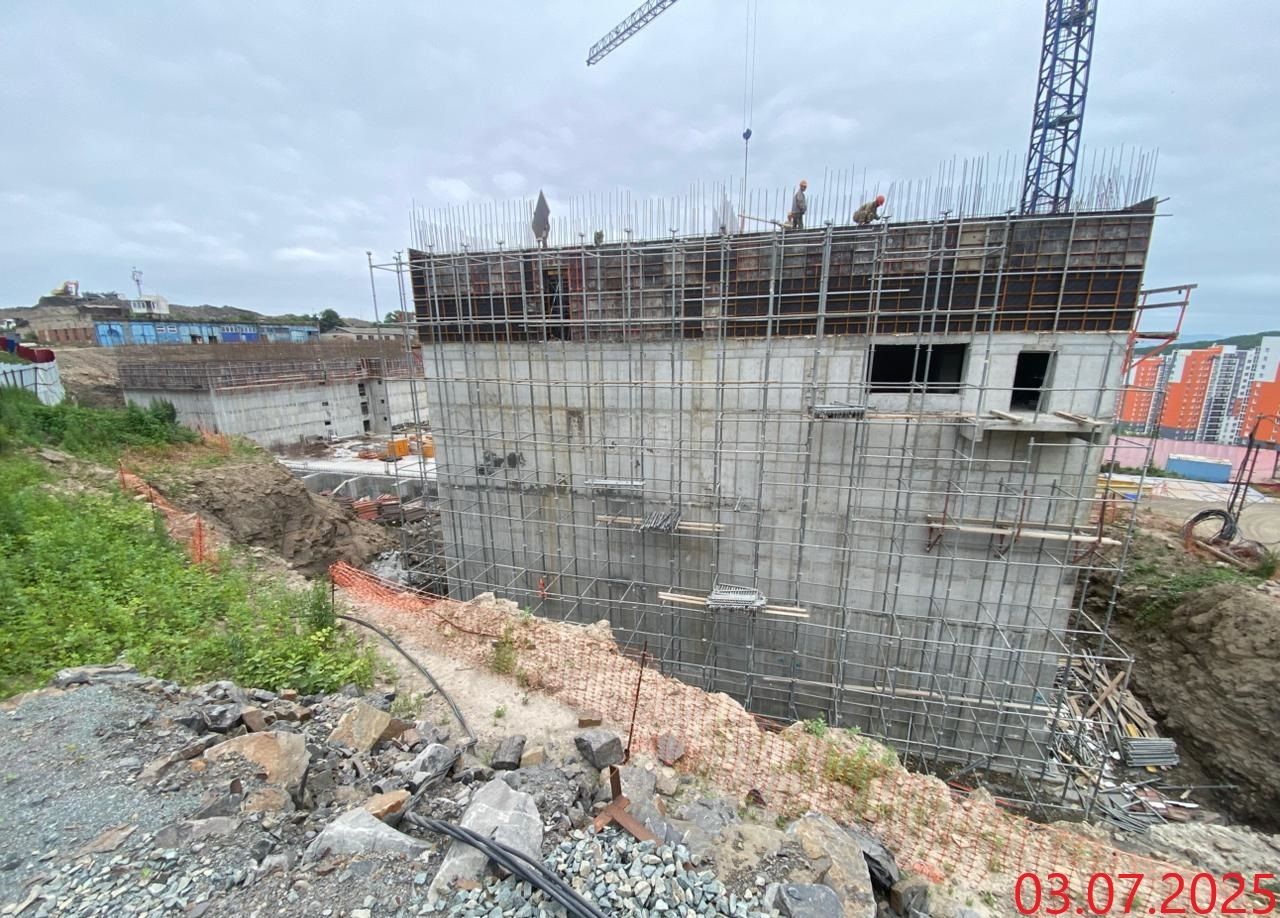

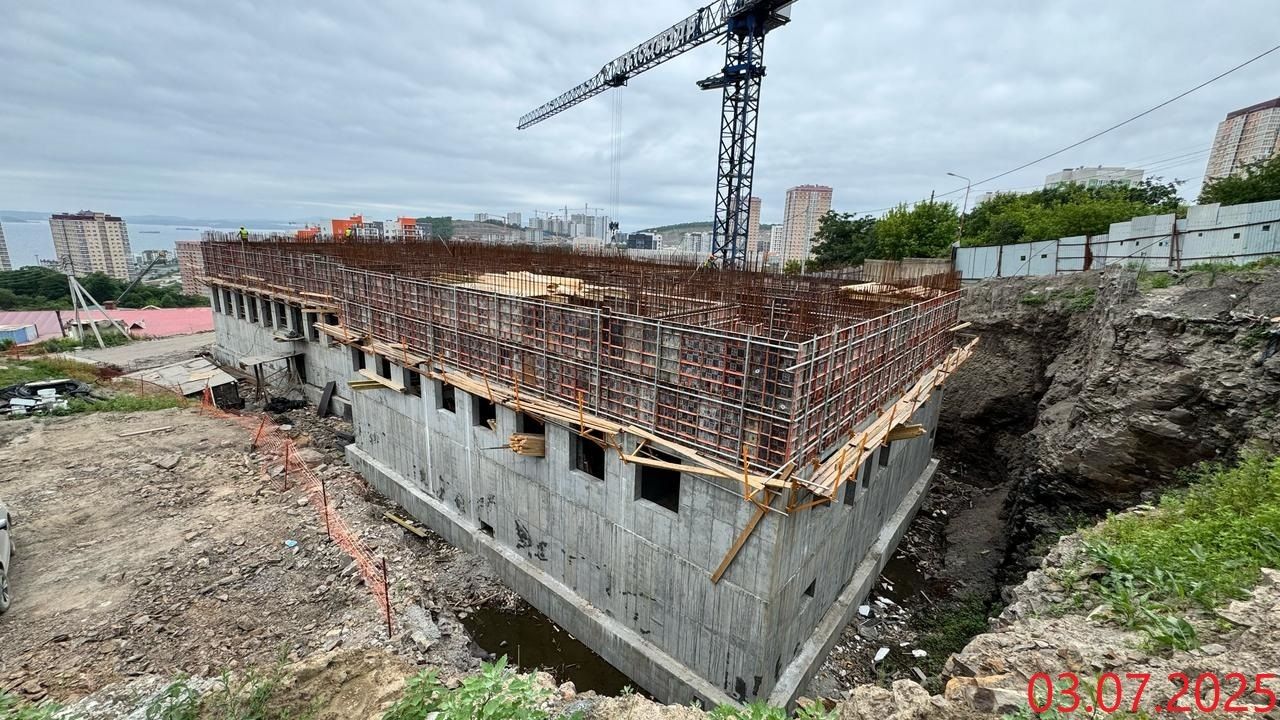

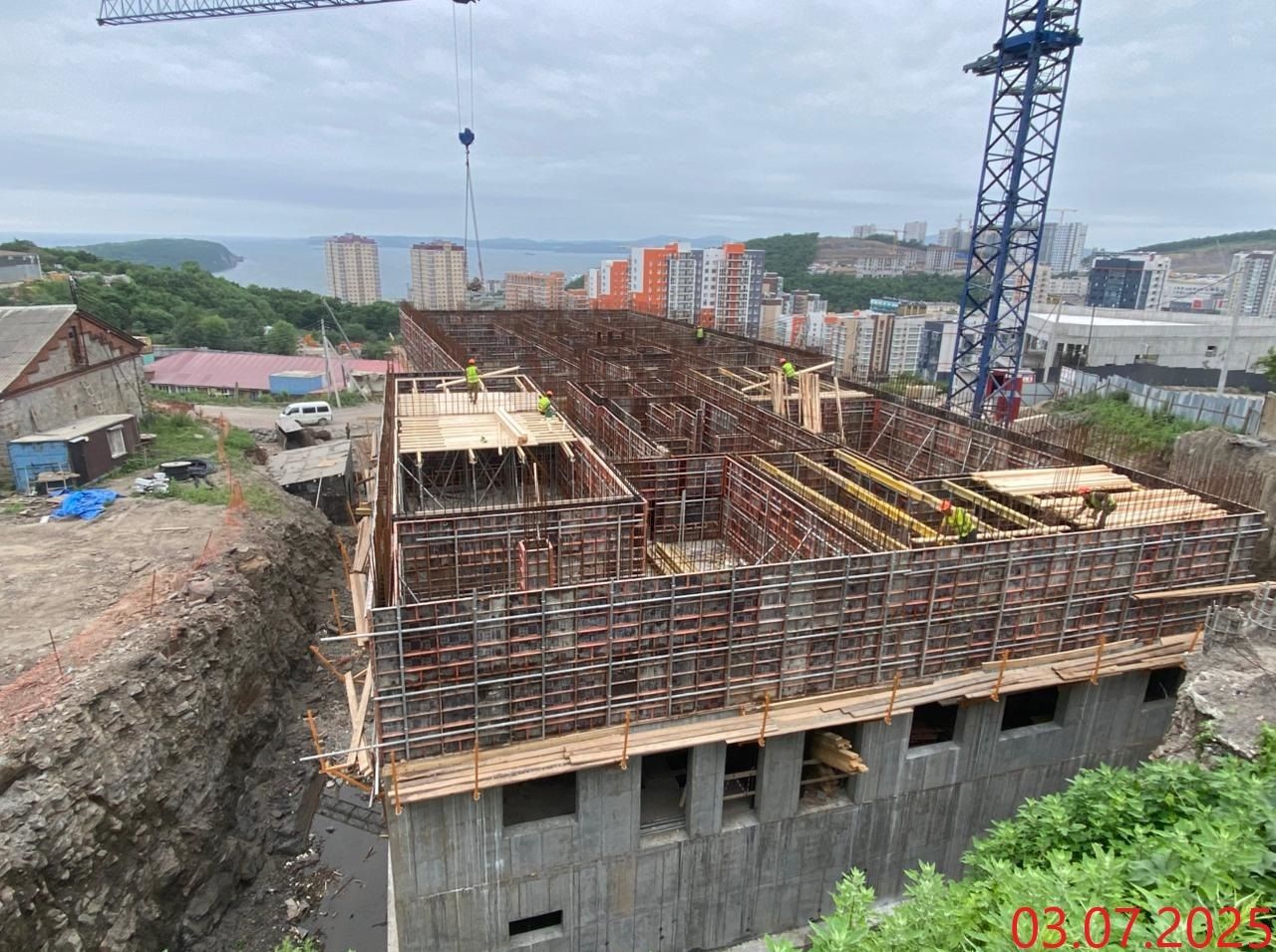

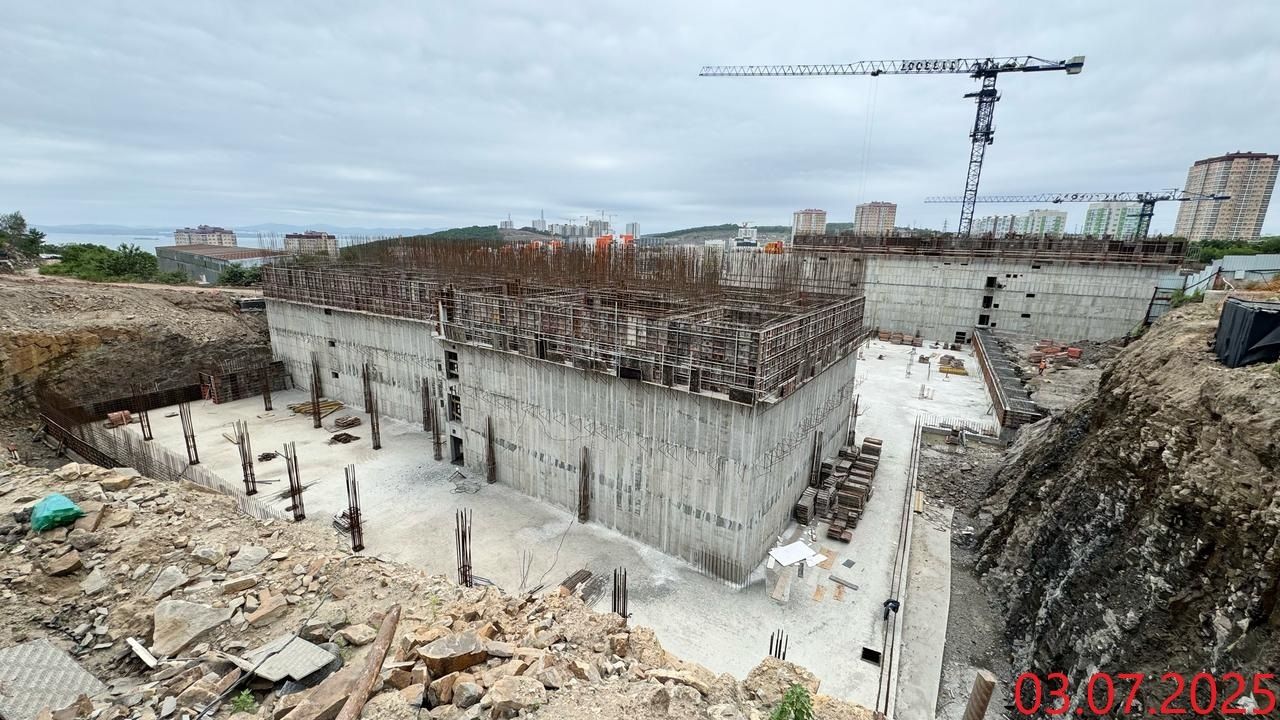

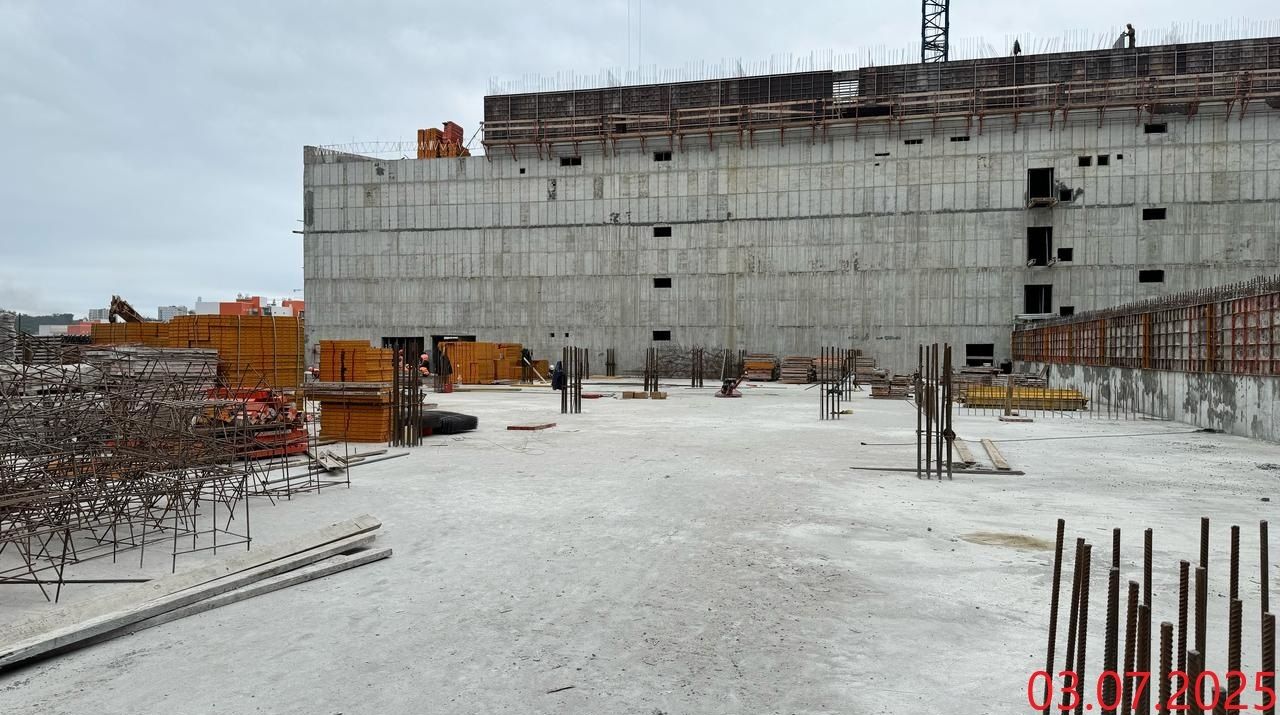

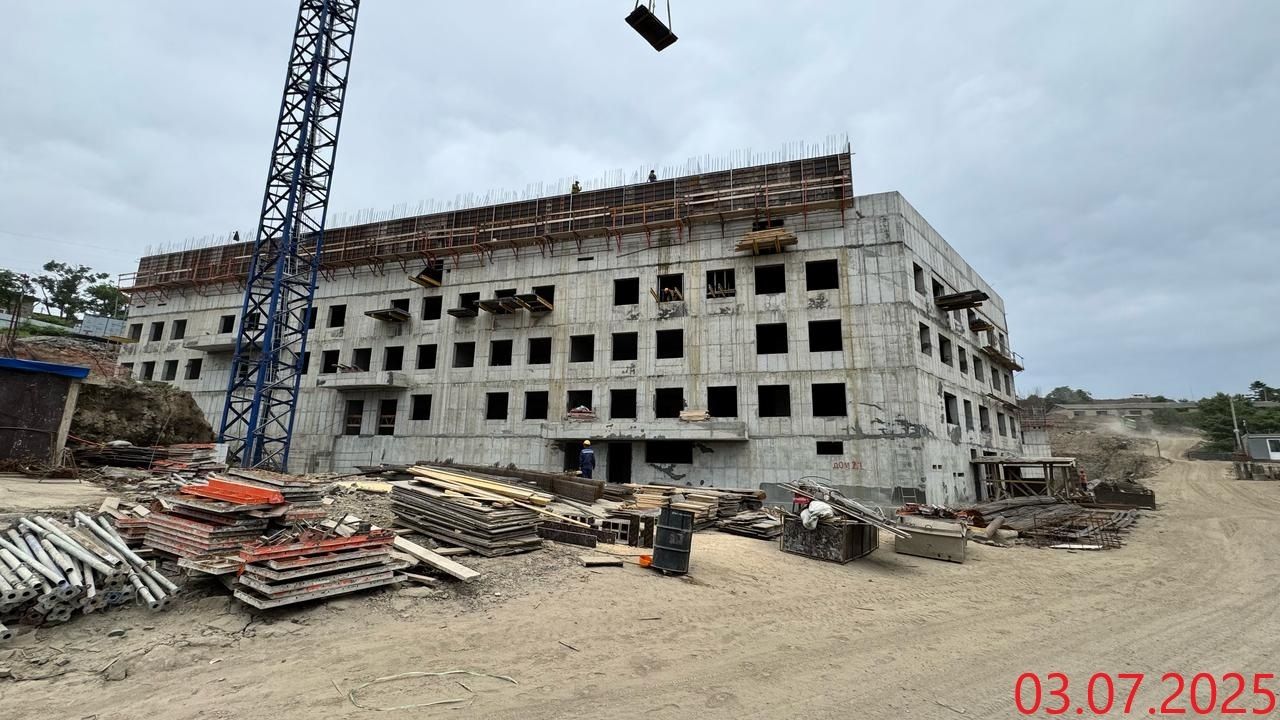

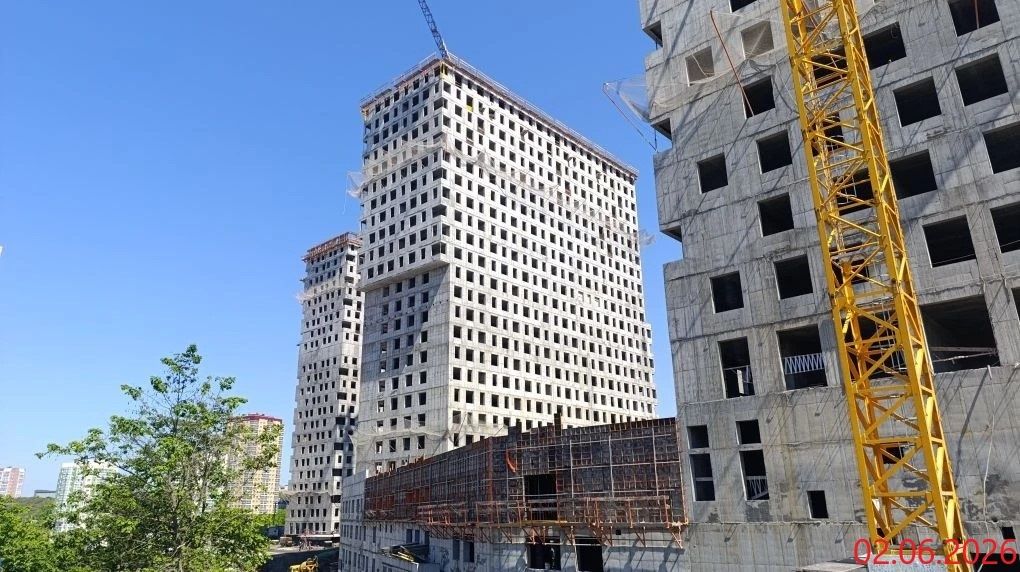

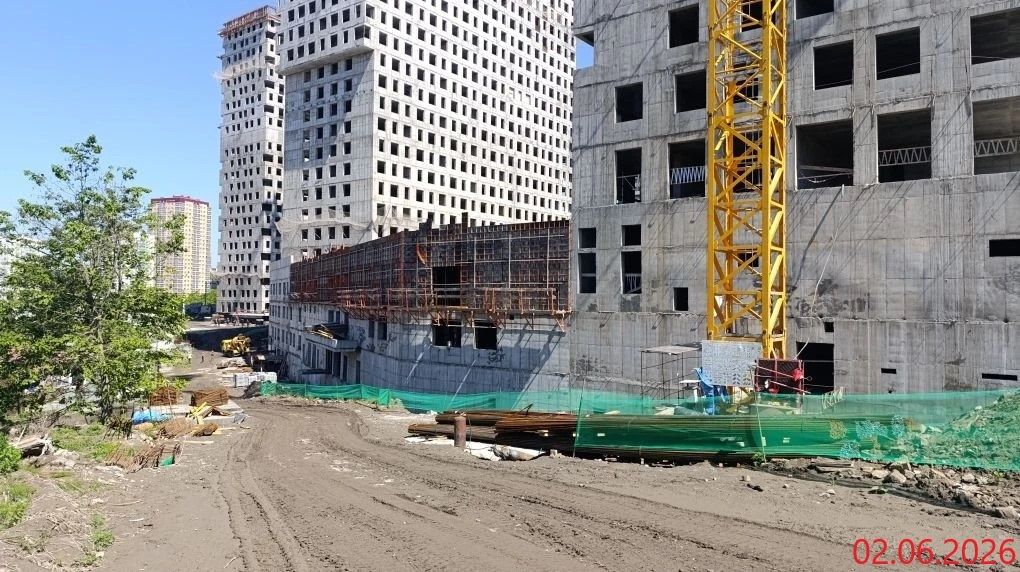

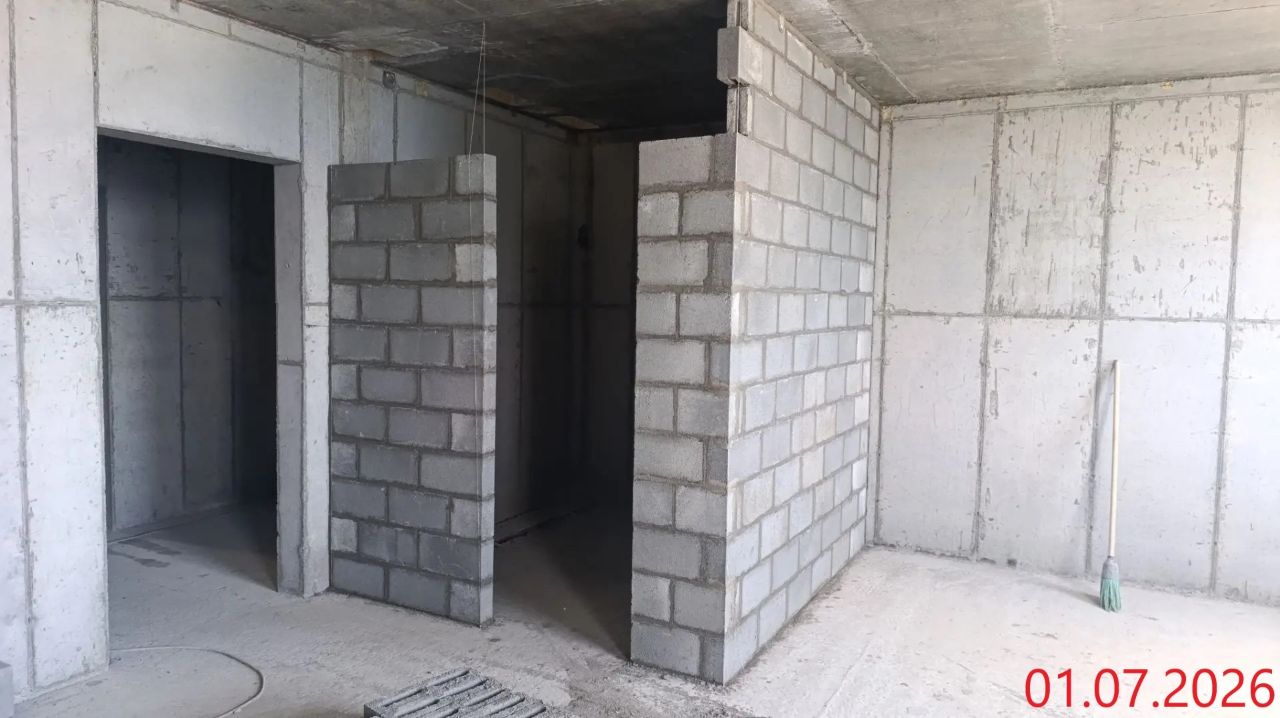

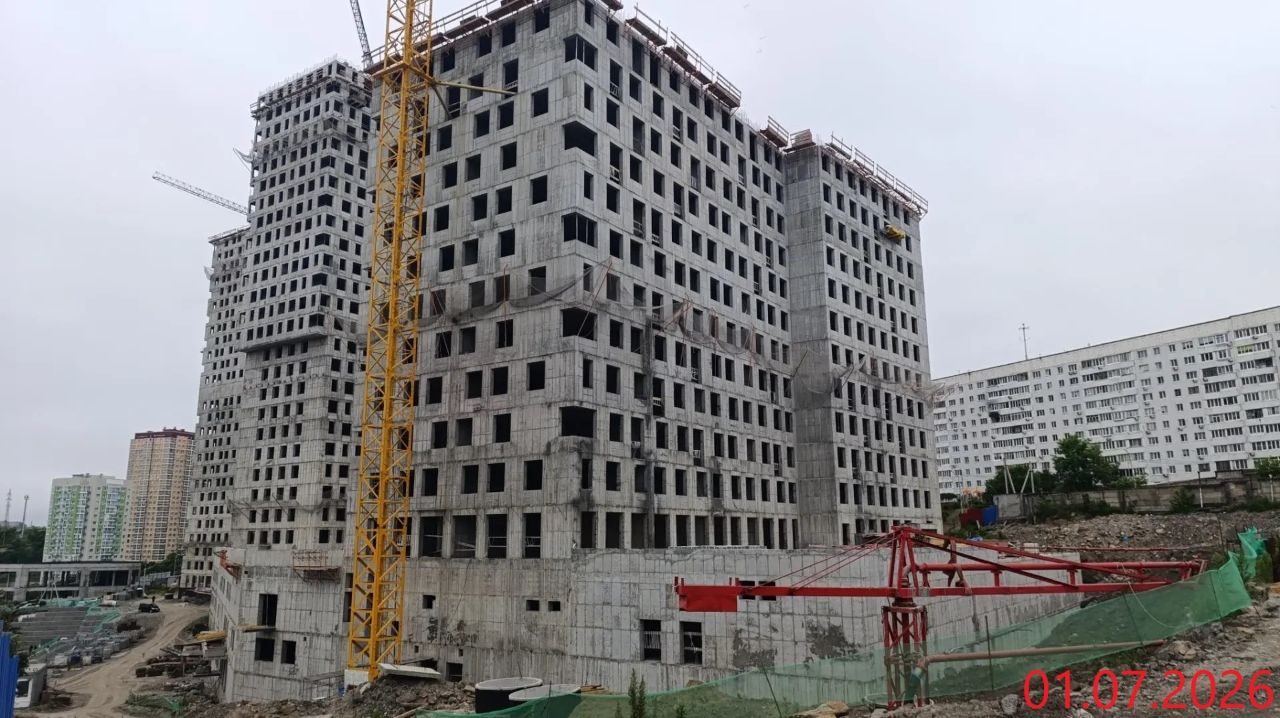

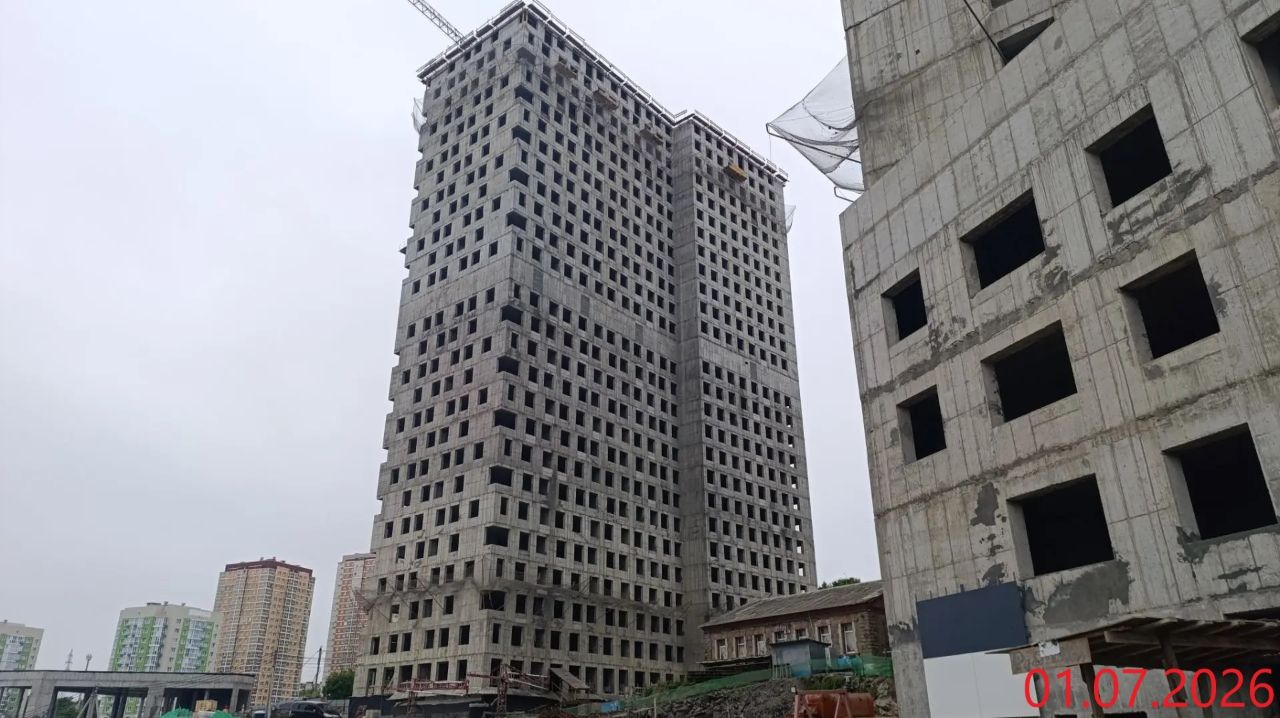

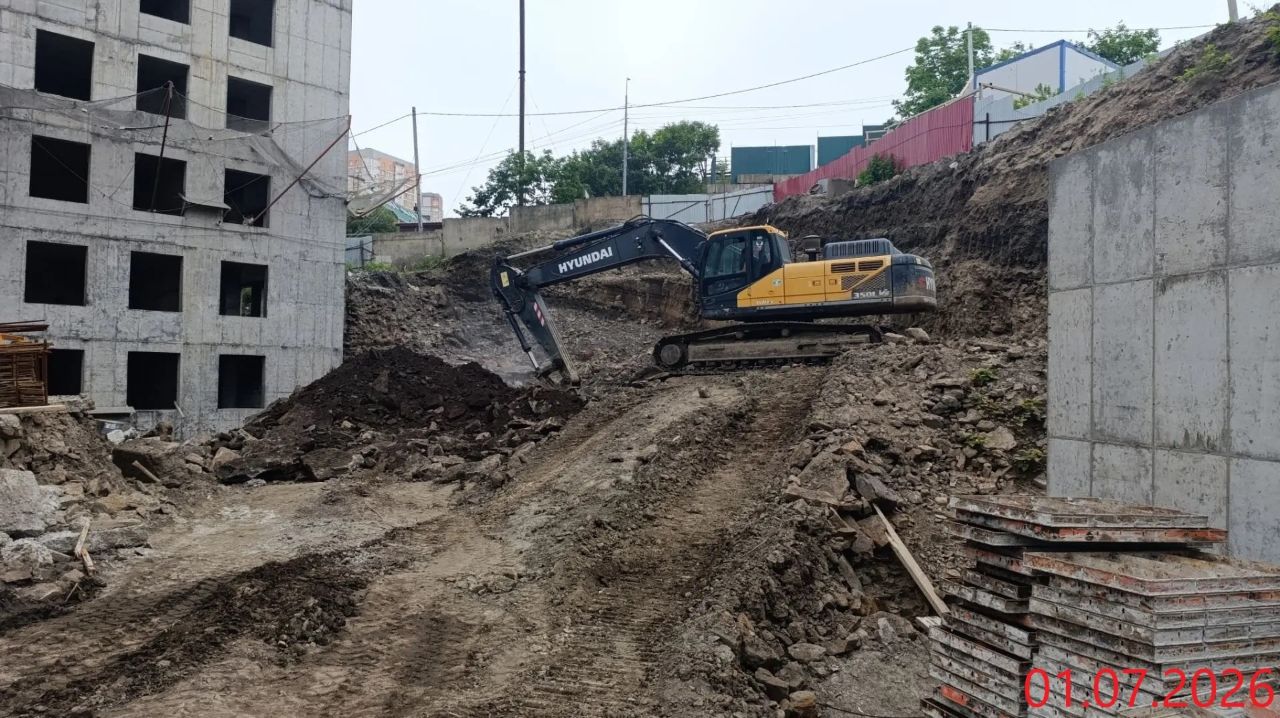

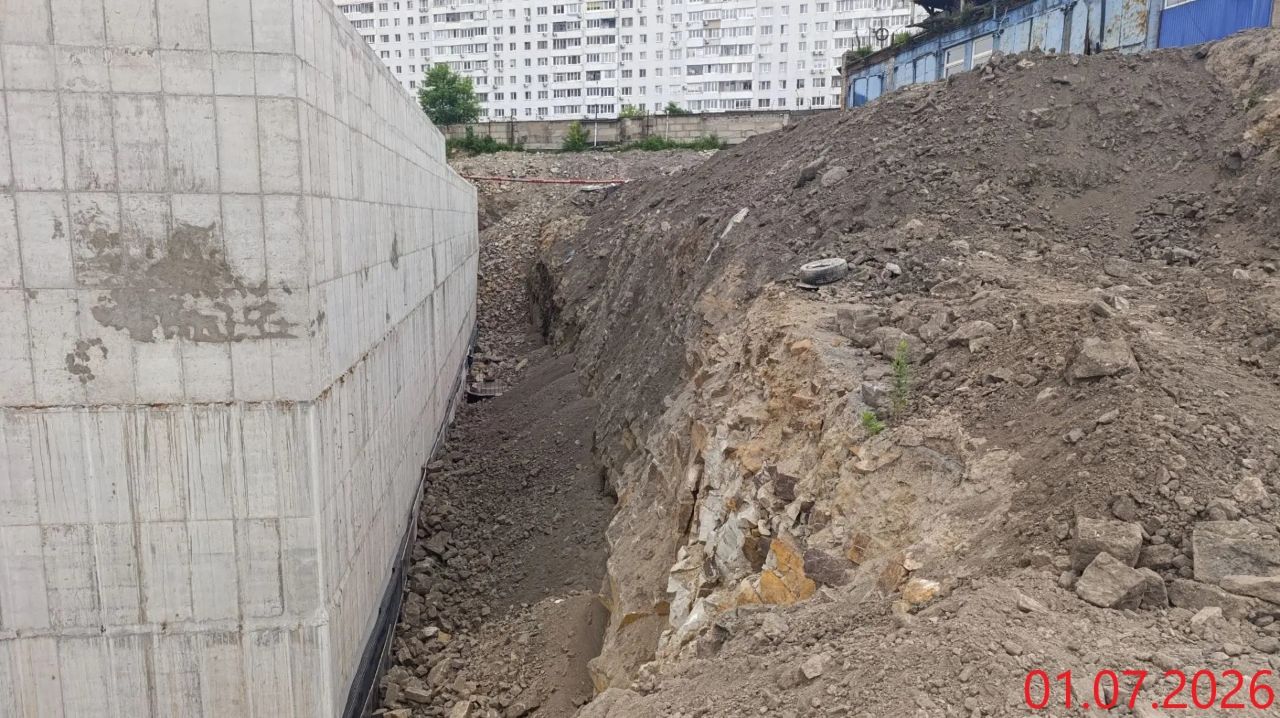

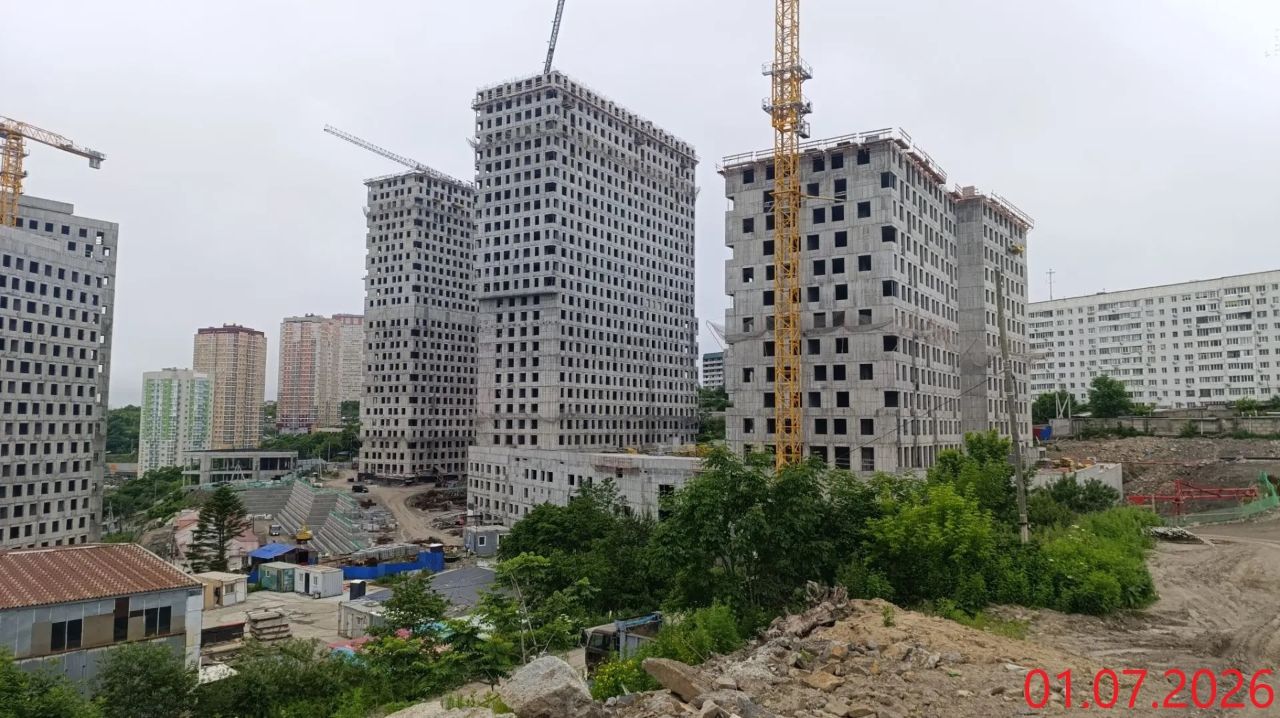

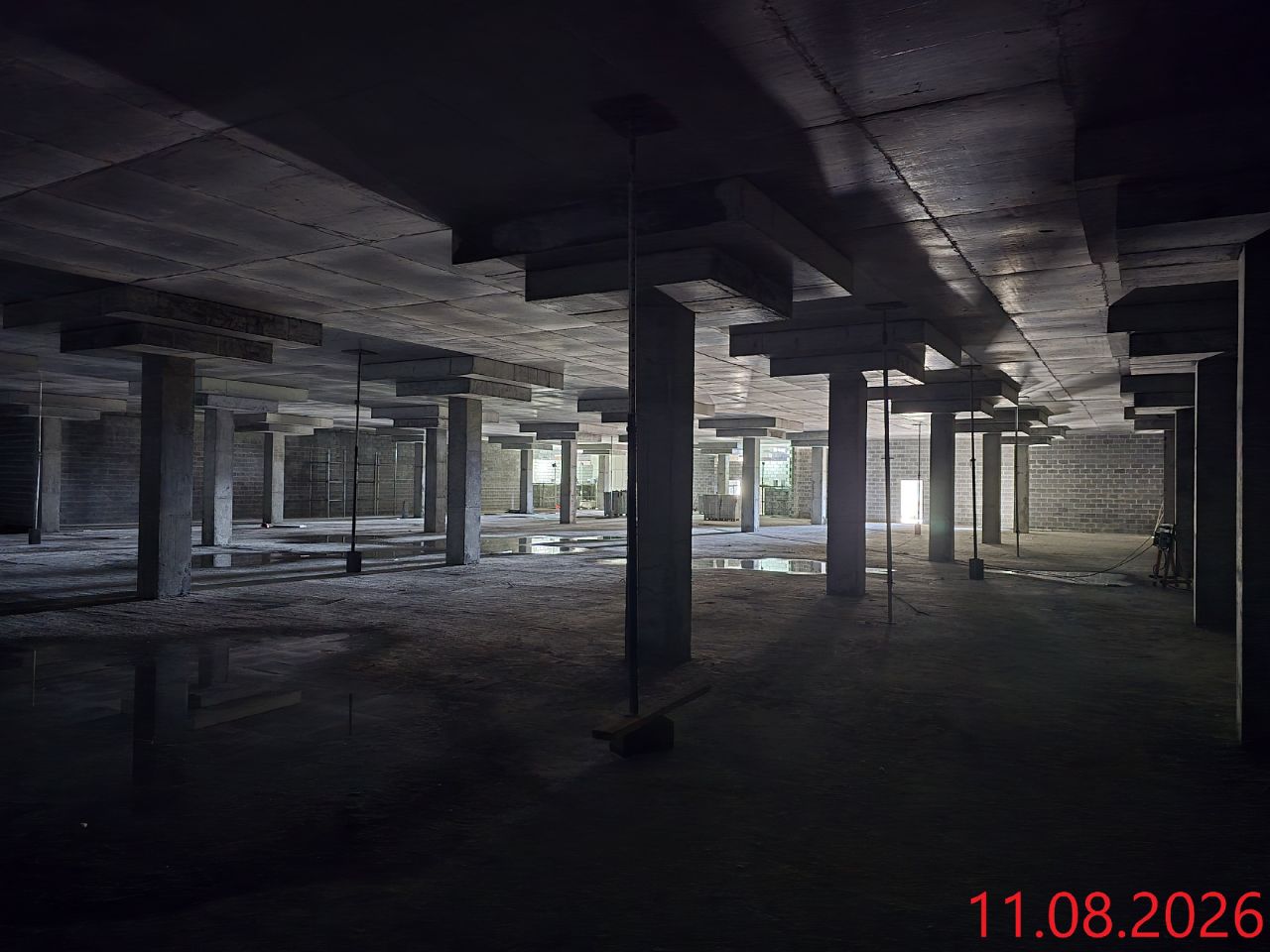

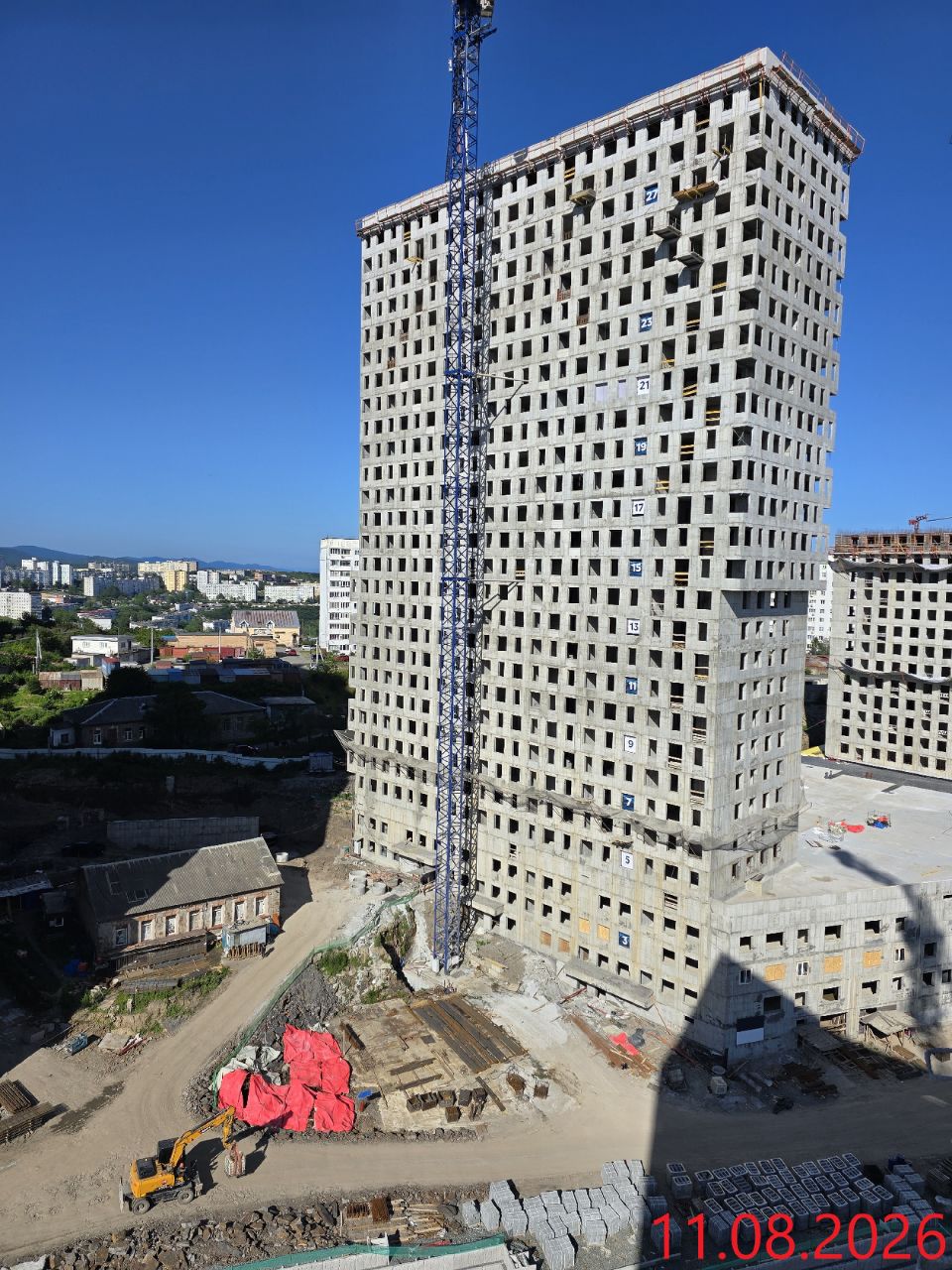

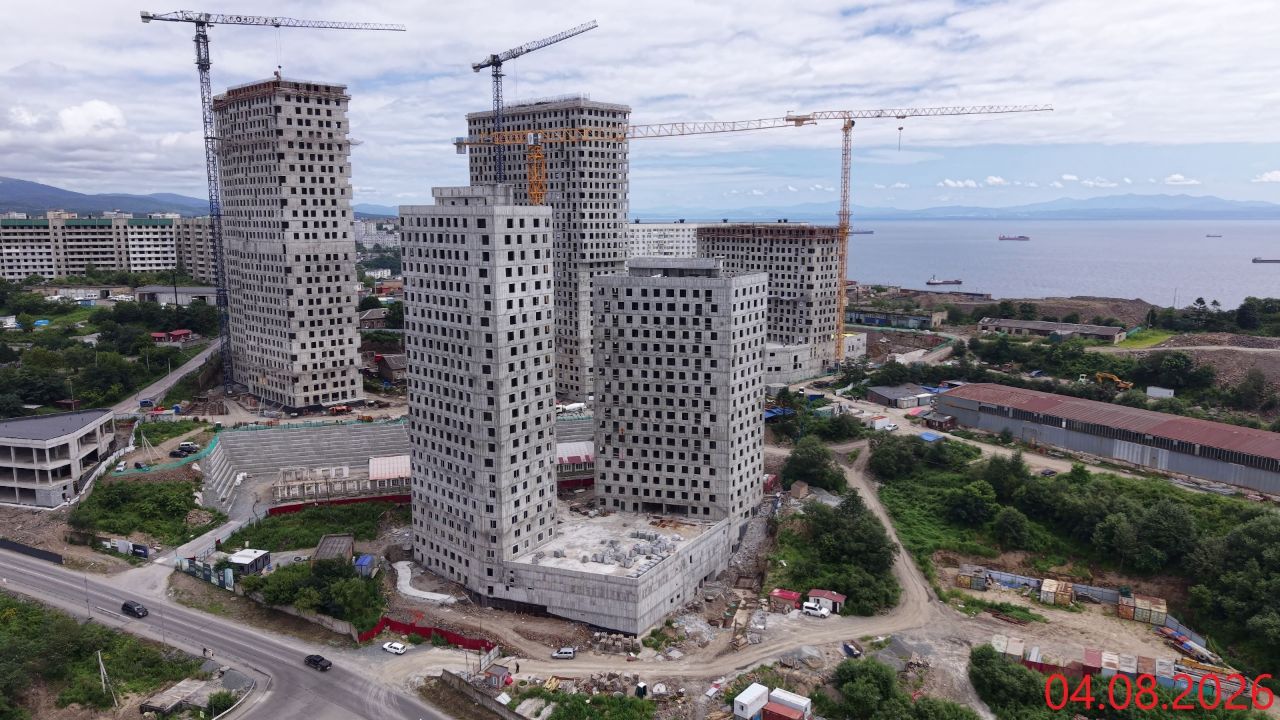

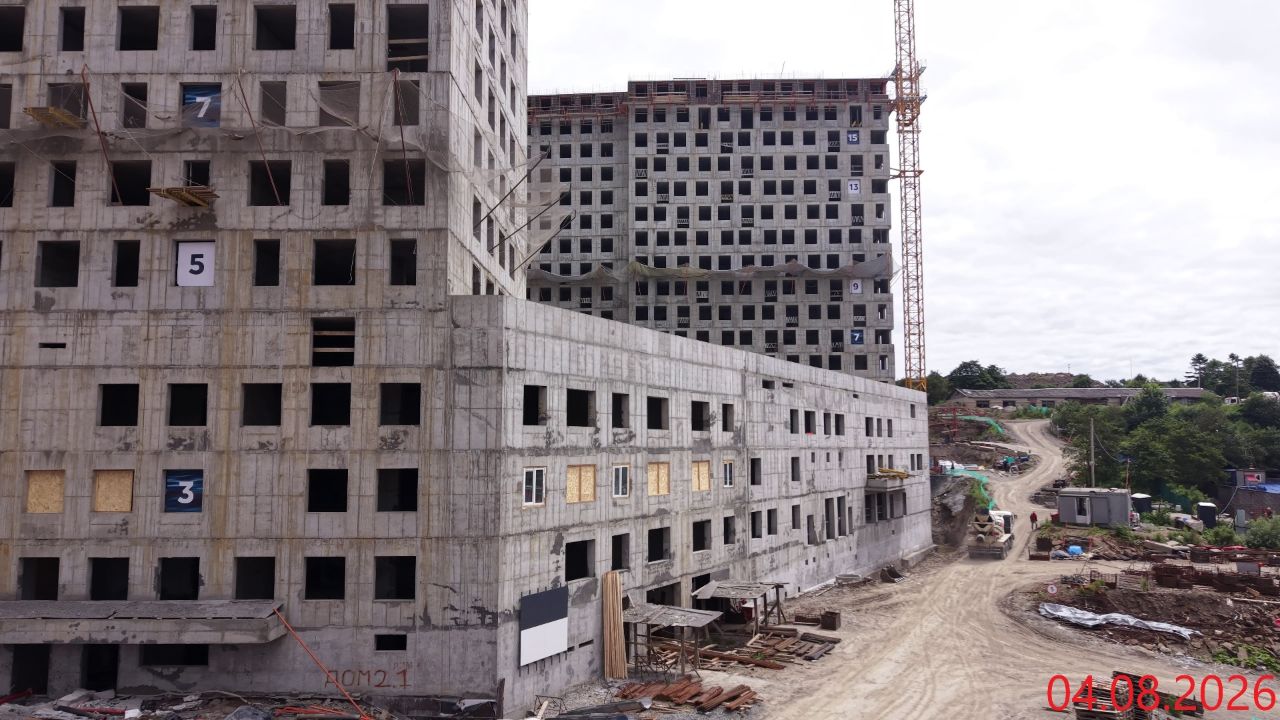

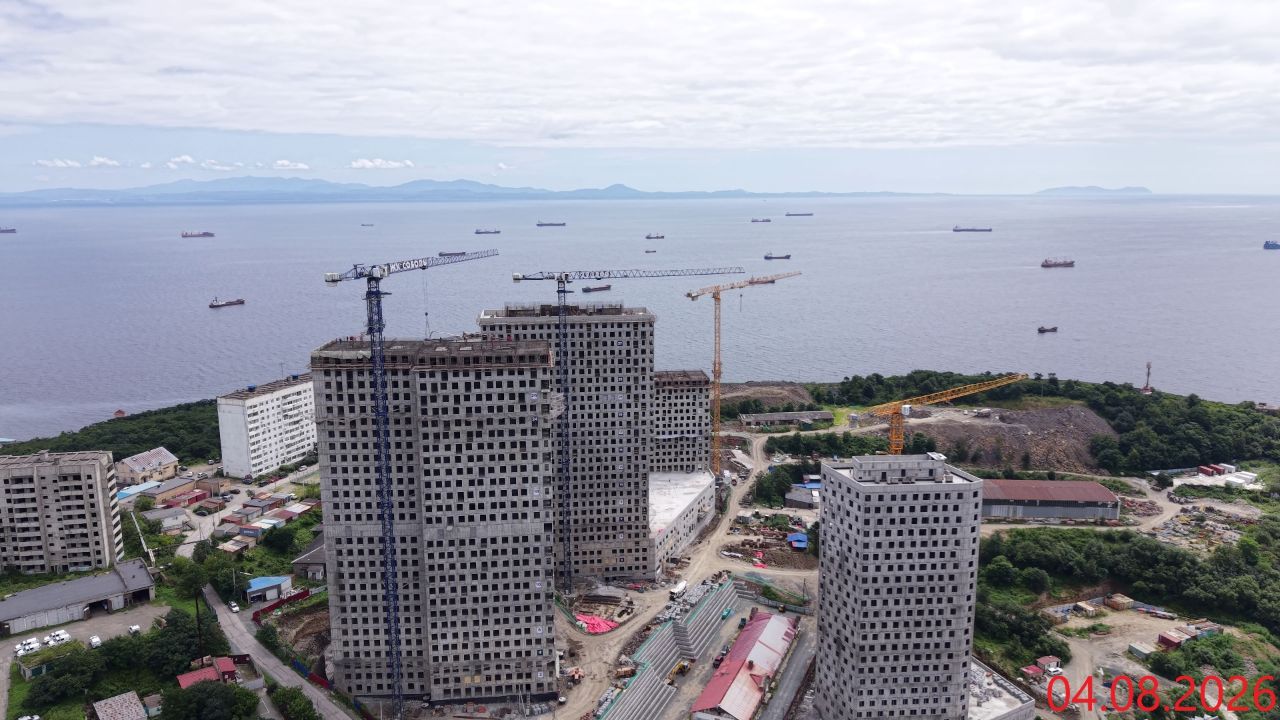

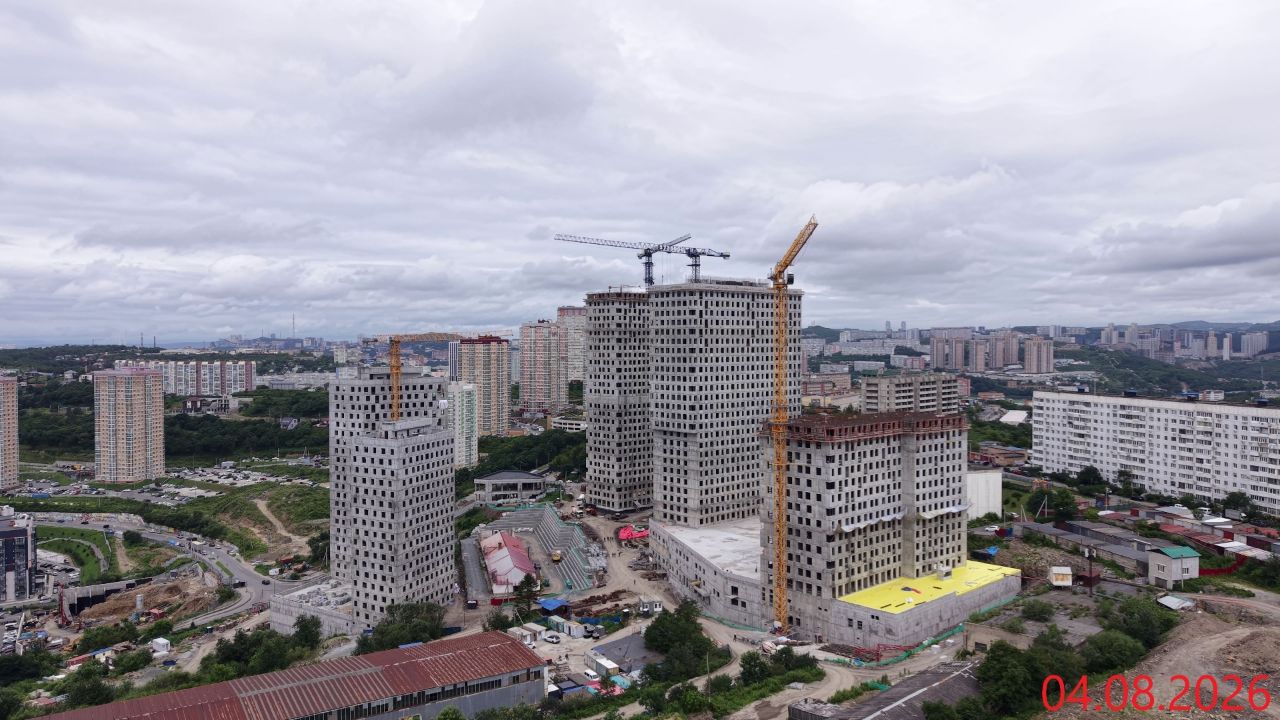

Ход строительства ЖК «Соболь» от 1 июля 2025

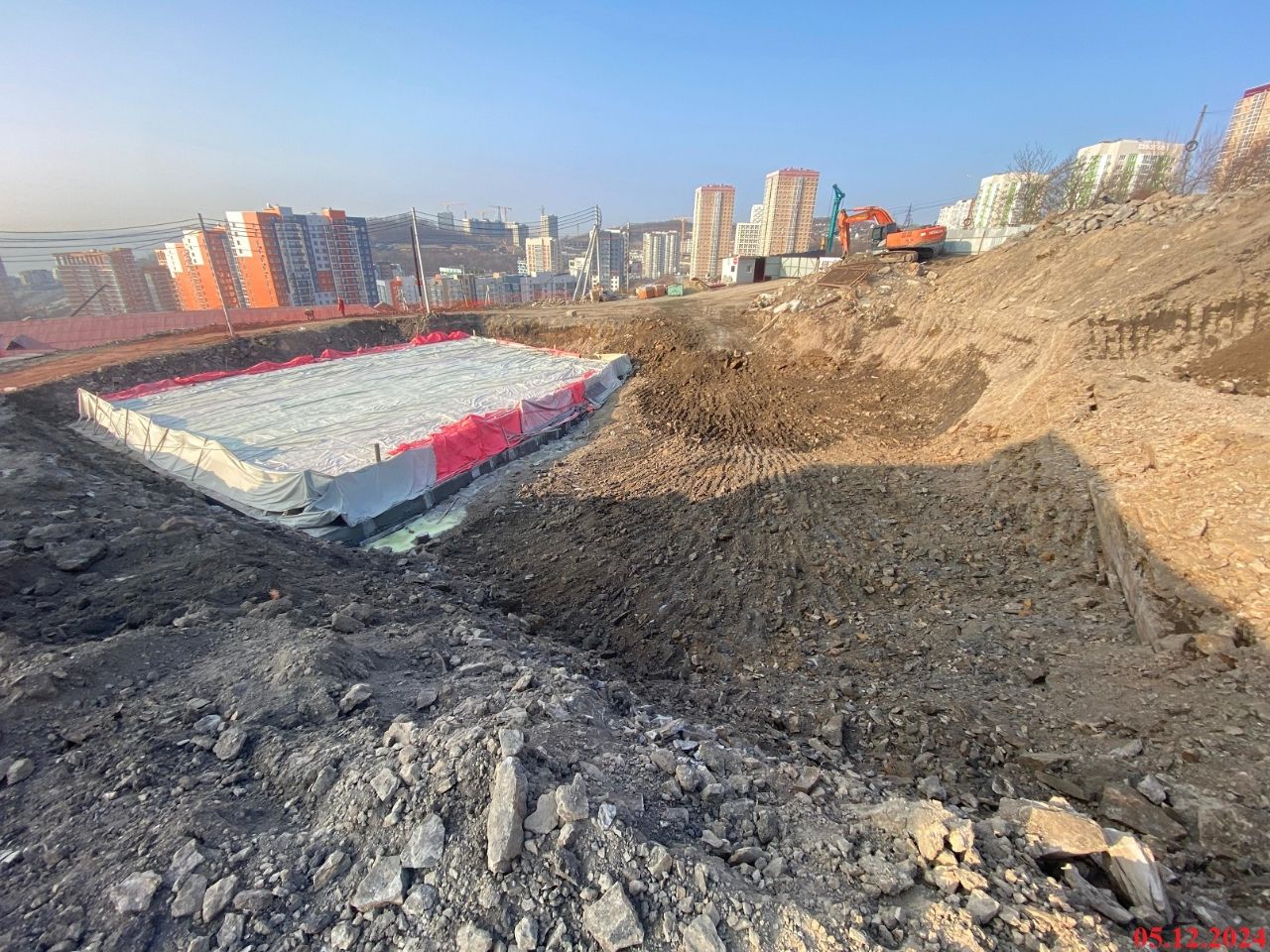

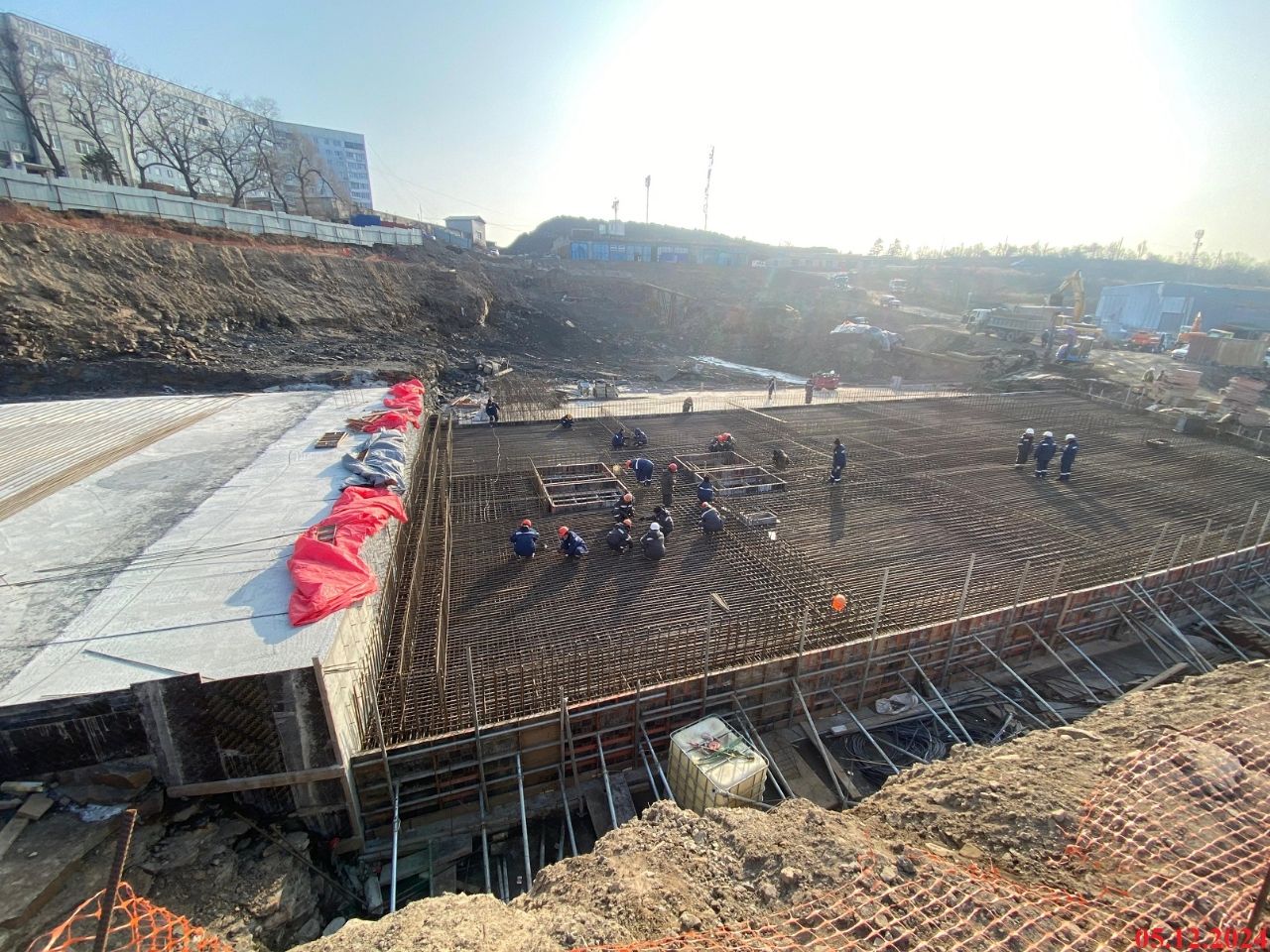

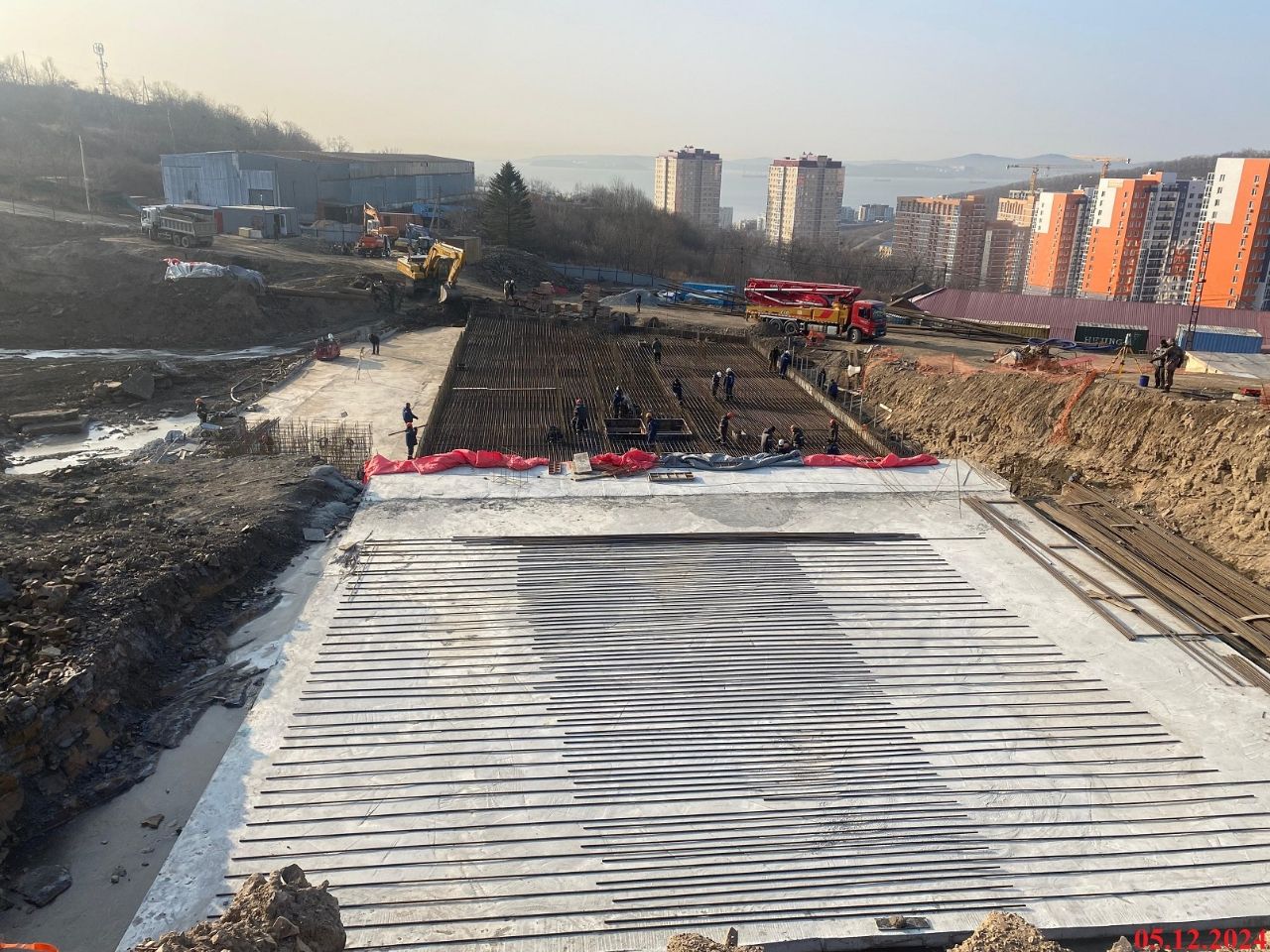

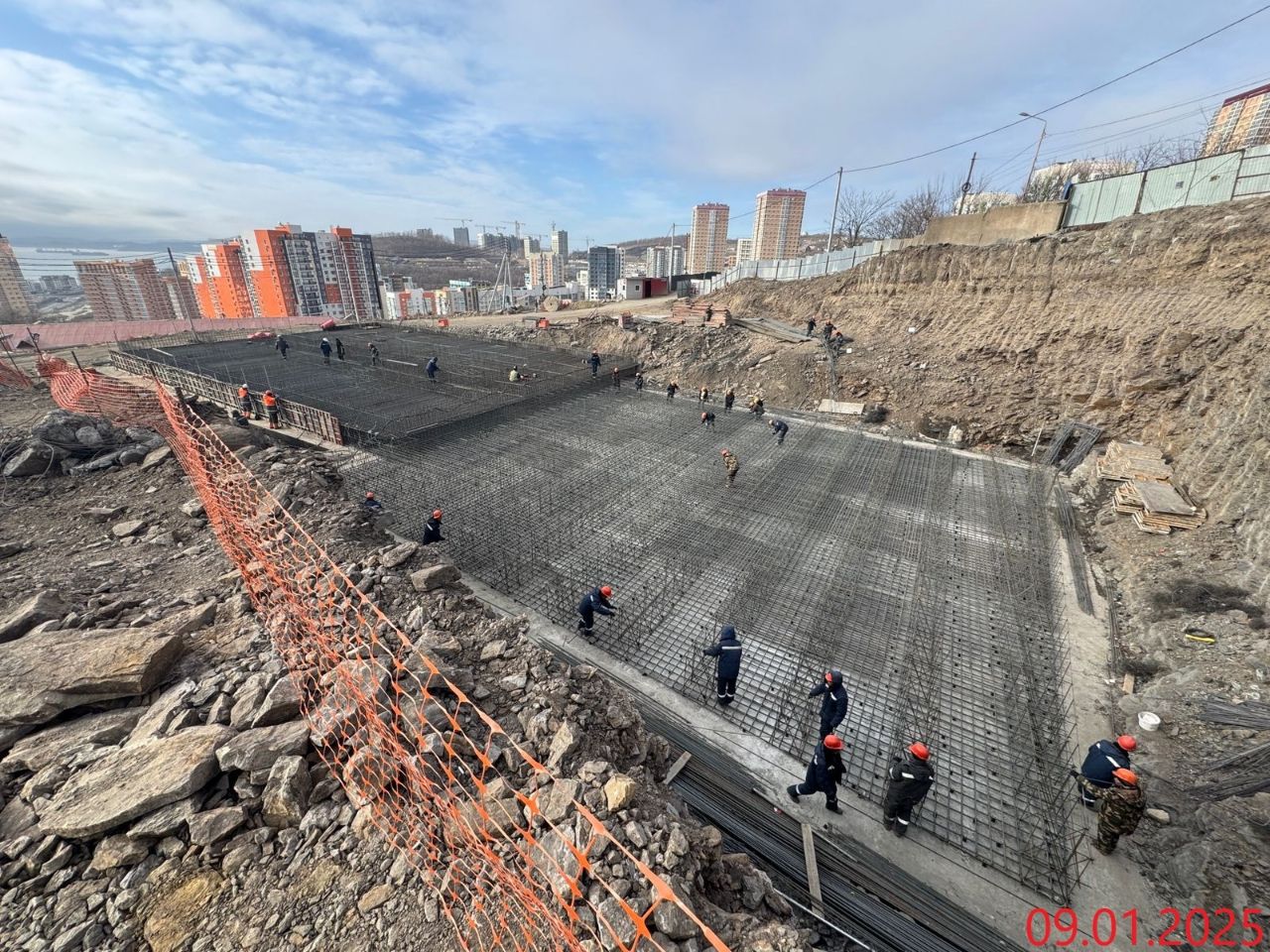

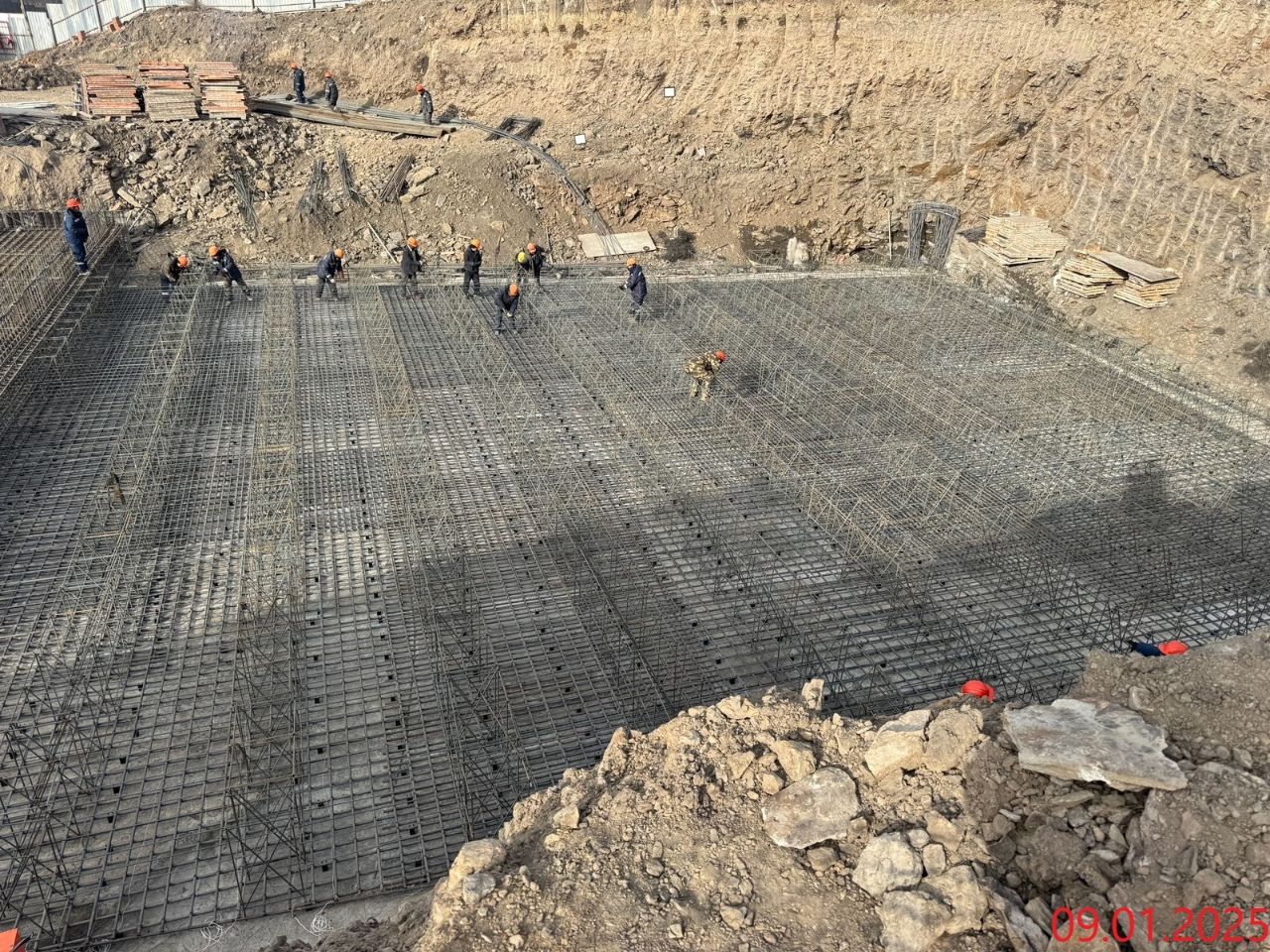

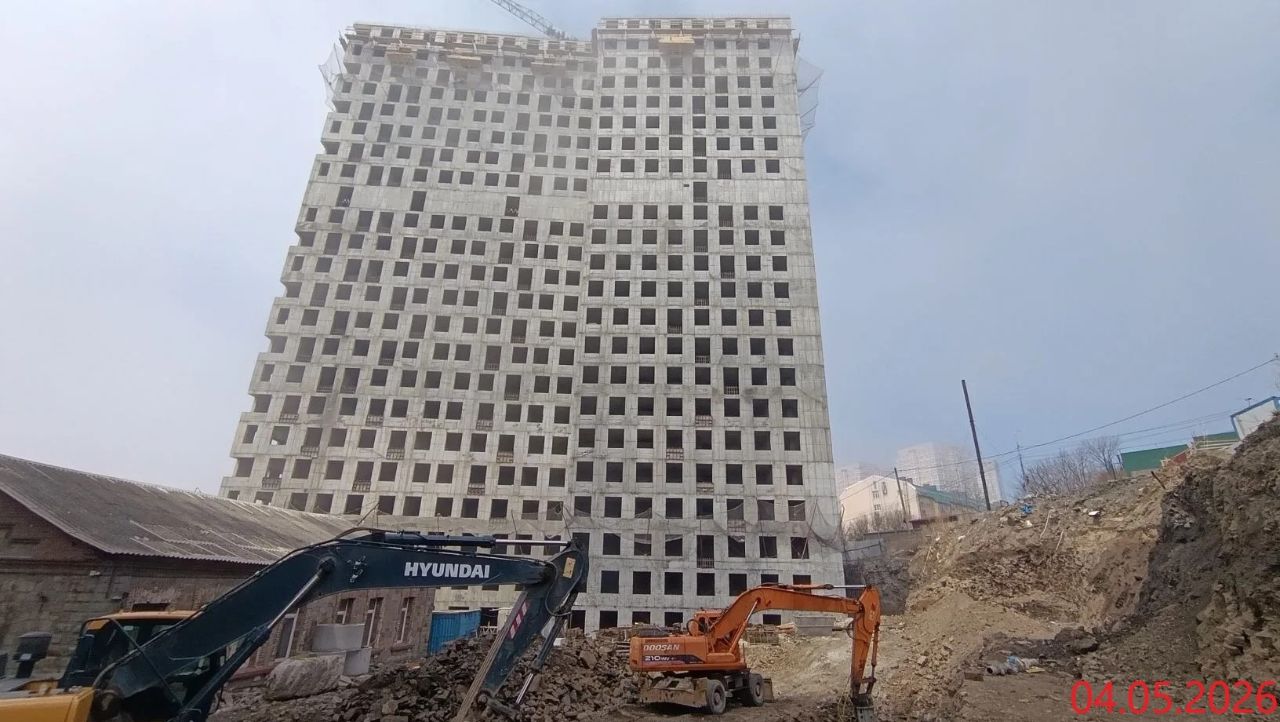

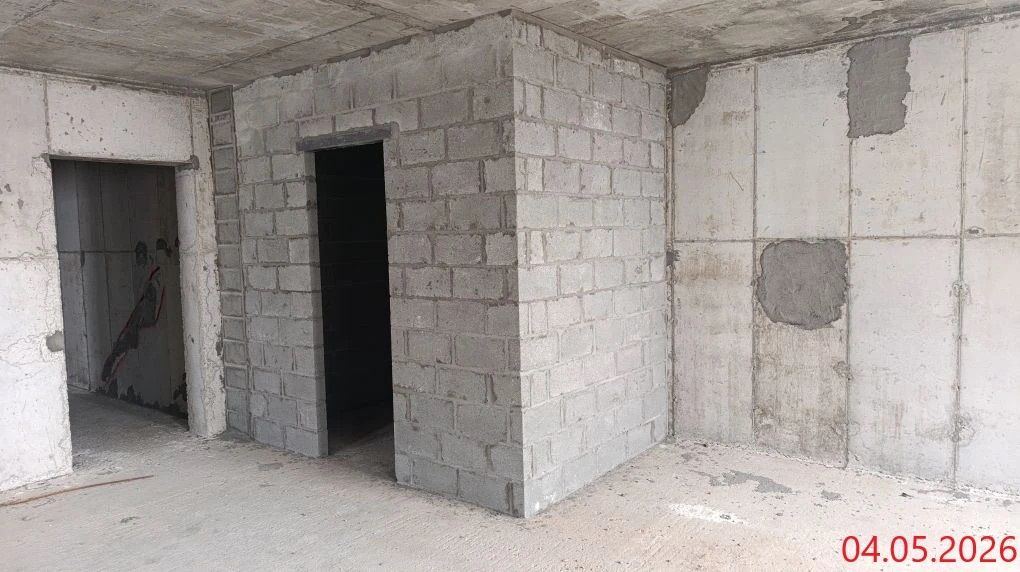

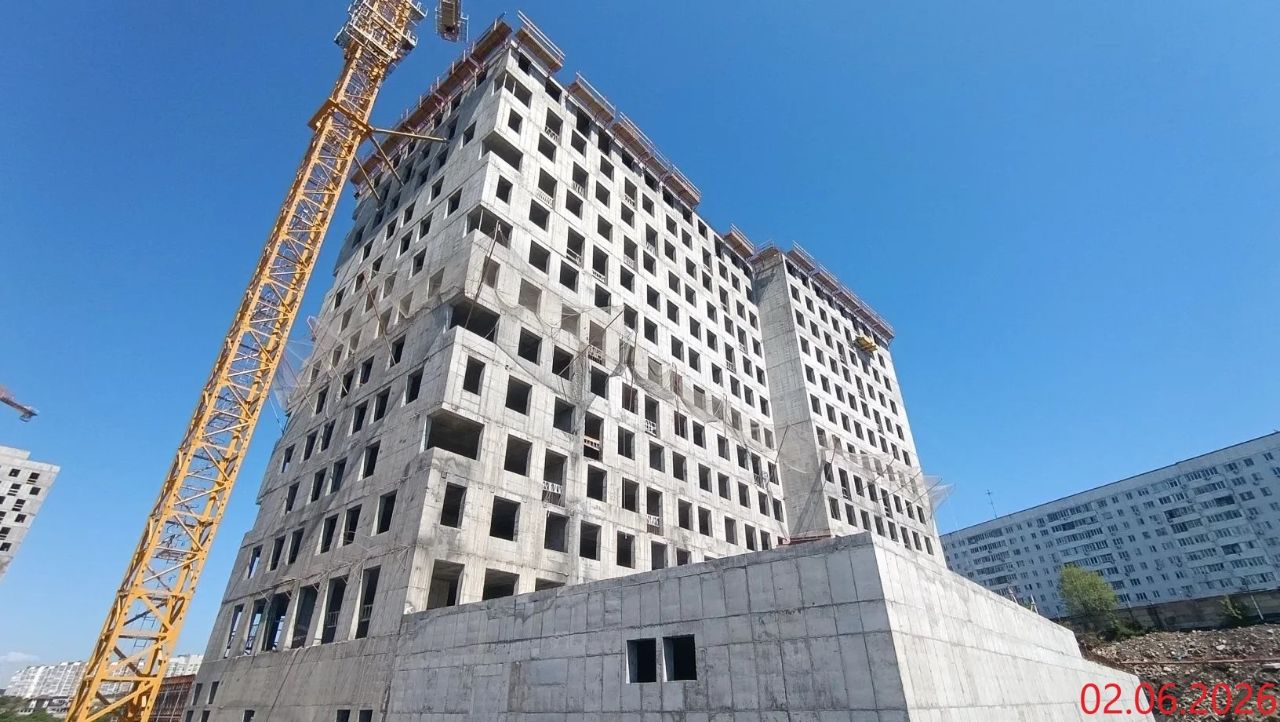

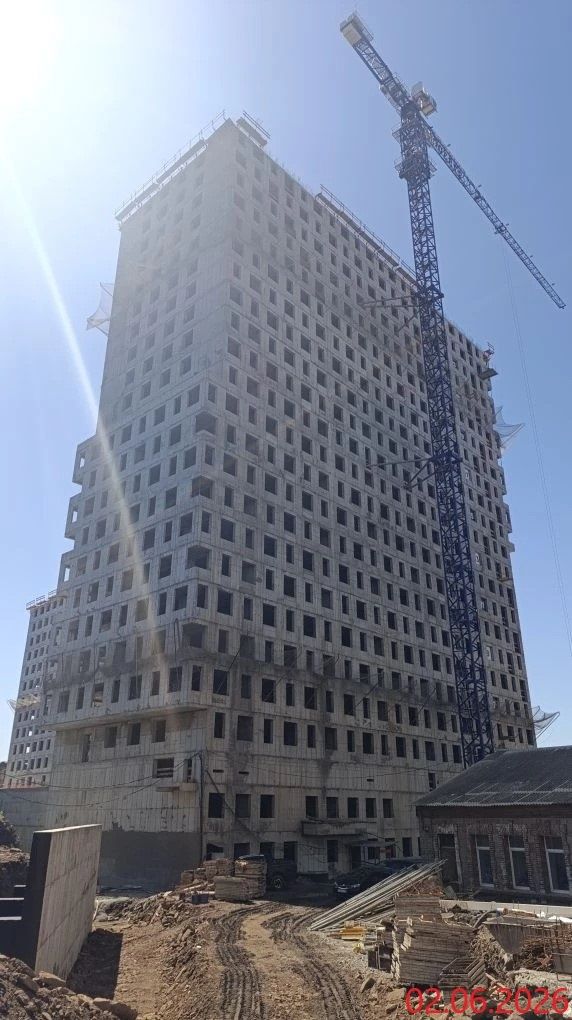

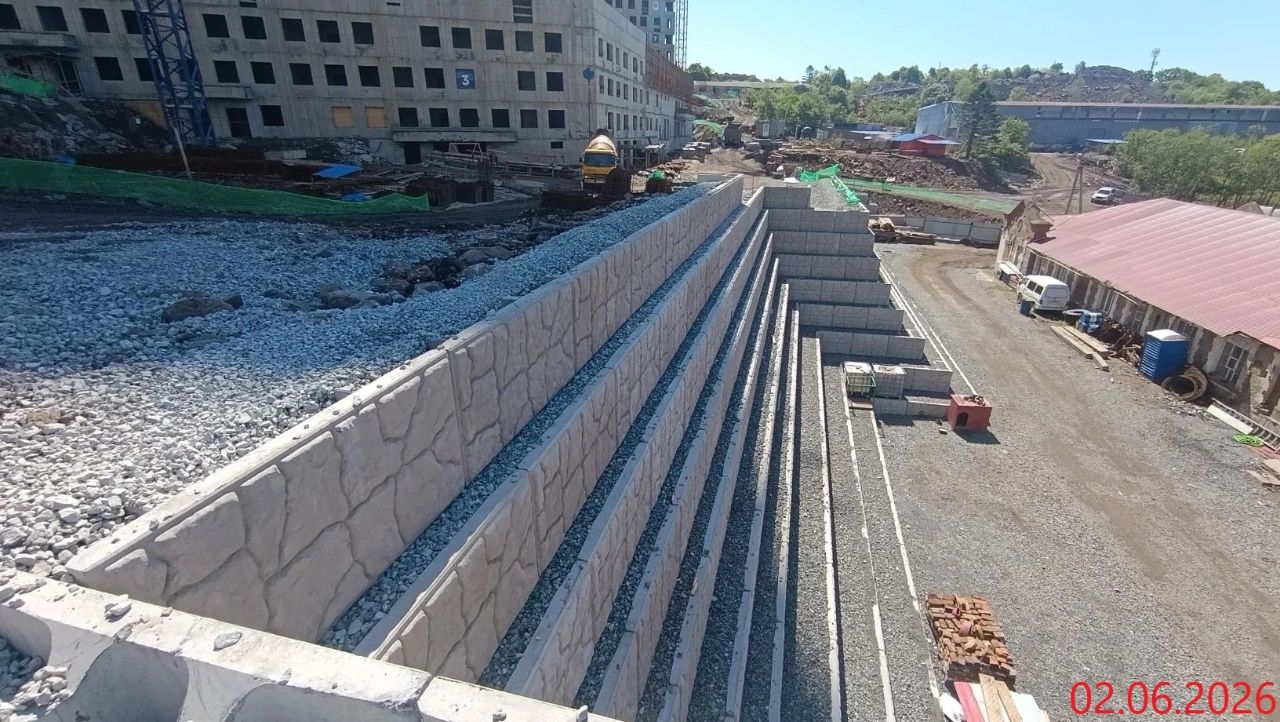

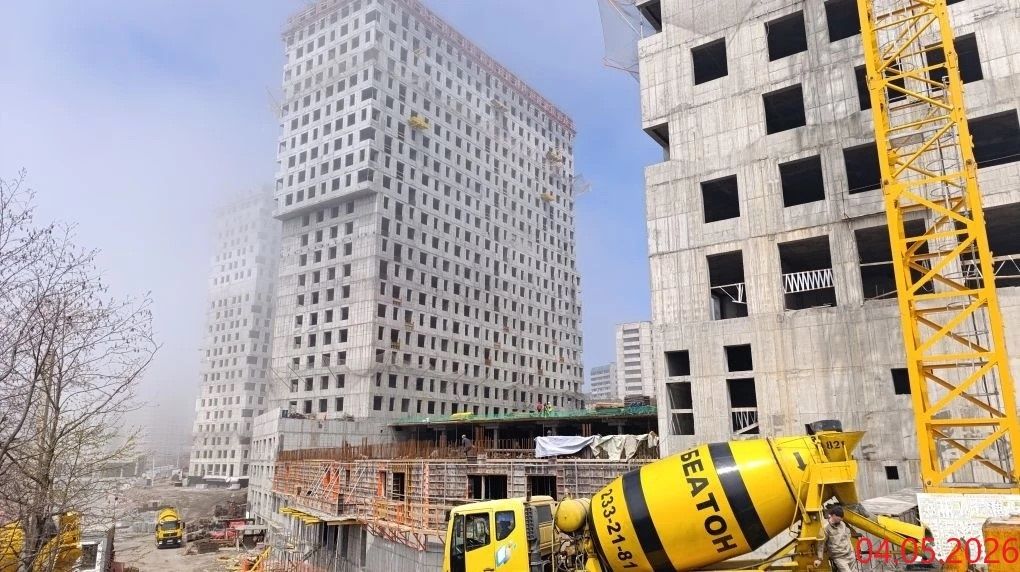

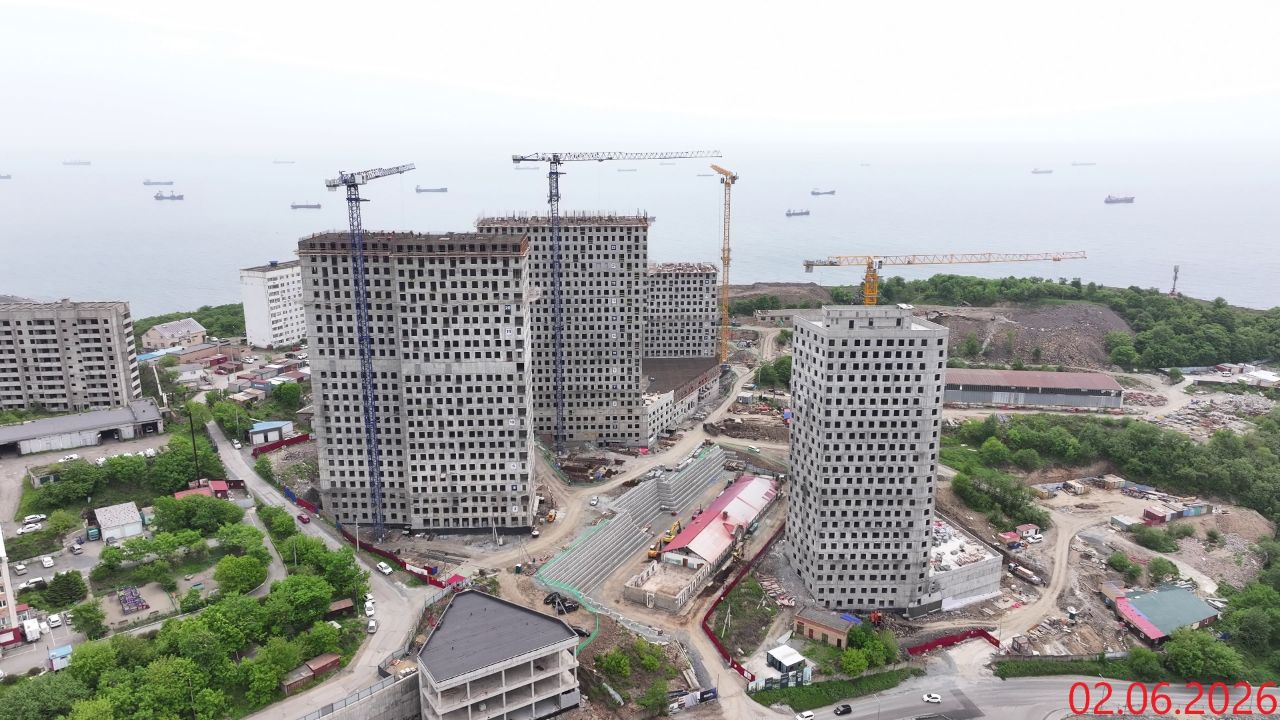

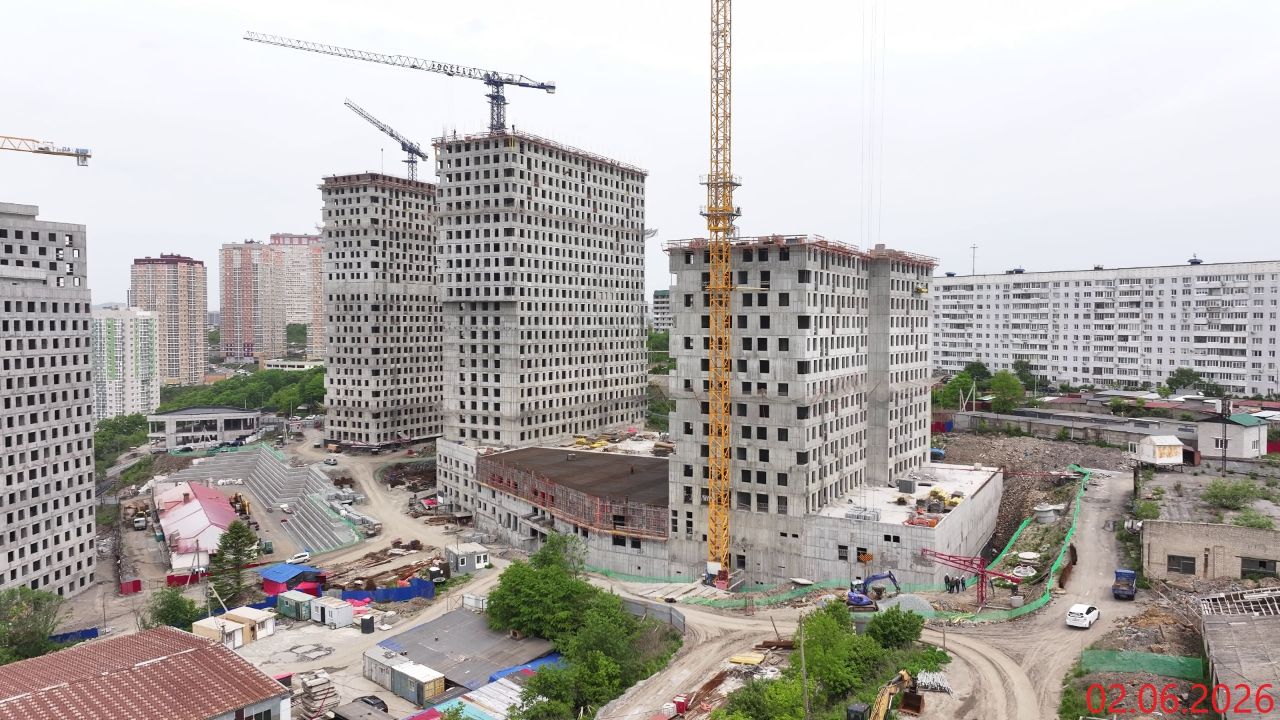

1 июня 2025

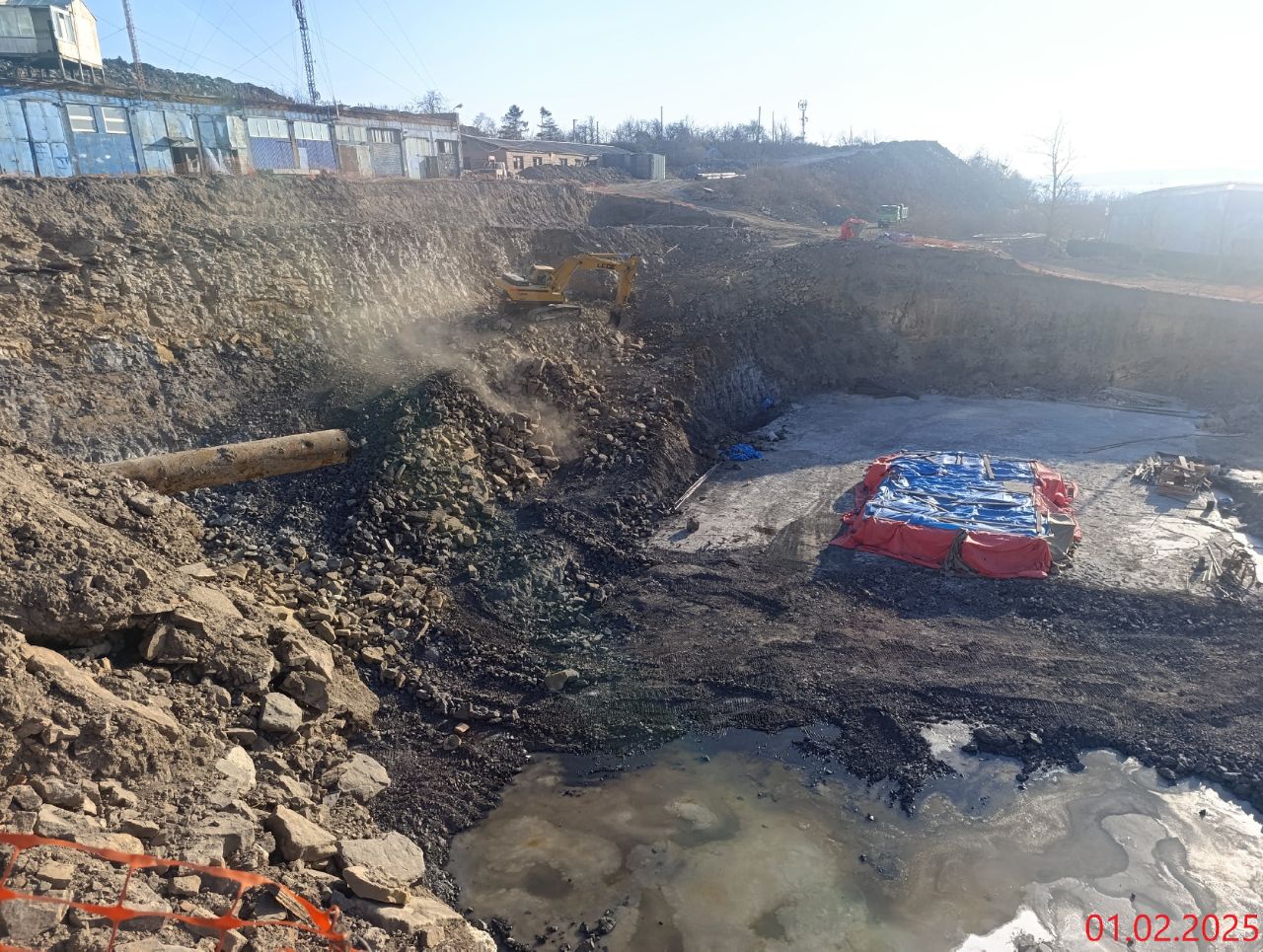

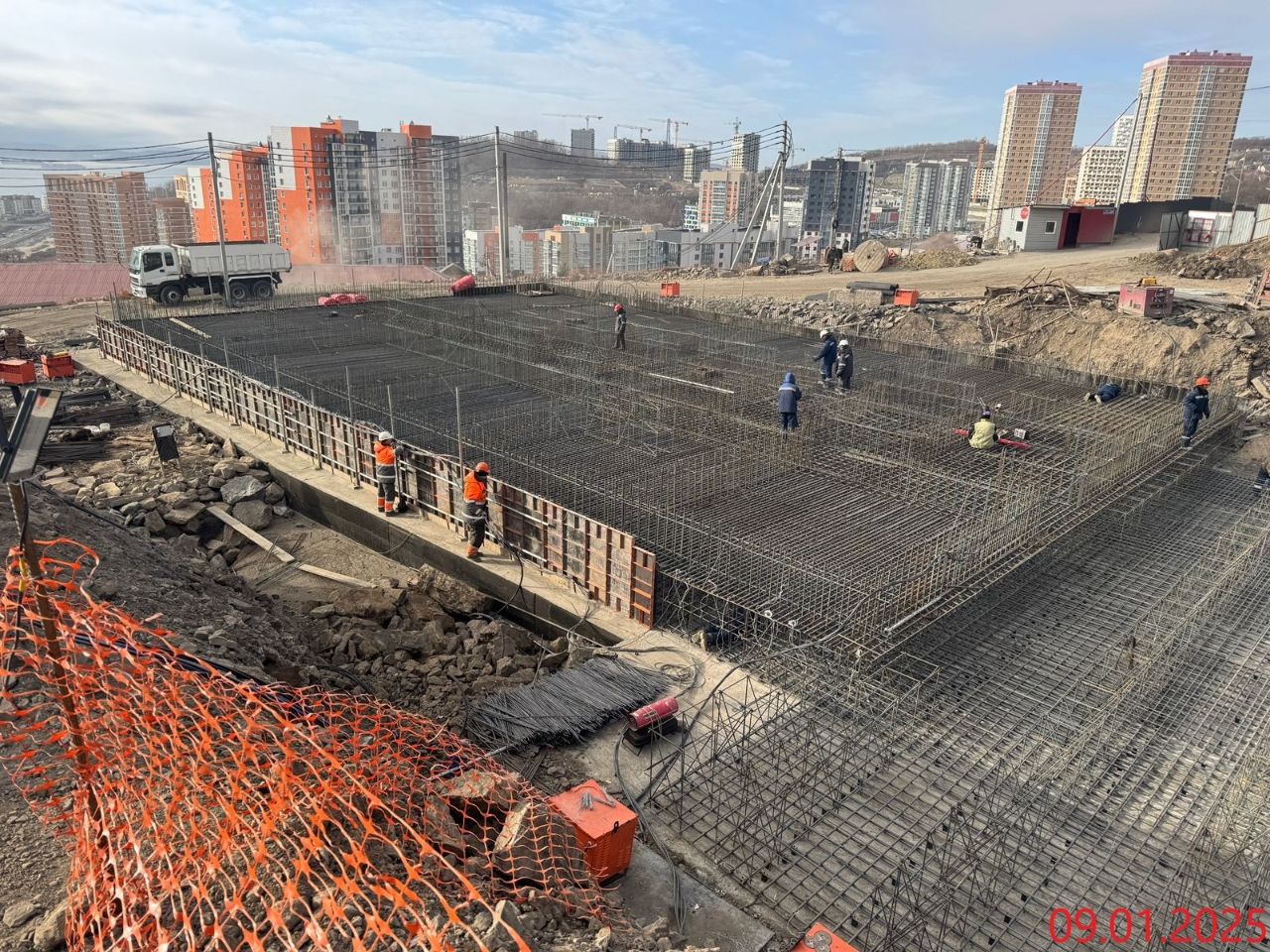

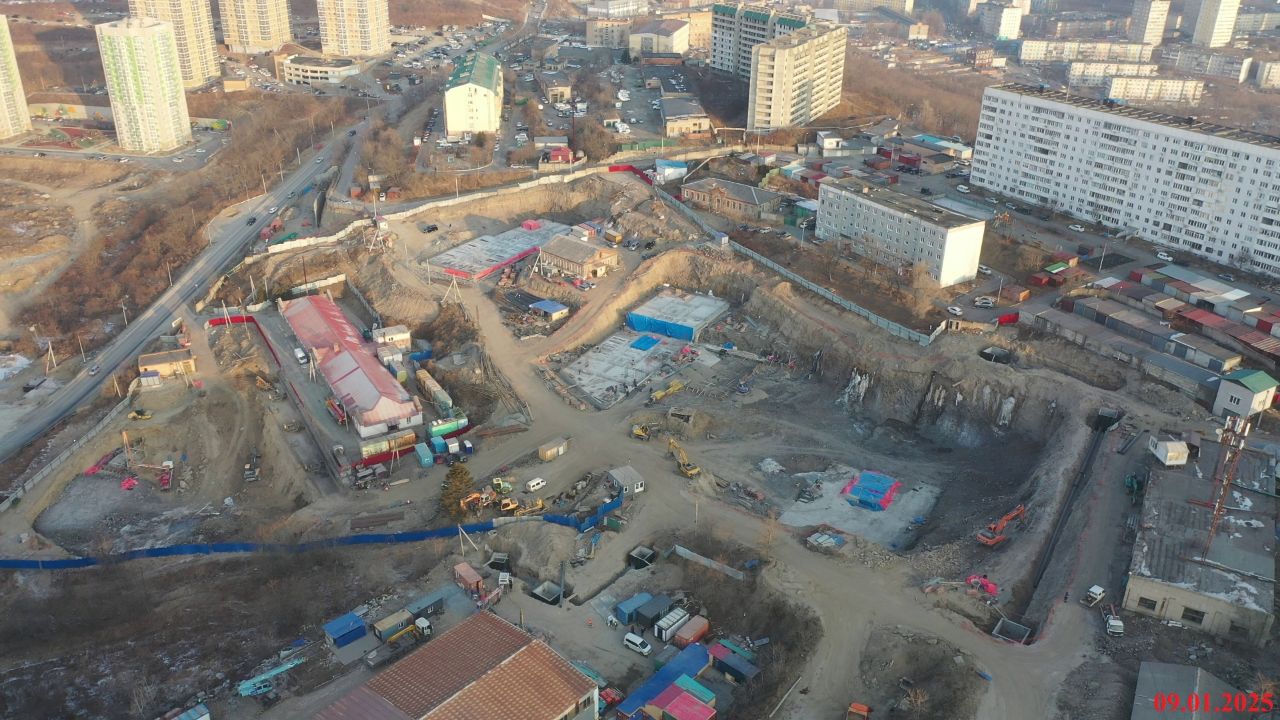

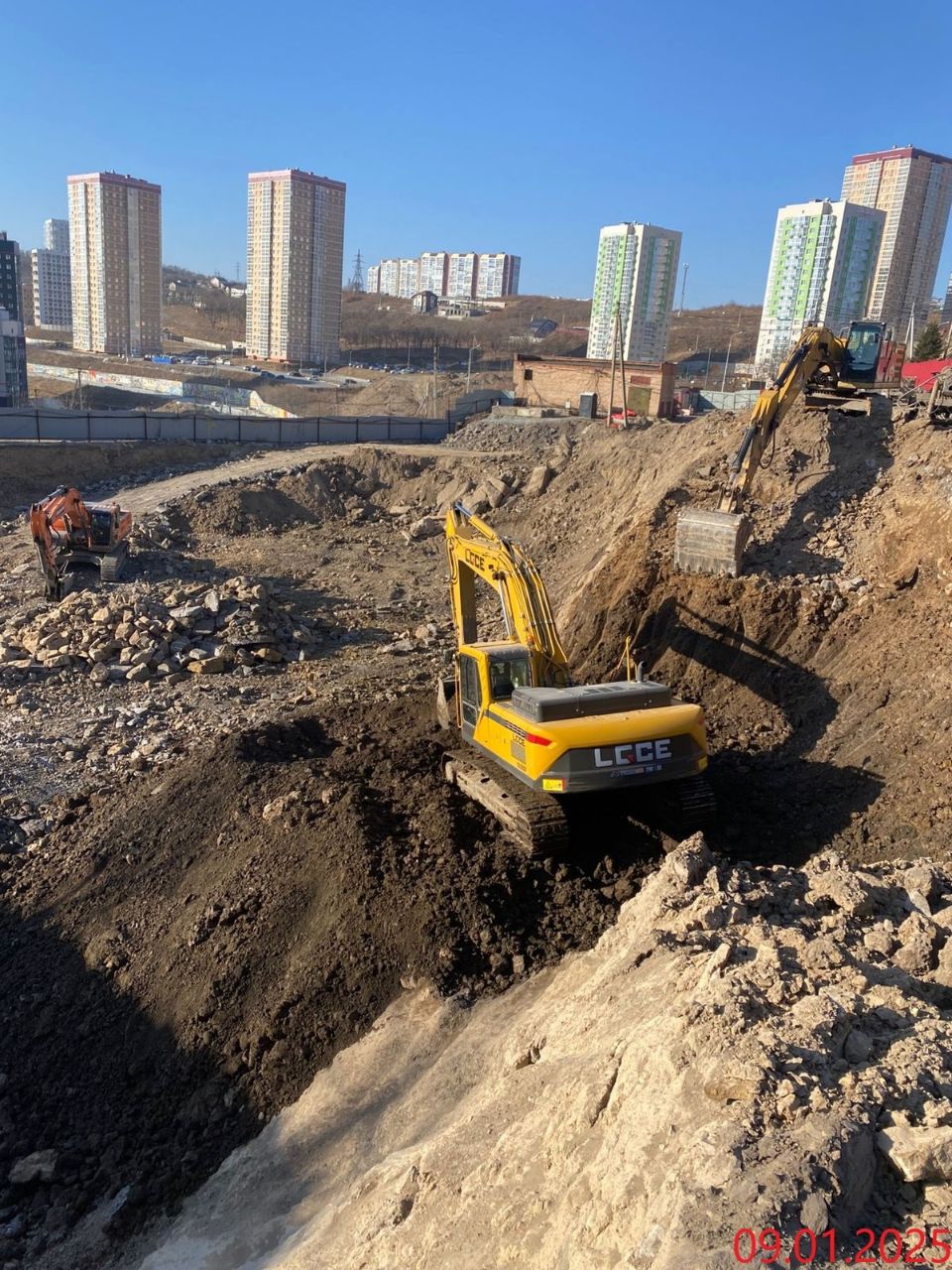

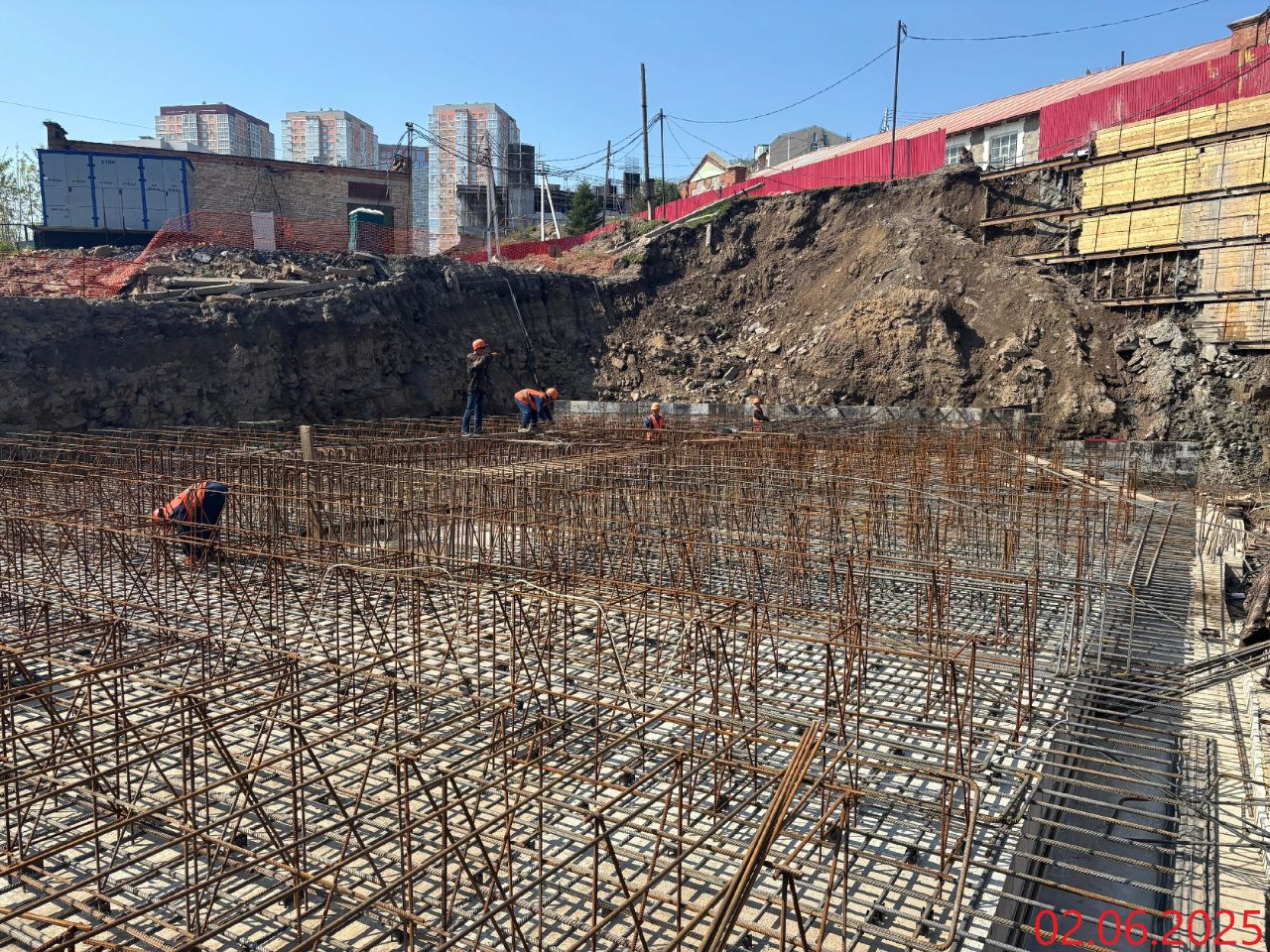

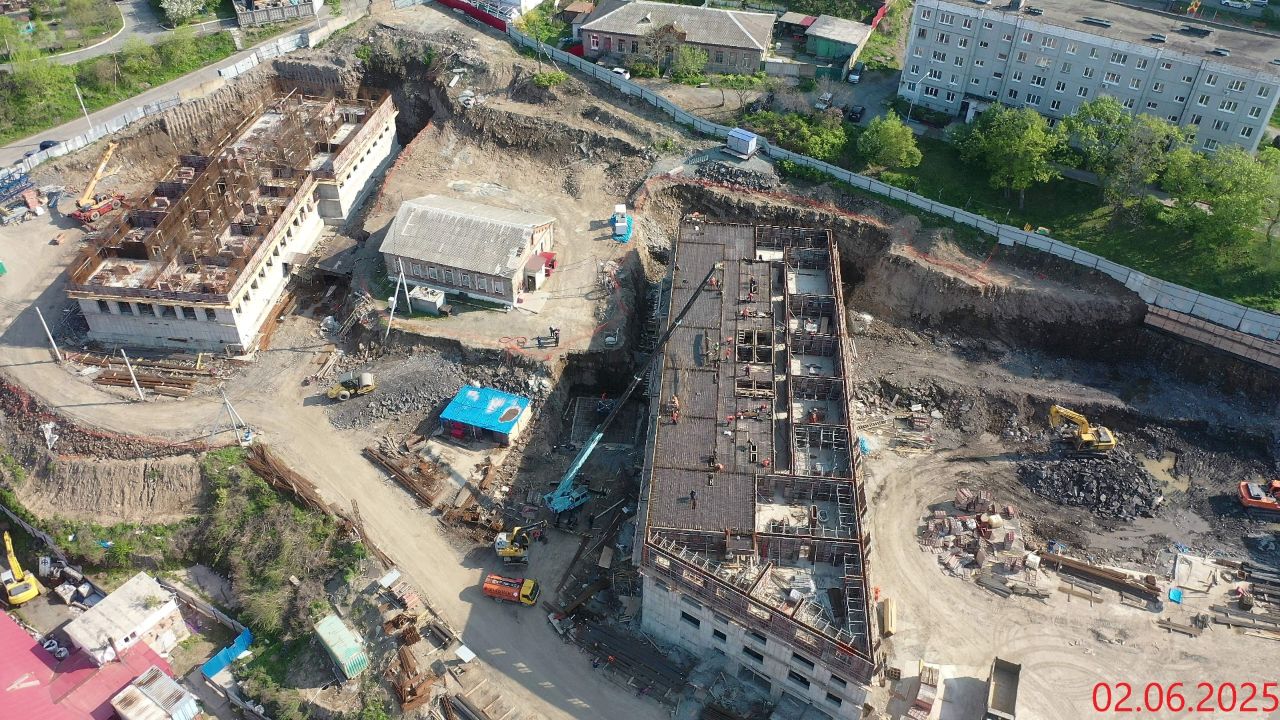

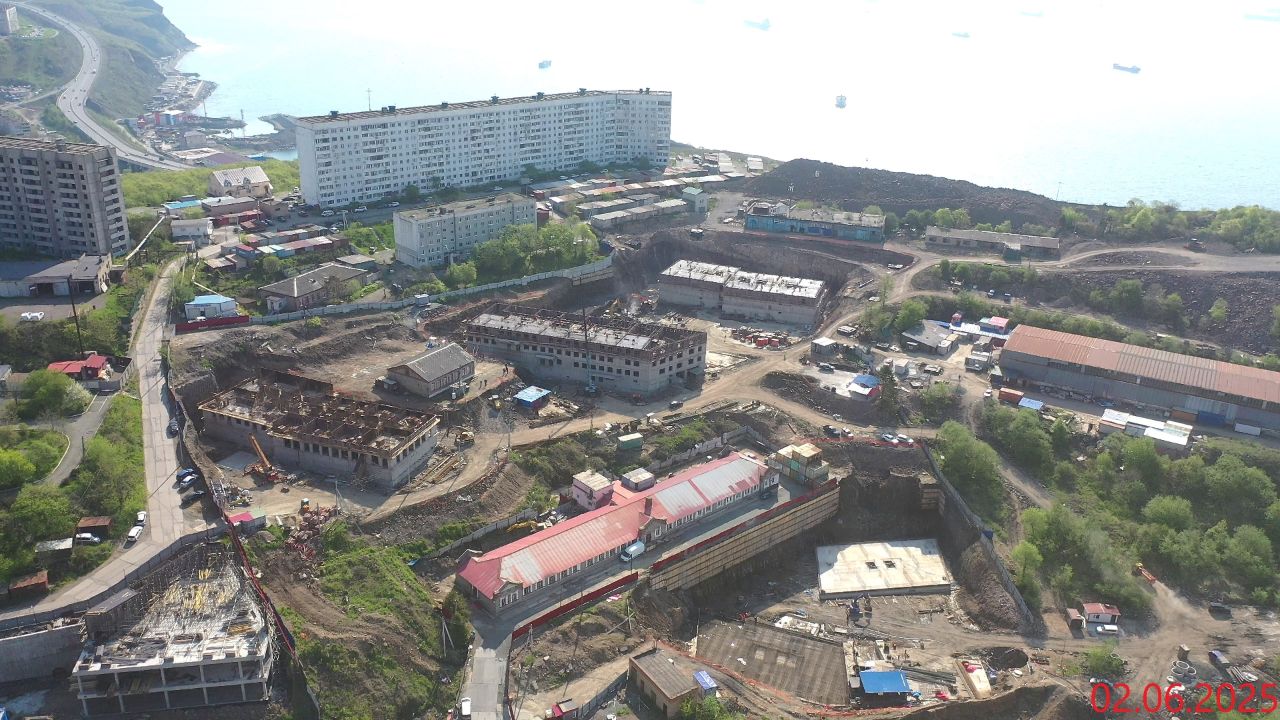

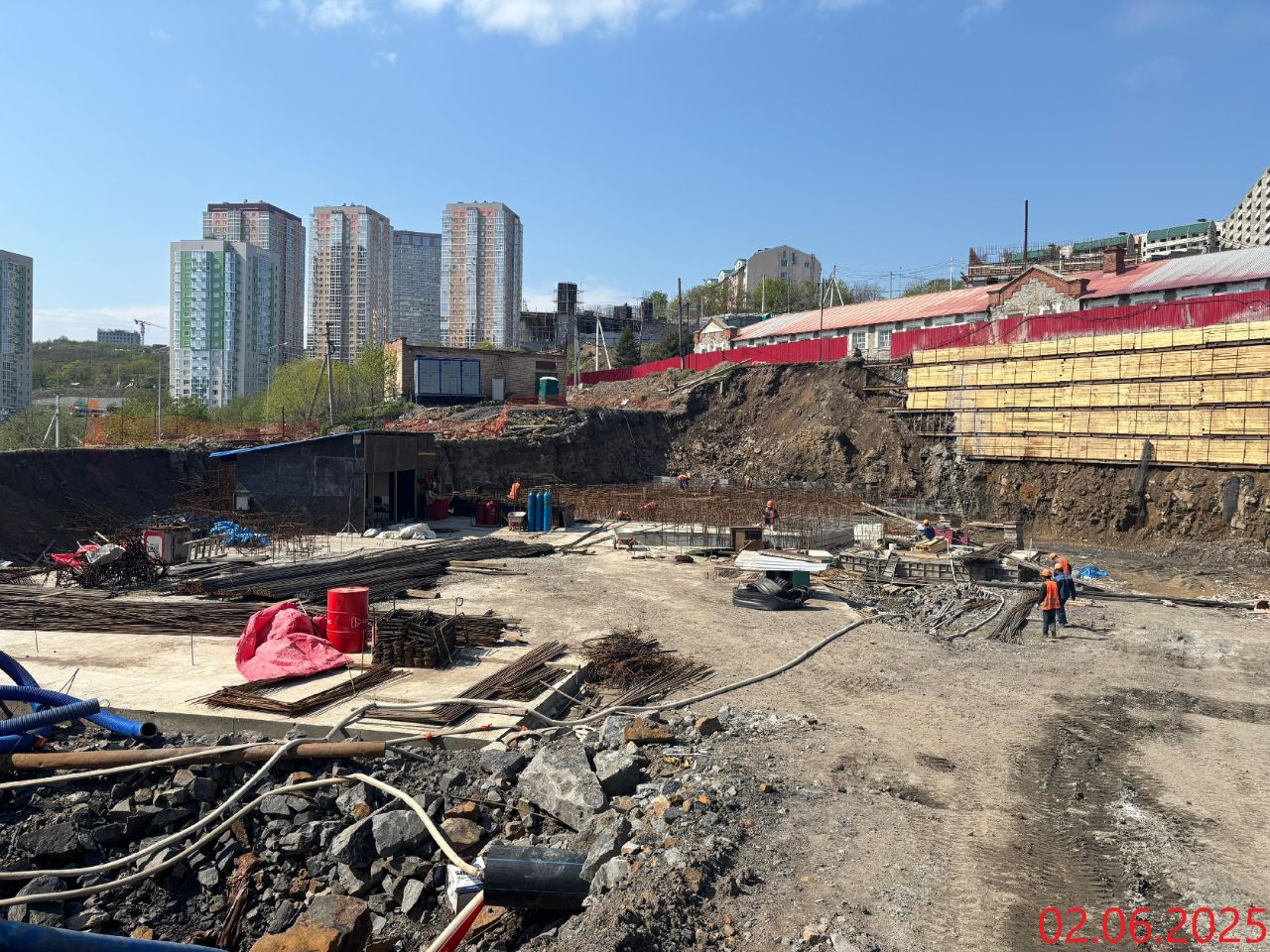

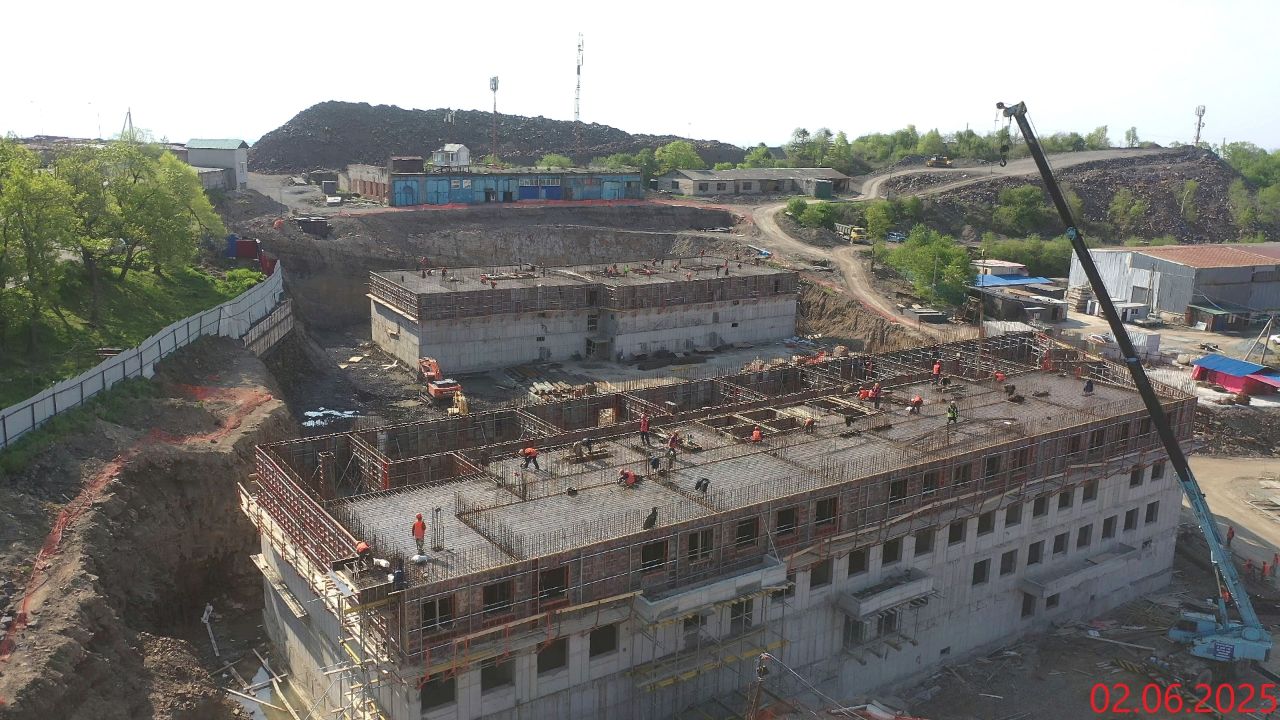

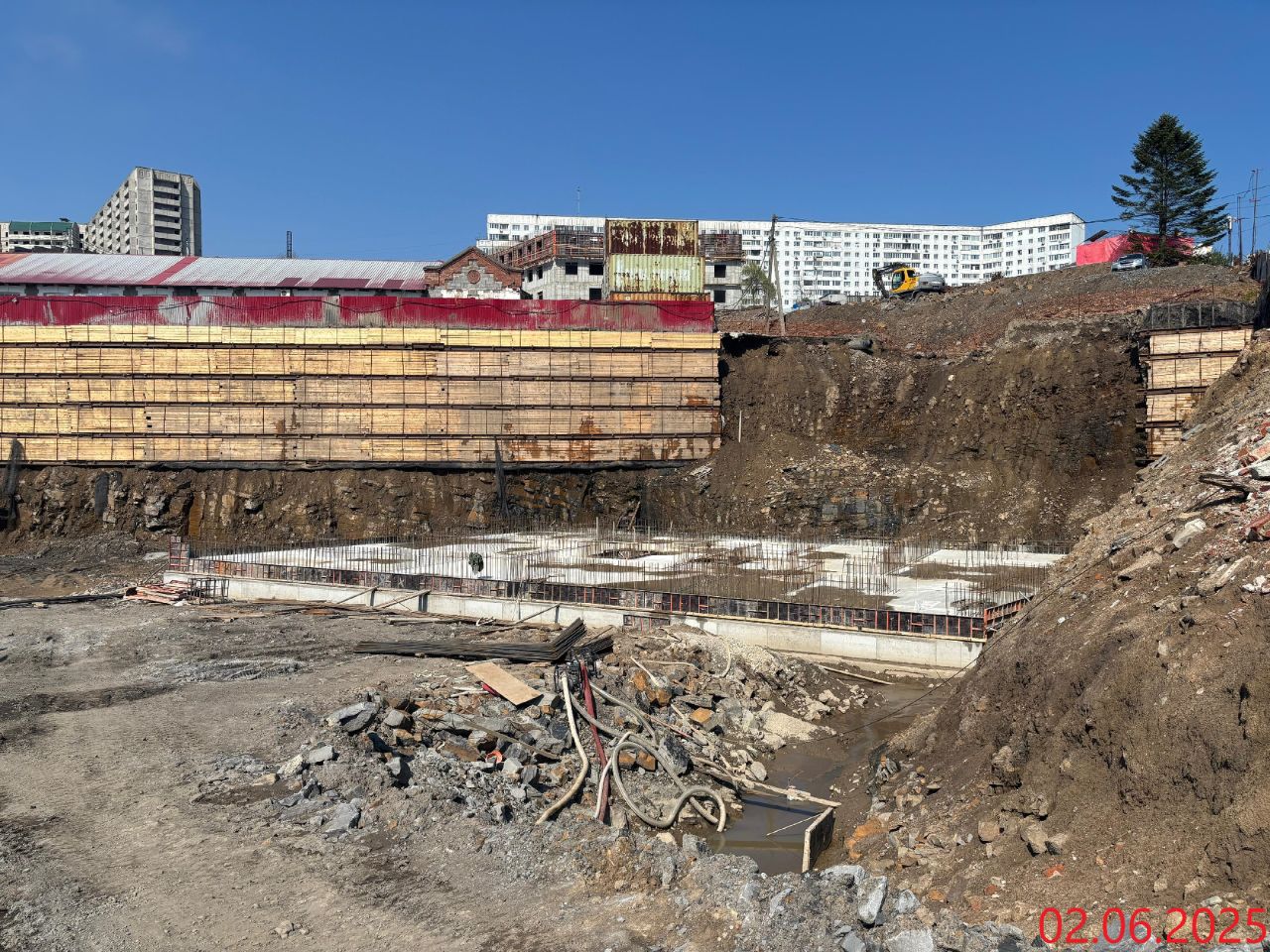

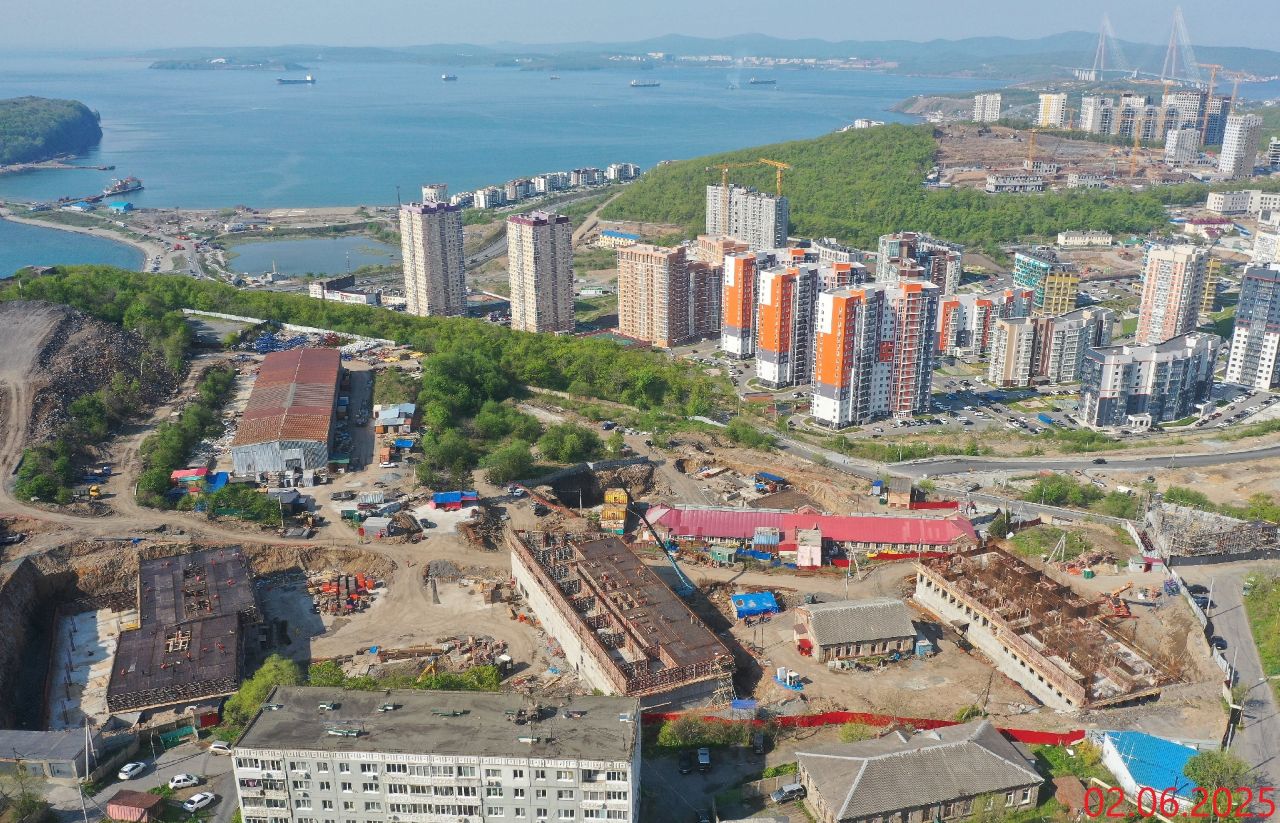

Ход строительства ЖК «Соболь» от 1 июня 2025

Посмотреть еще

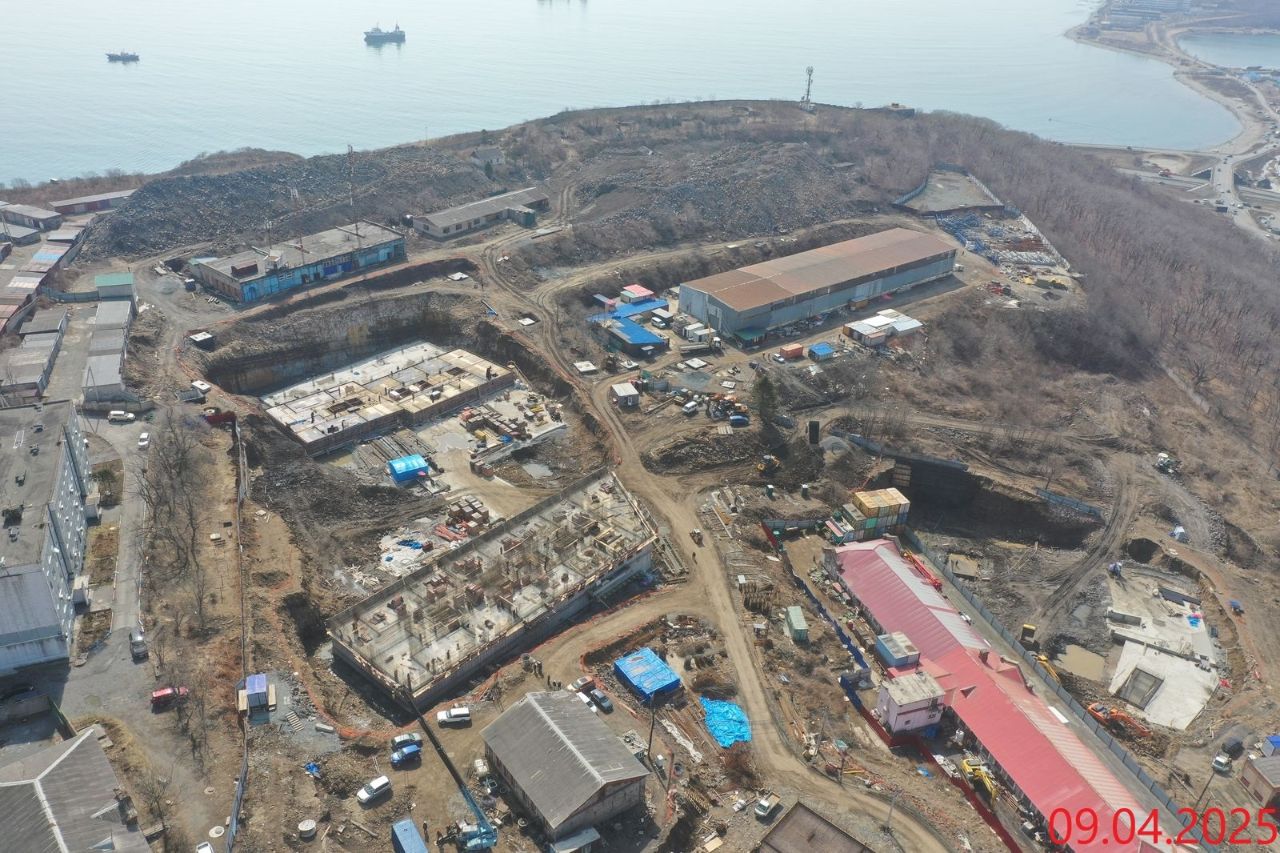

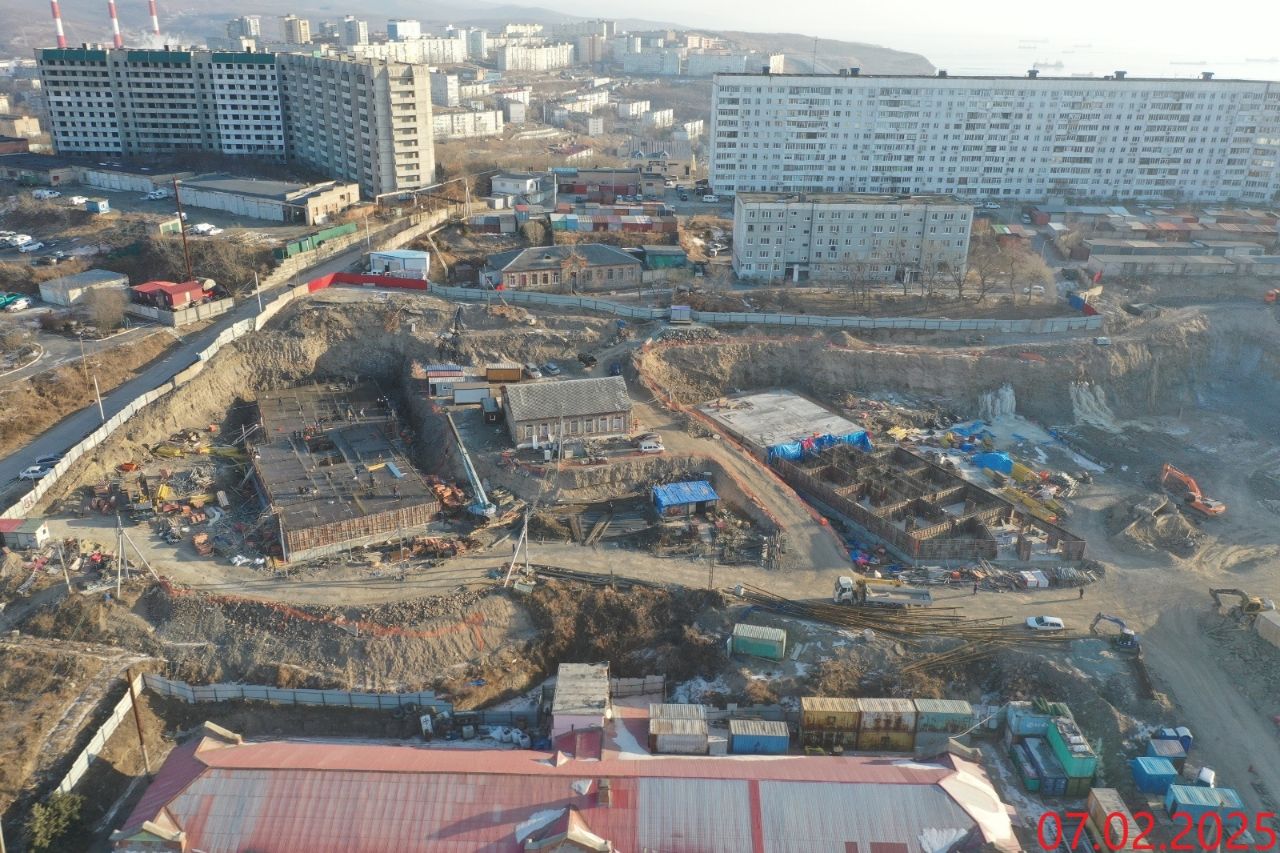

1 мая 2025

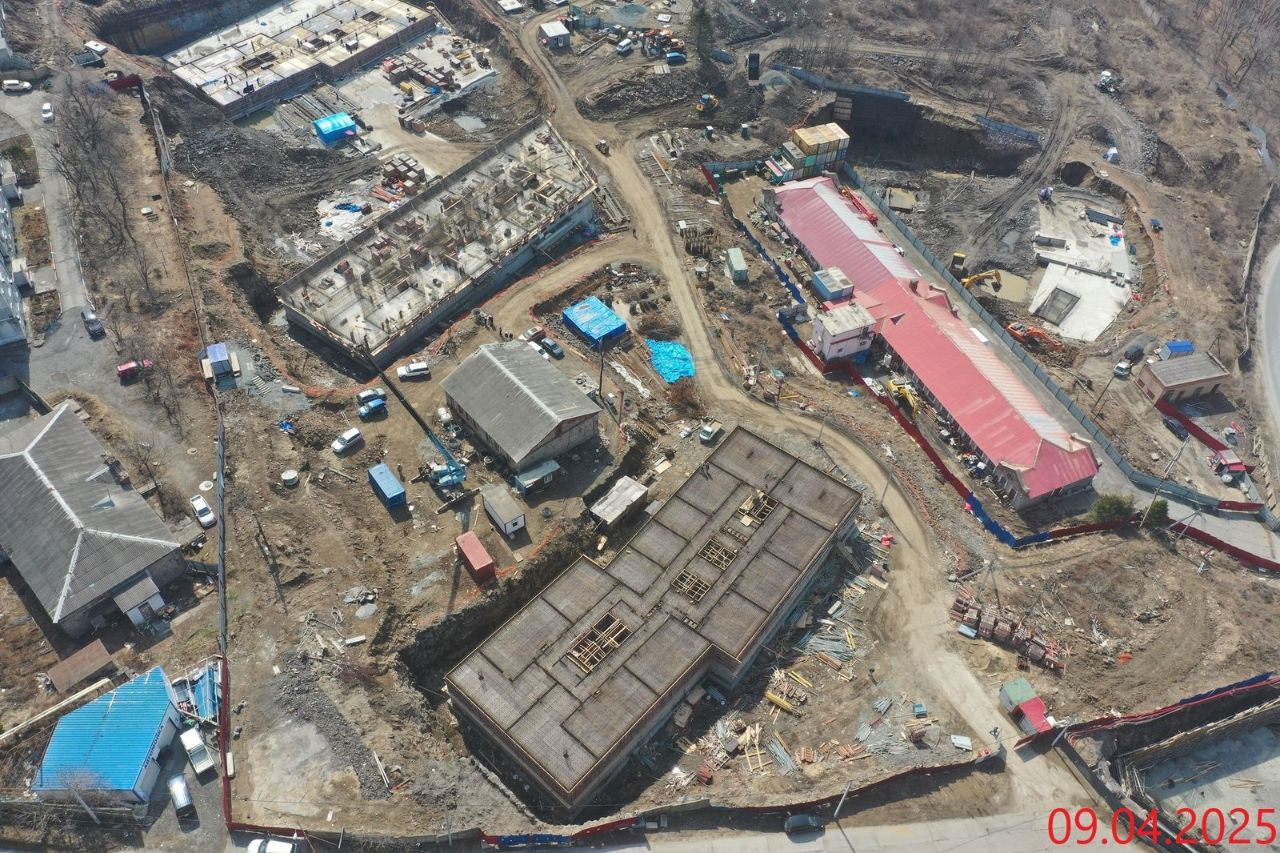

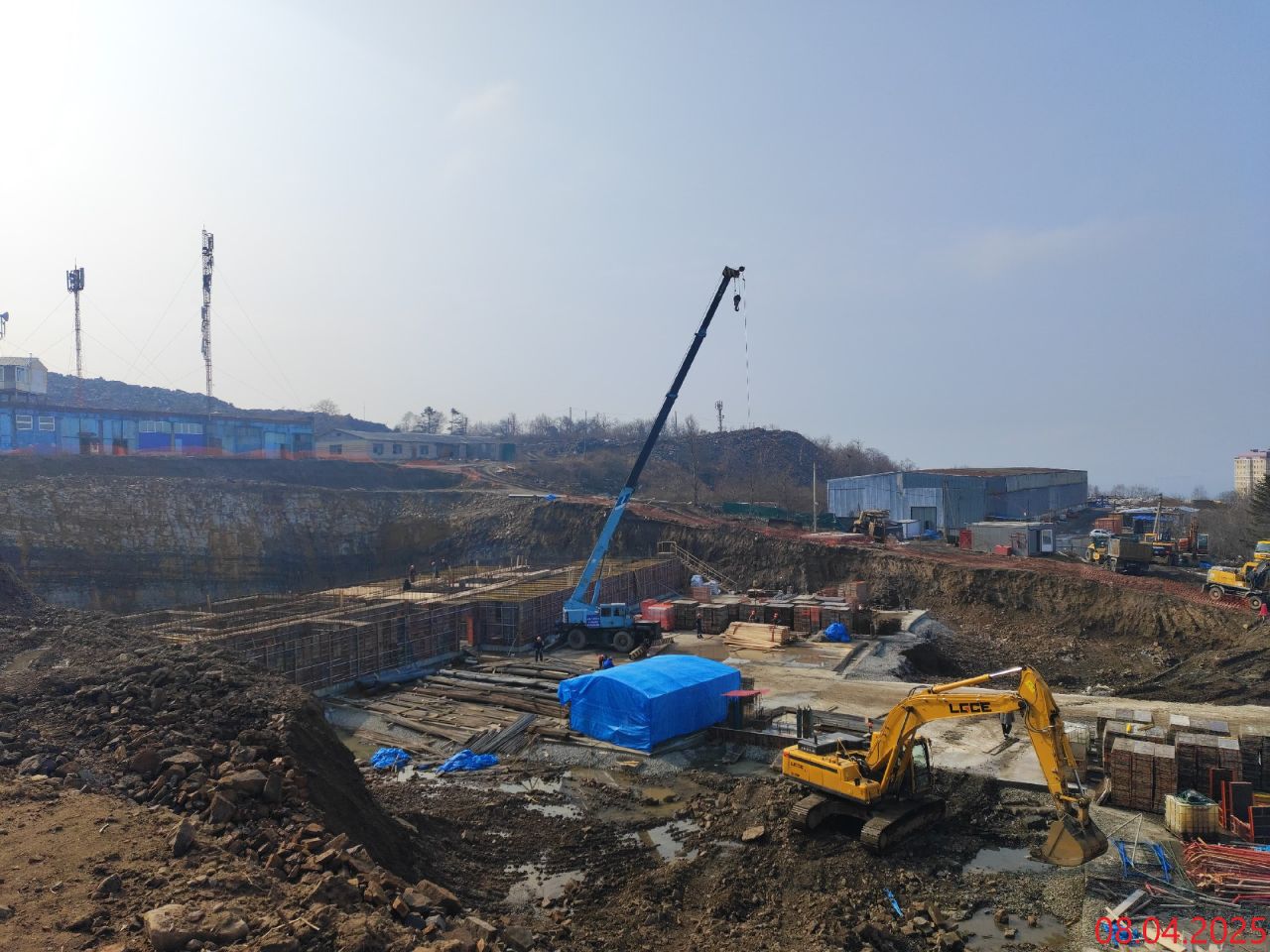

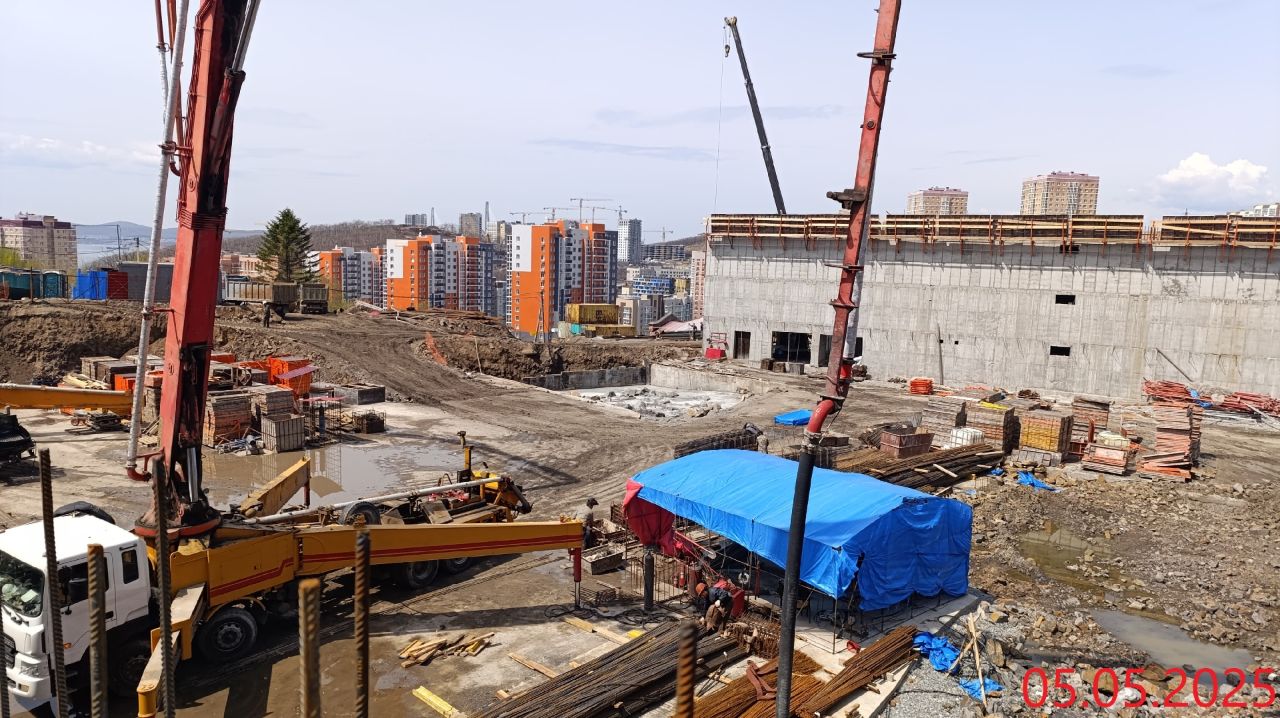

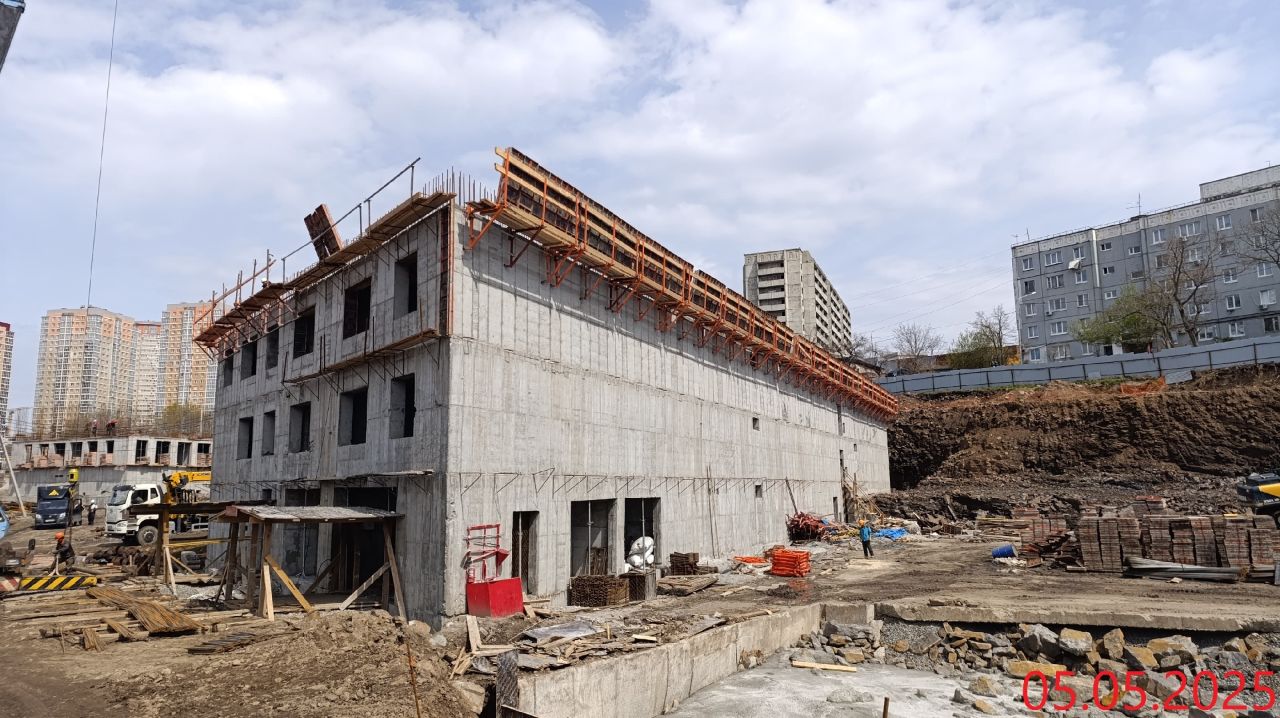

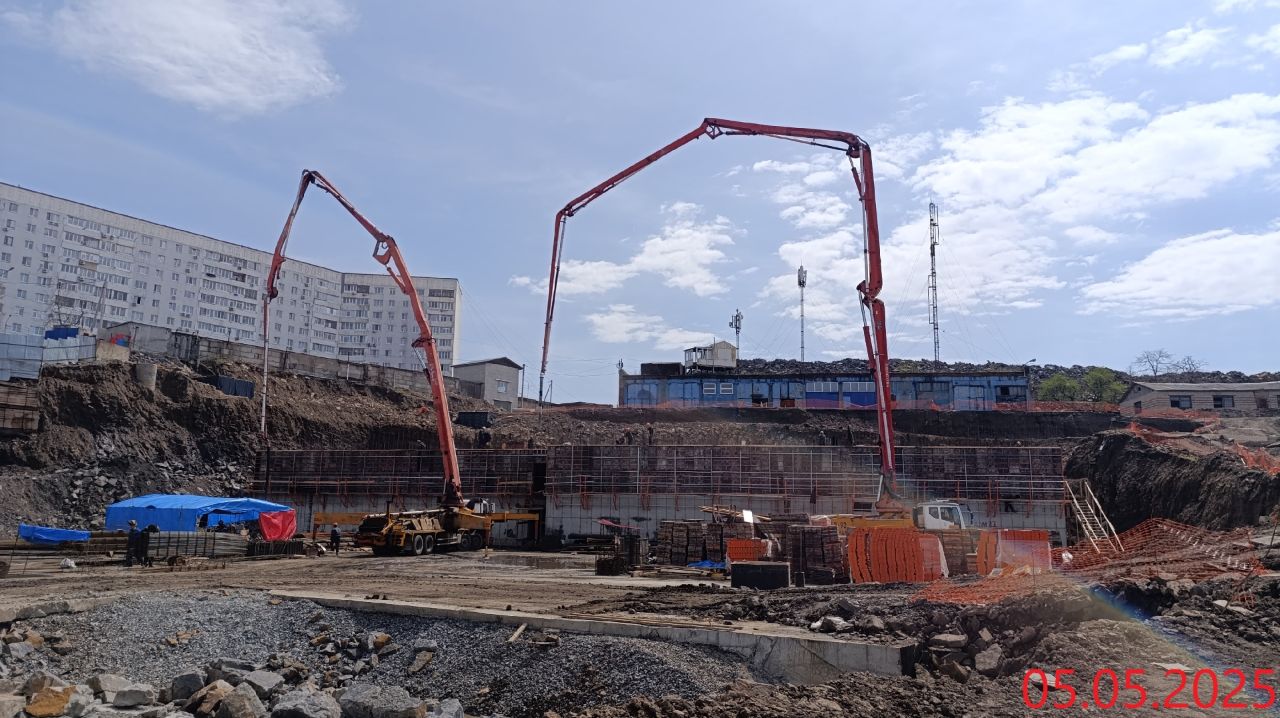

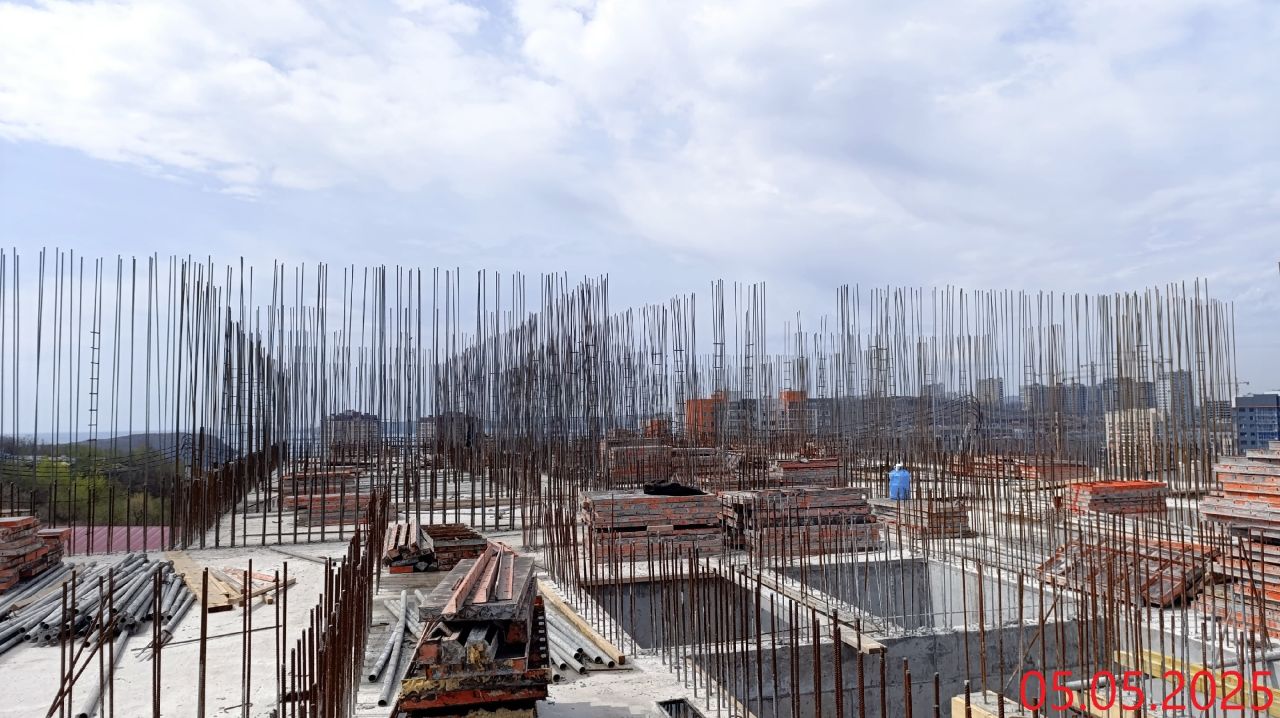

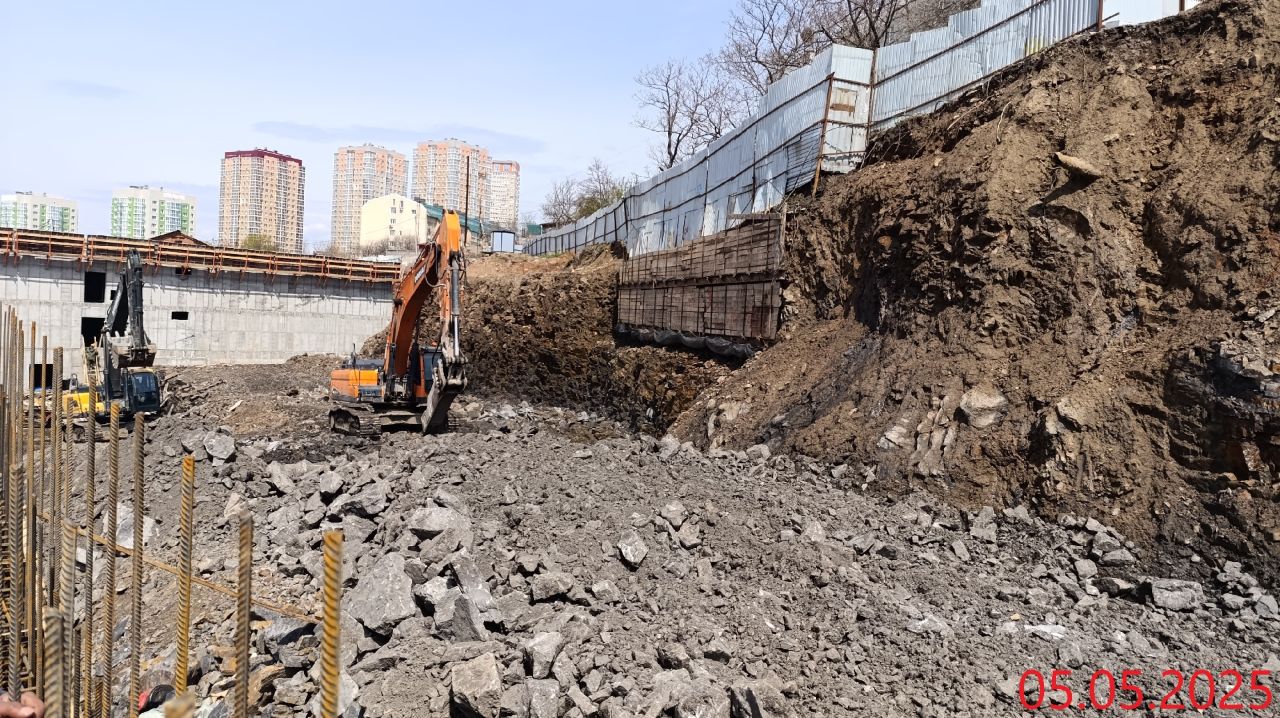

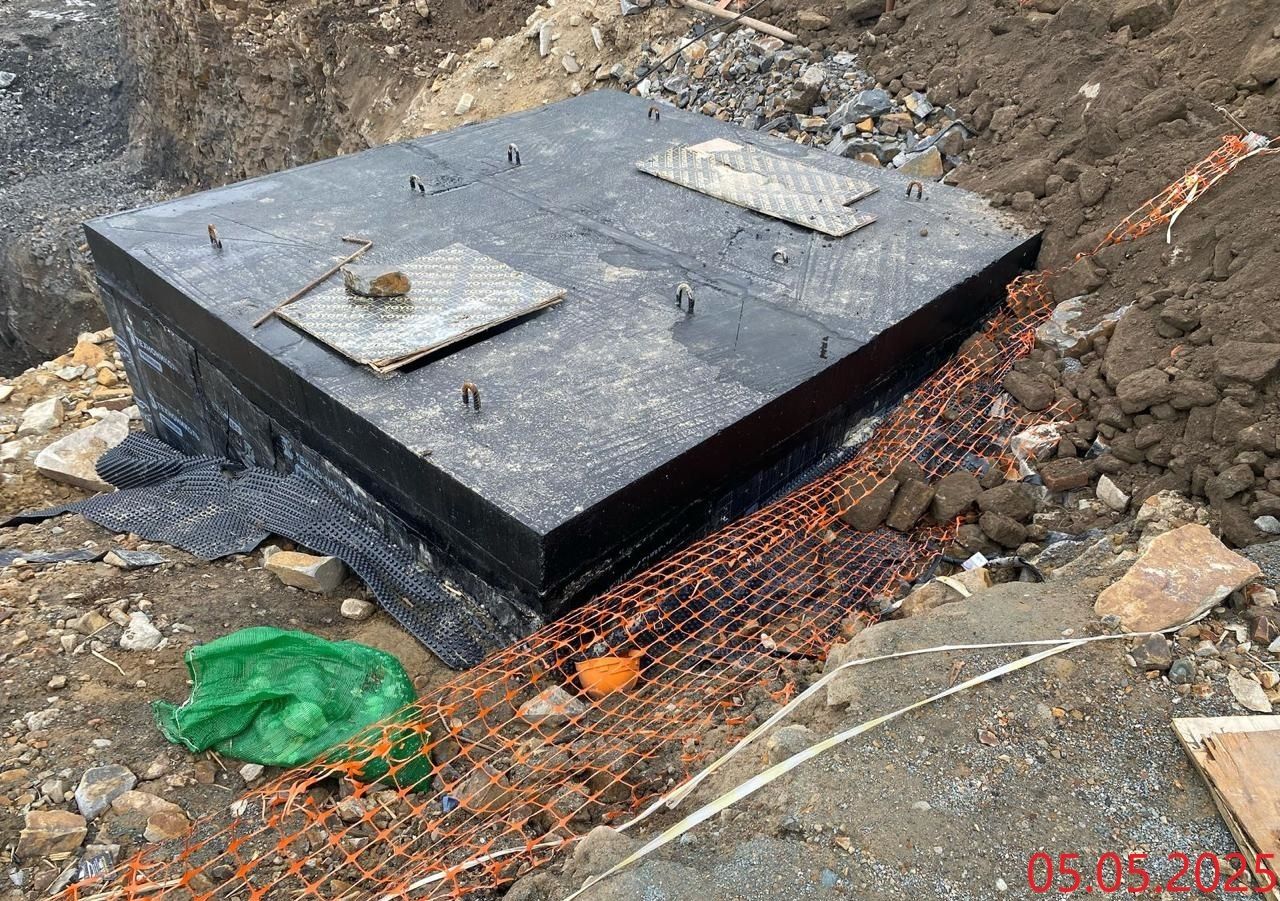

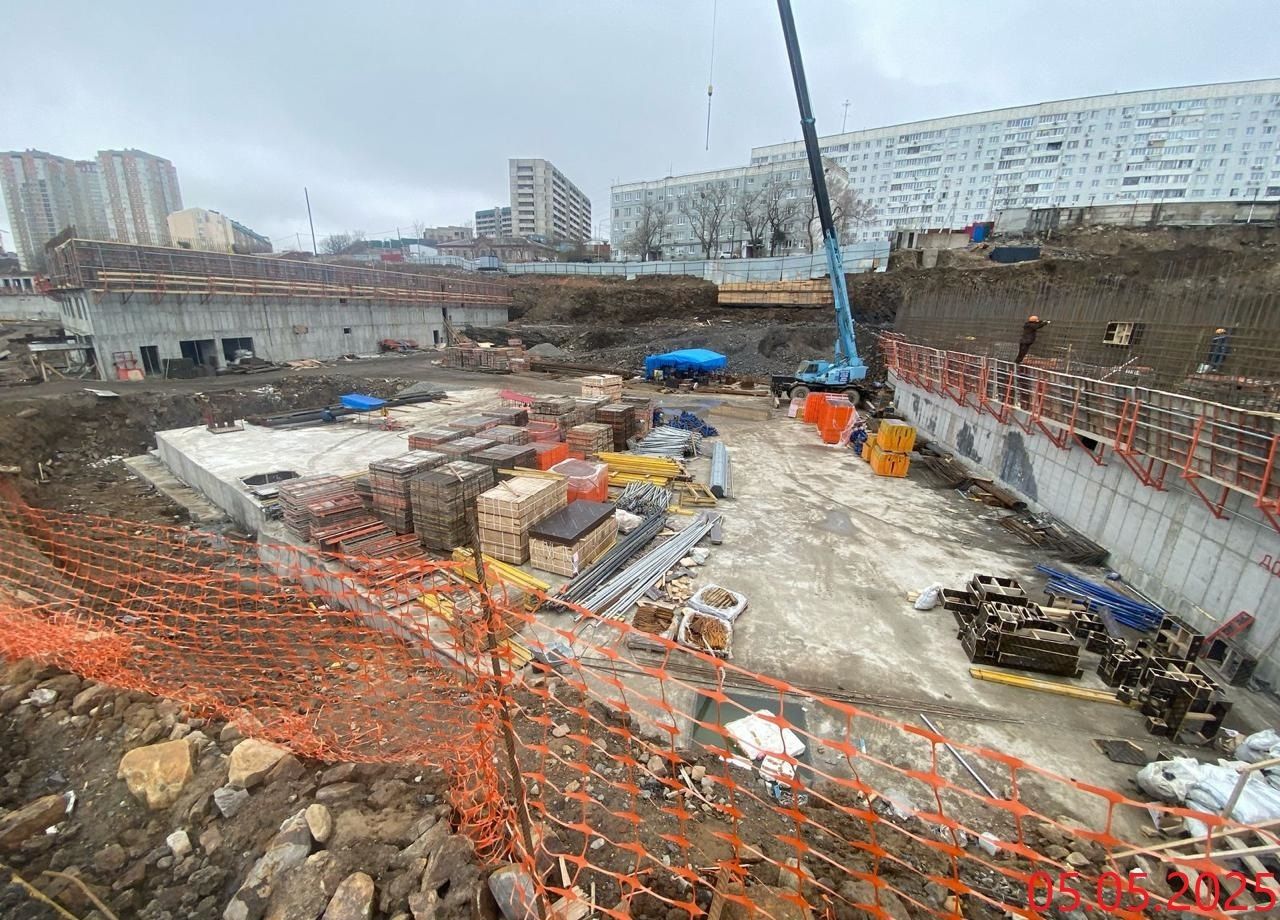

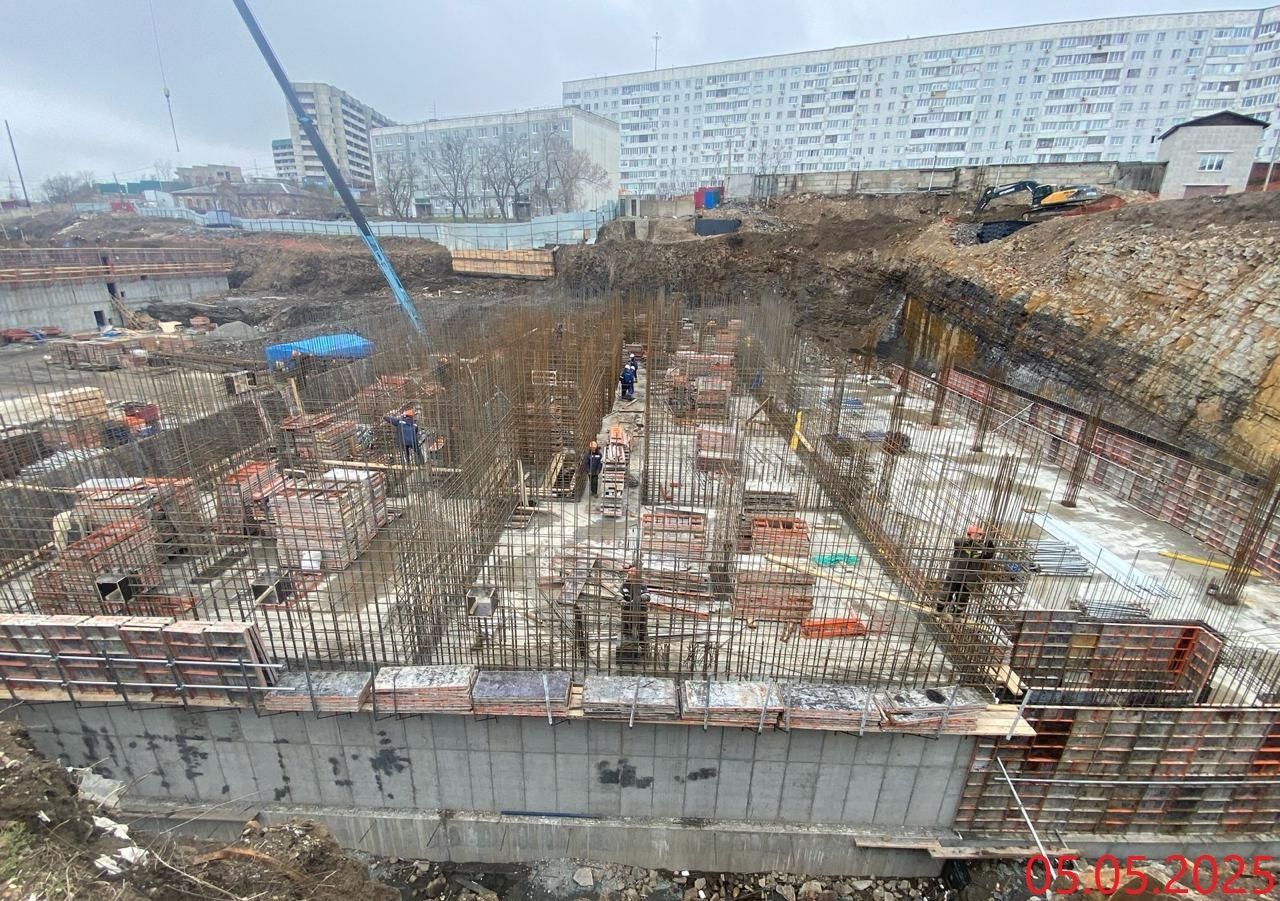

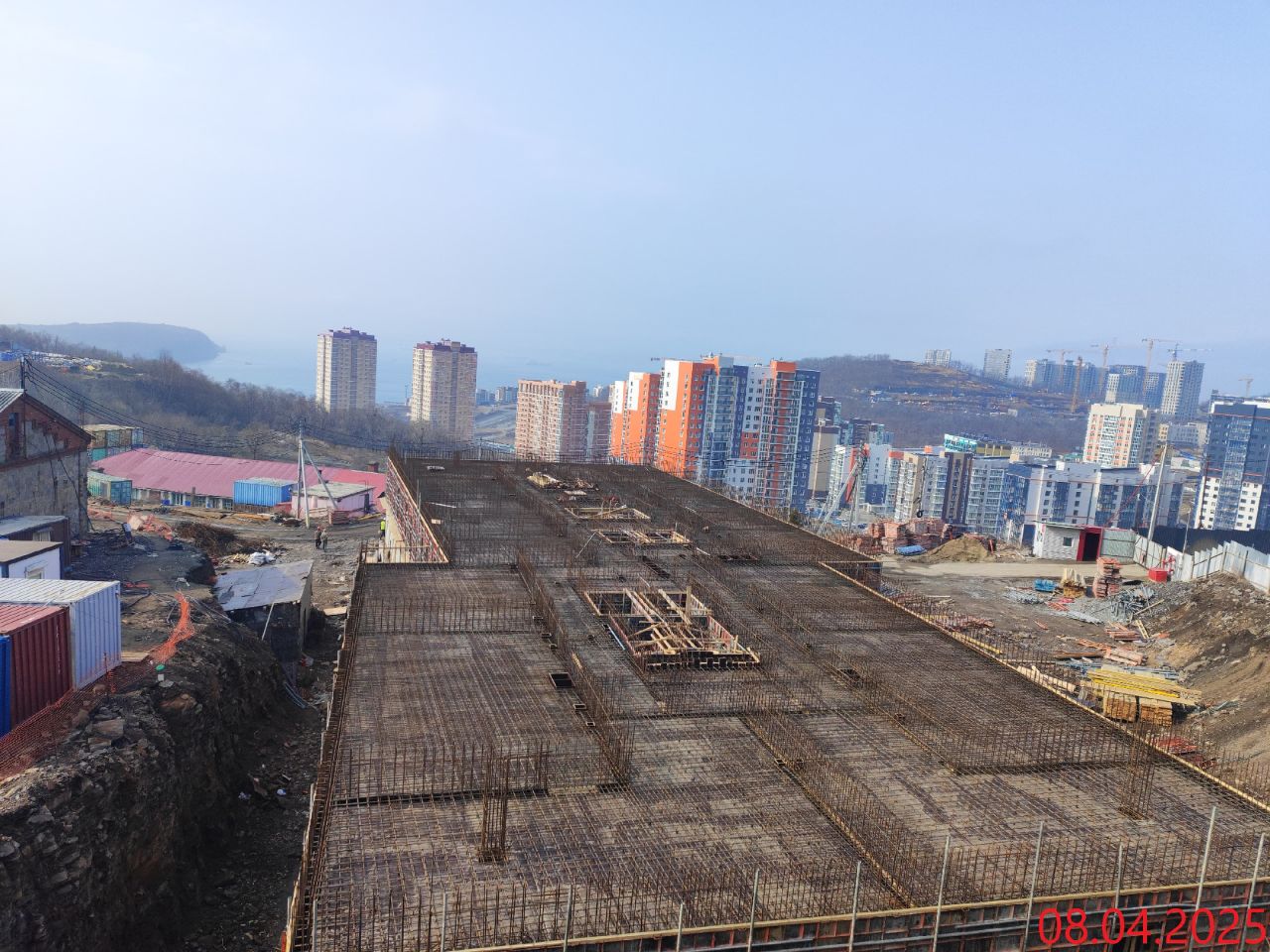

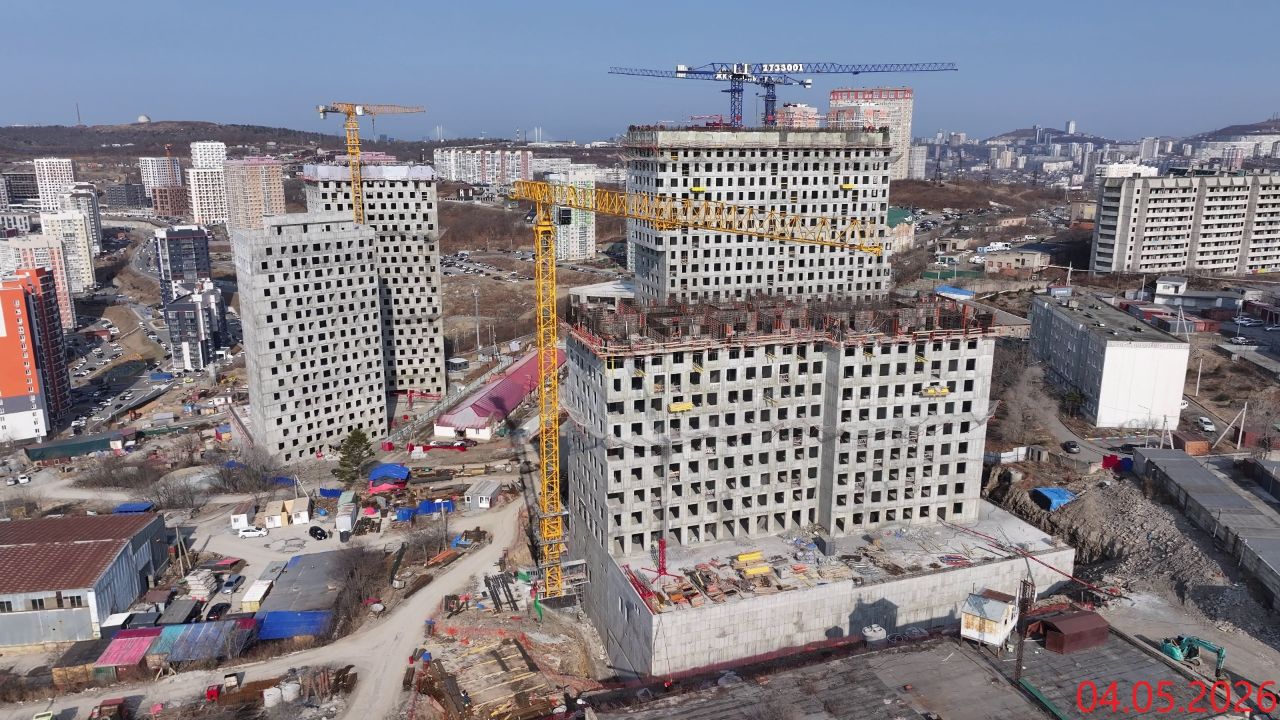

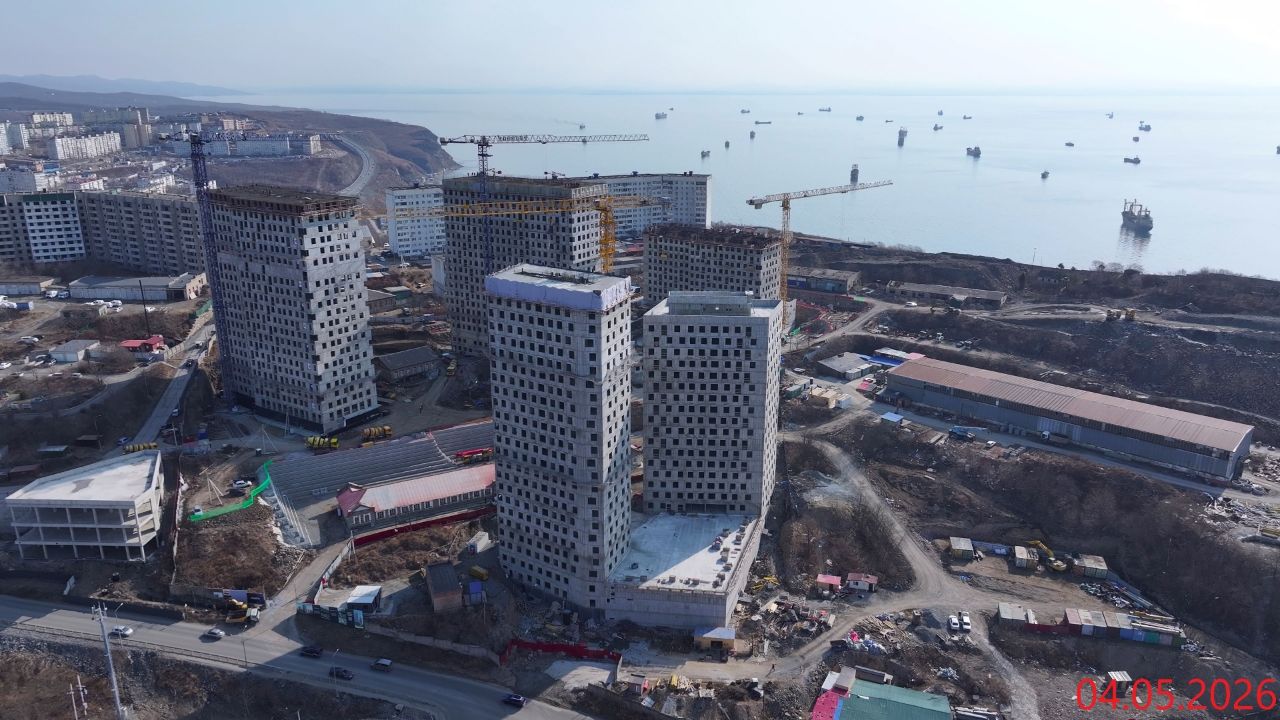

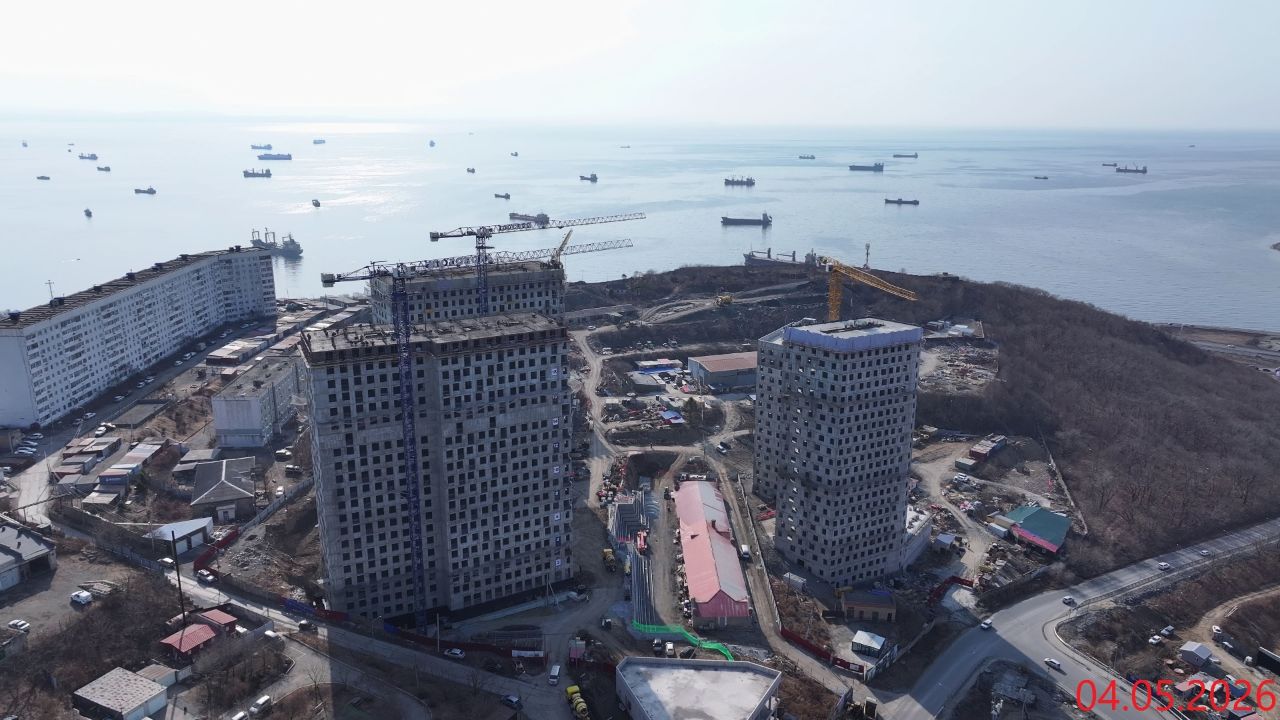

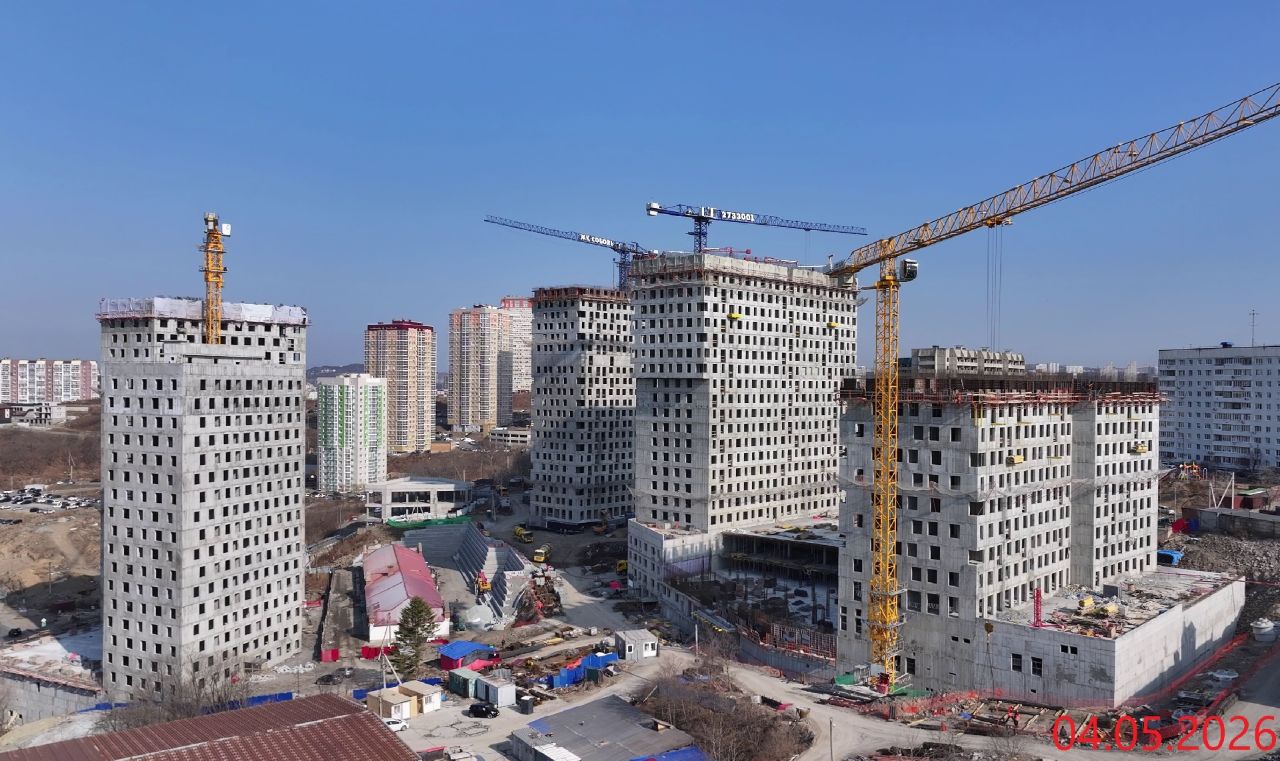

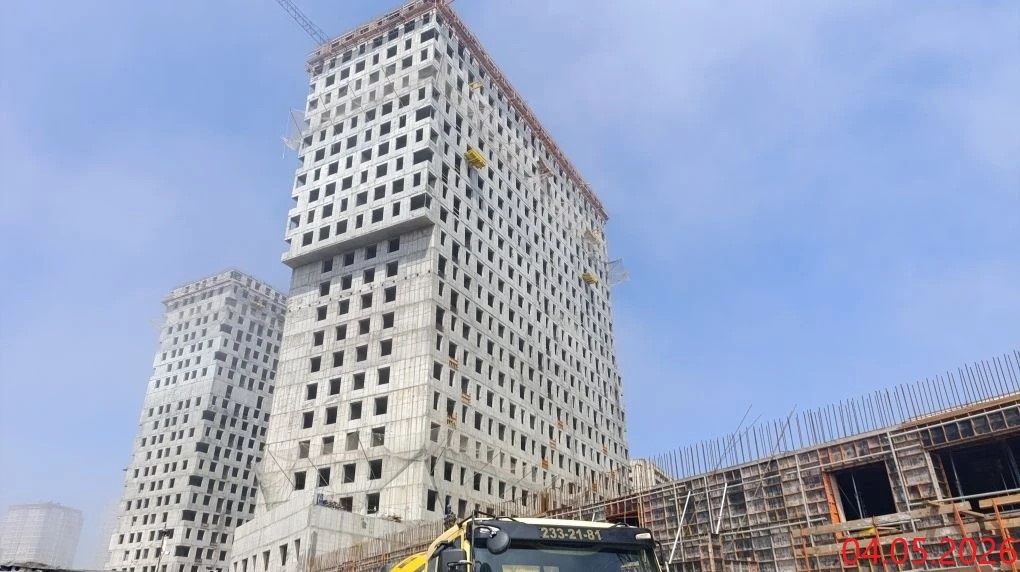

Ход строительства ЖК «Соболь» от 1 мая 2025

Посмотреть еще

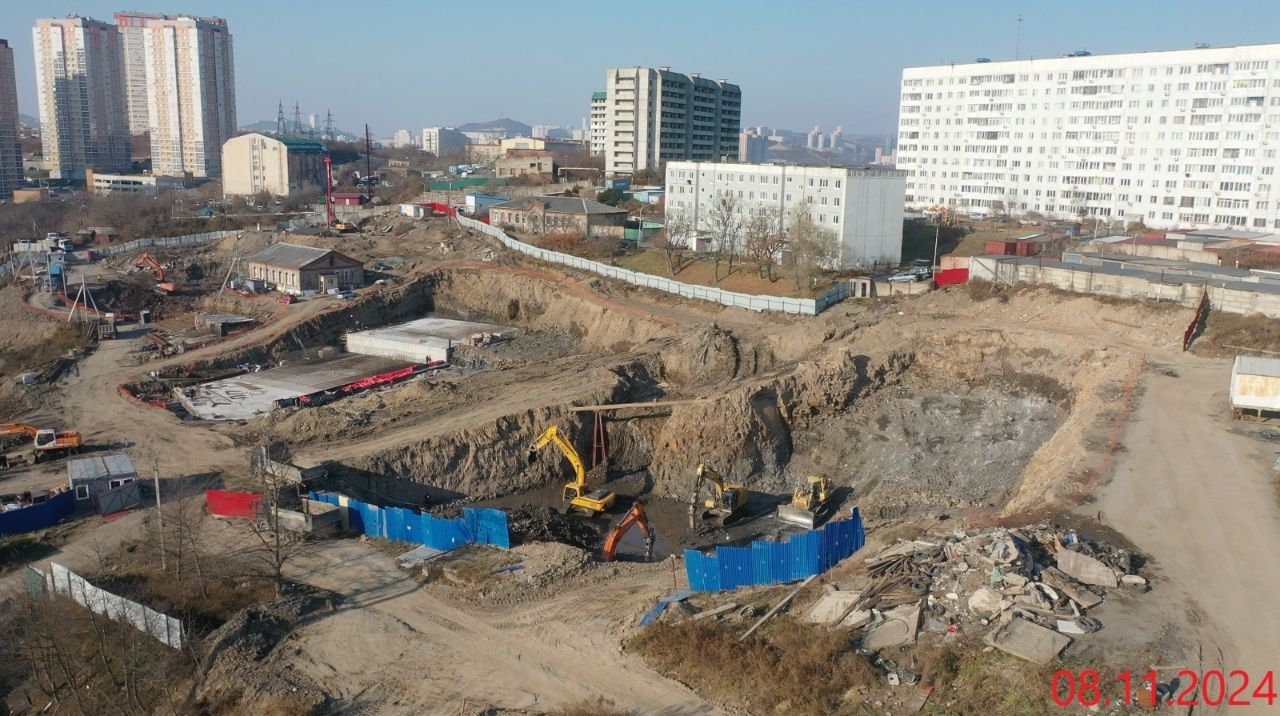

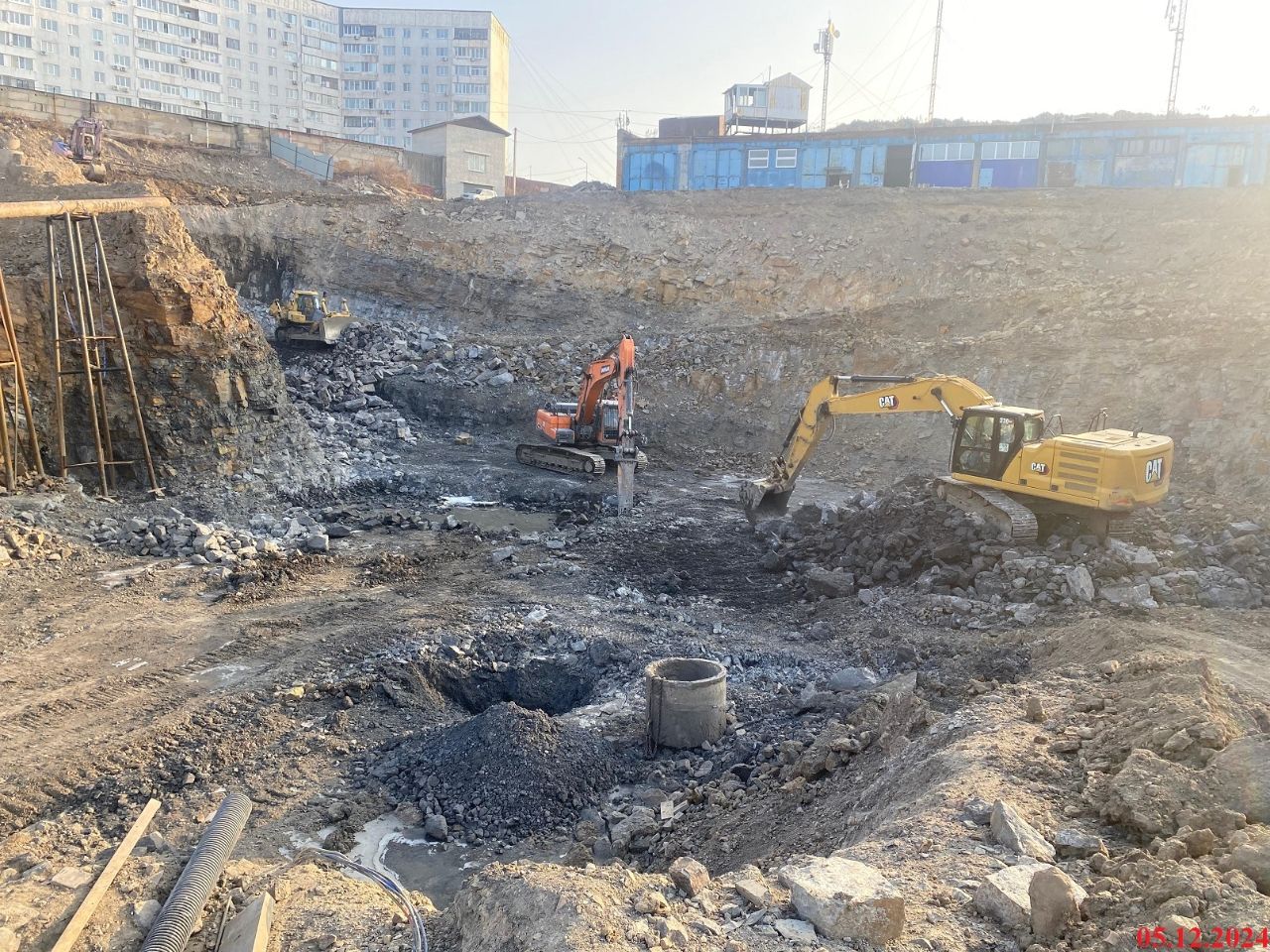

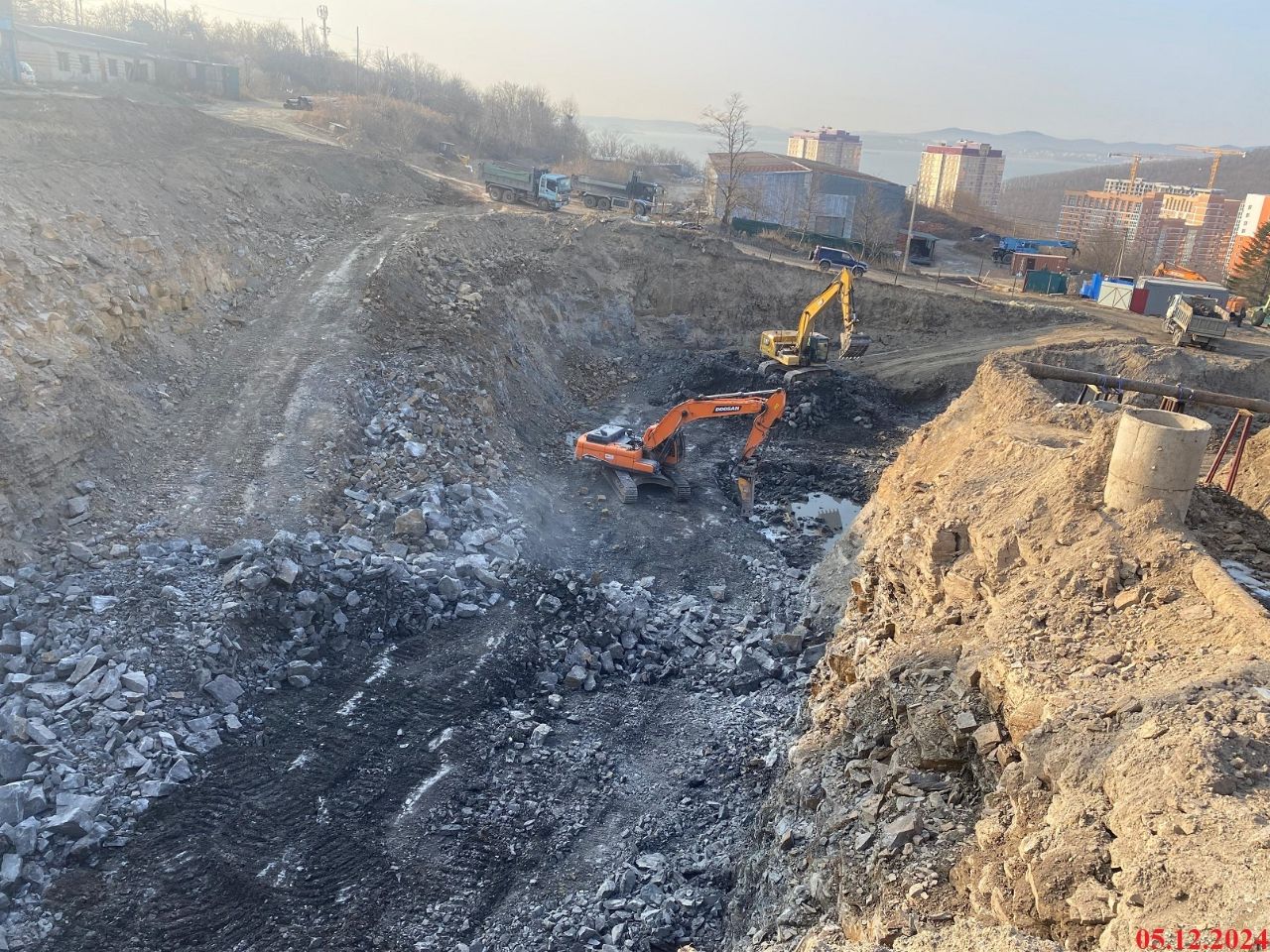

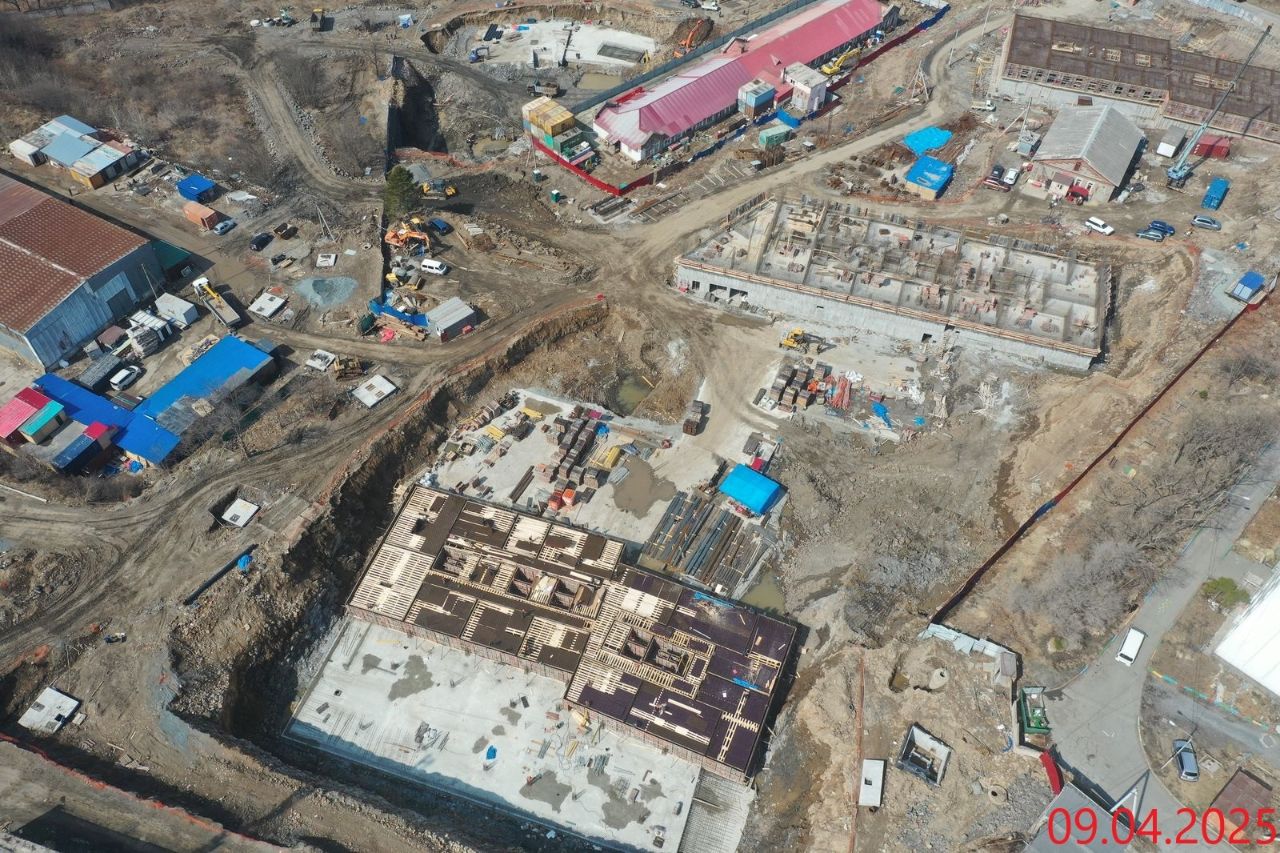

1 апреля 2025

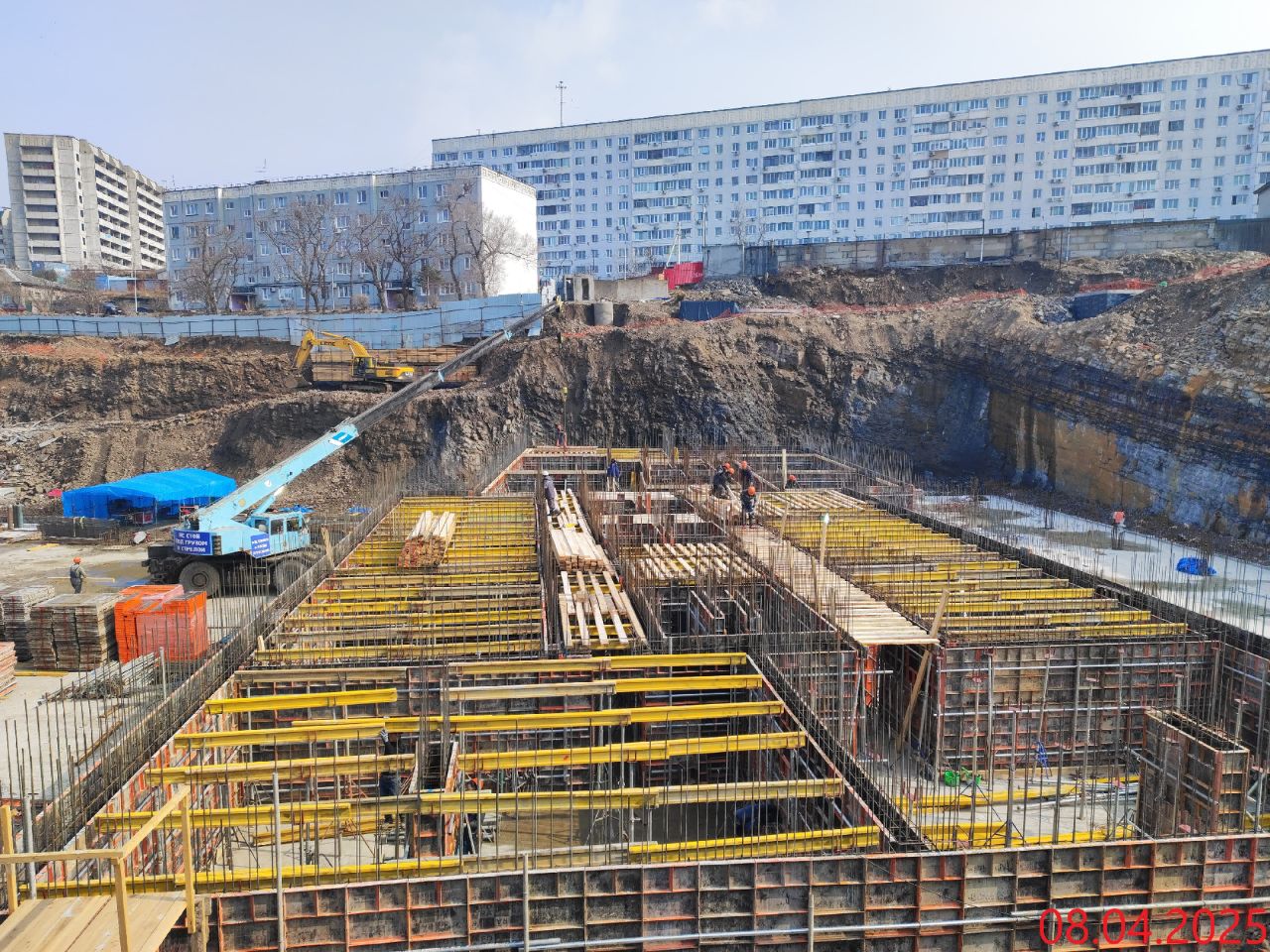

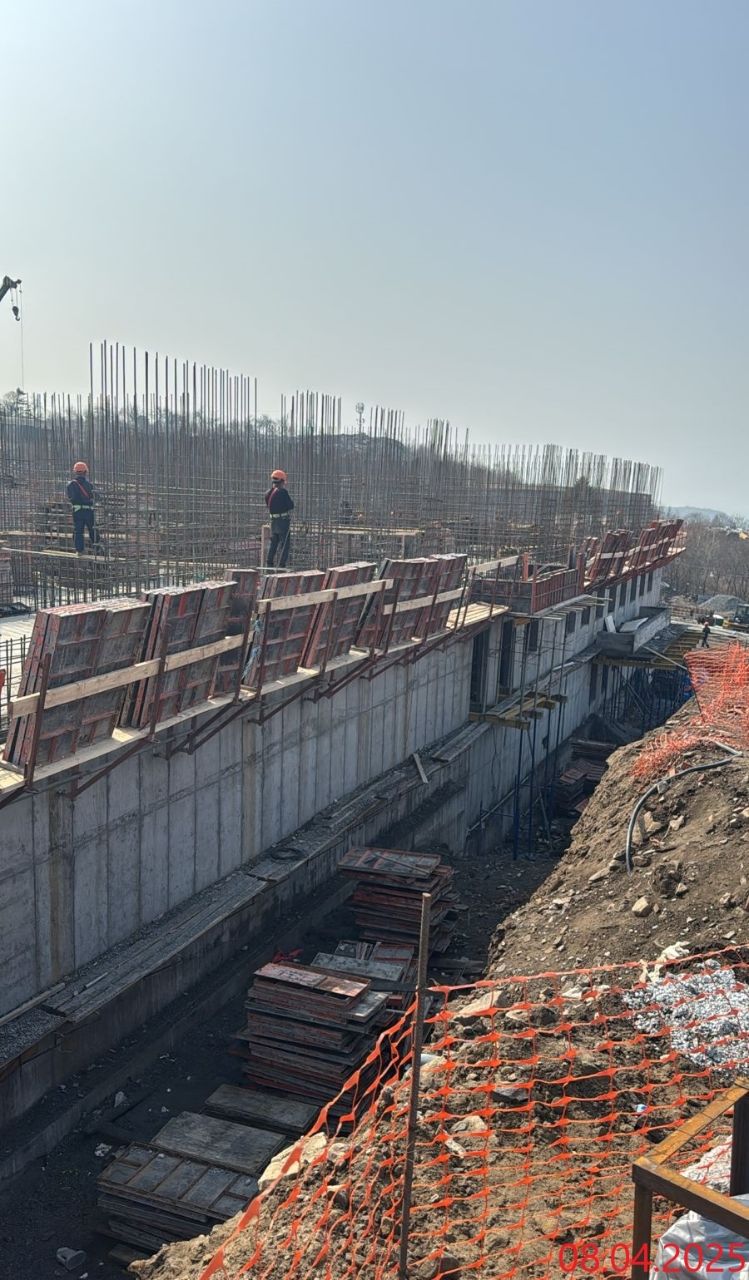

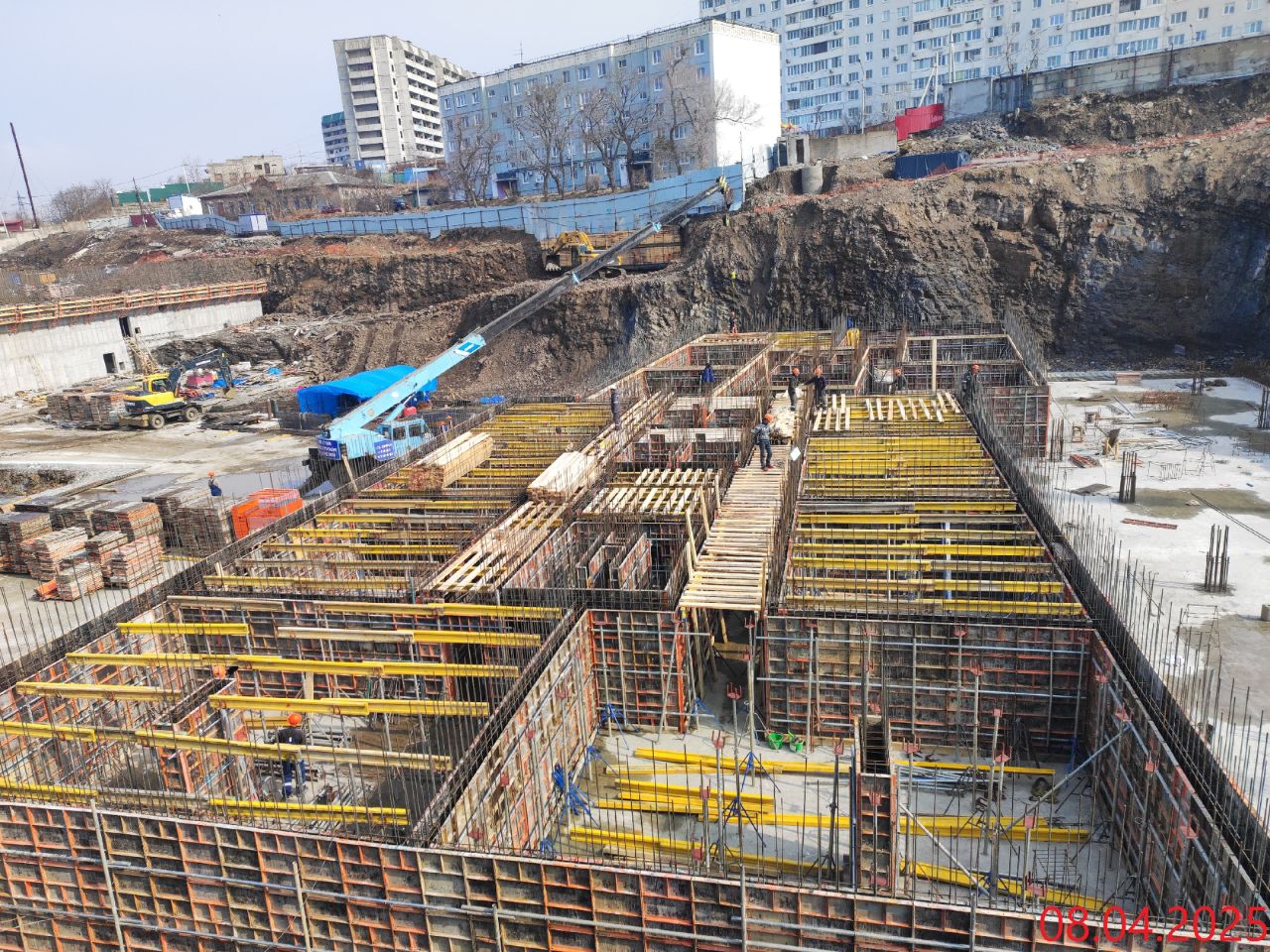

Ход строительства ЖК «Соболь» от 1 апреля 2025

Посмотреть еще

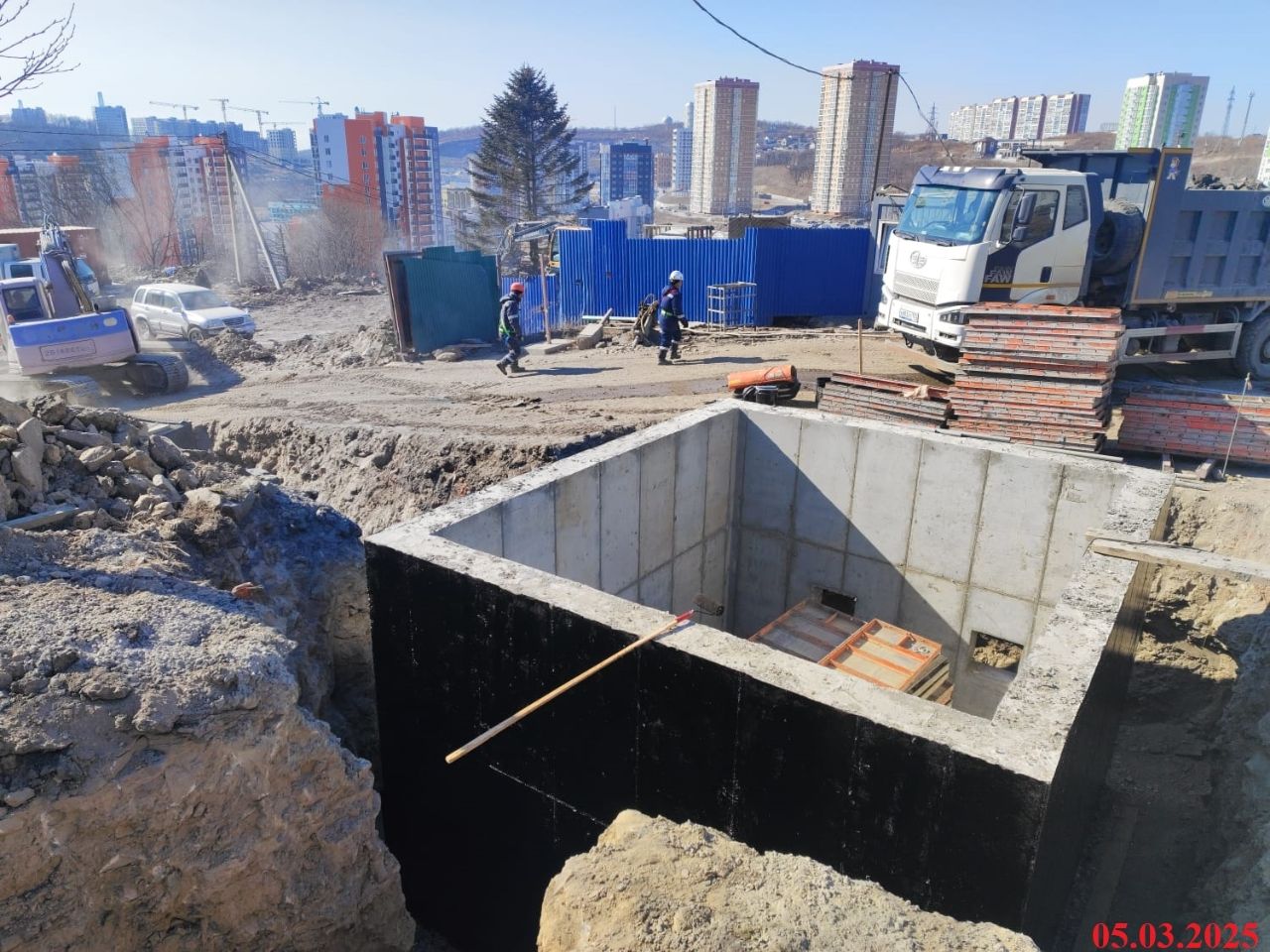

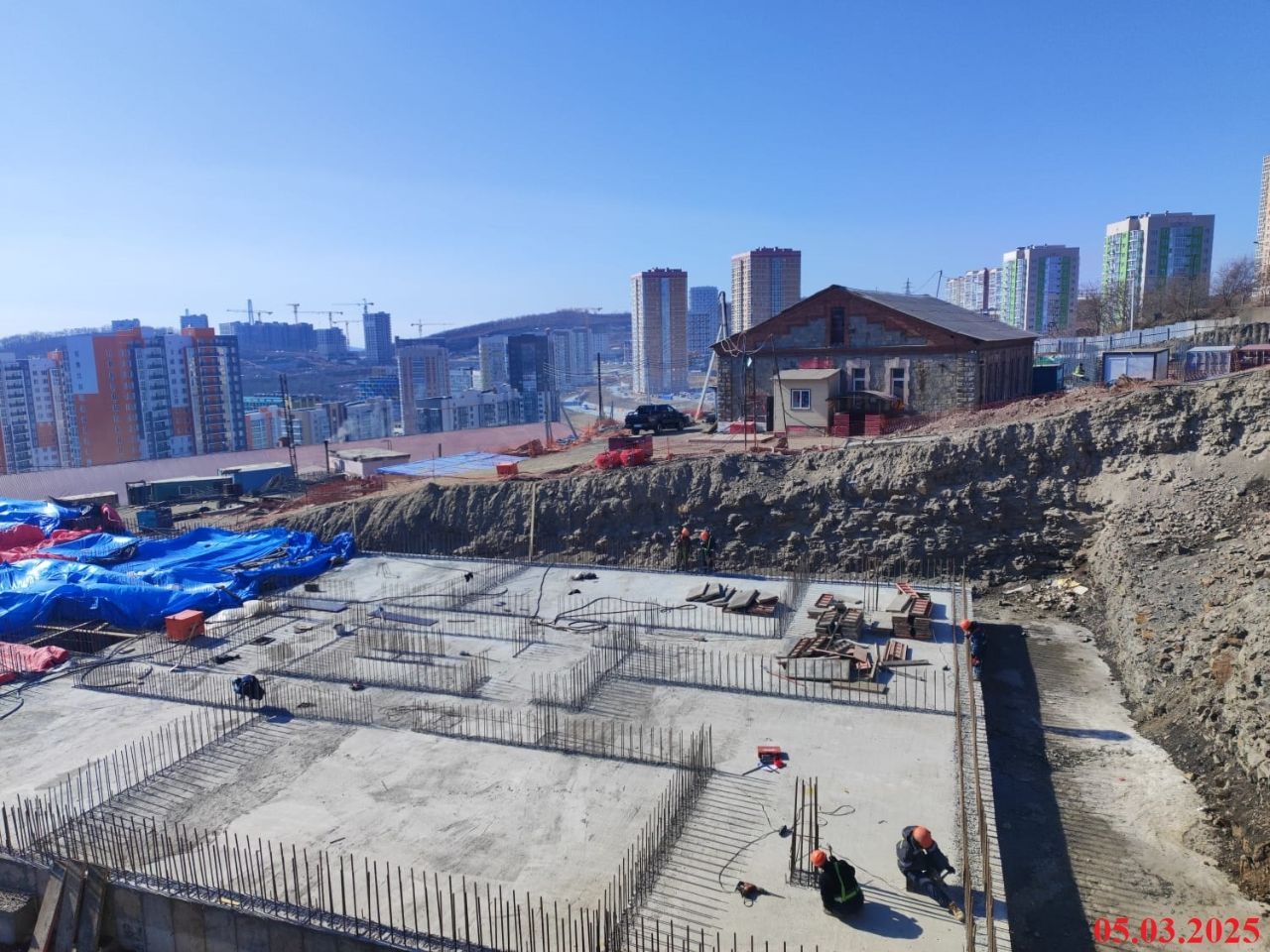

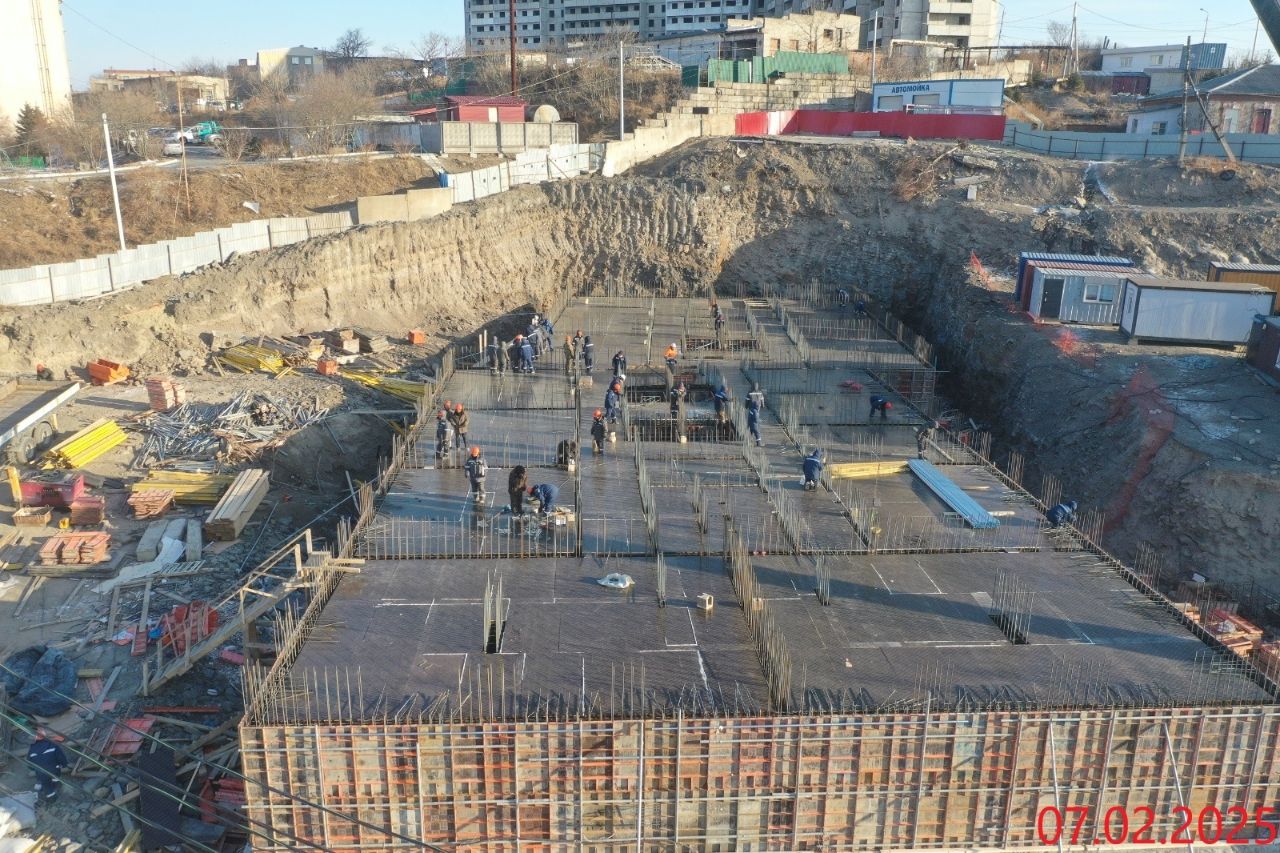

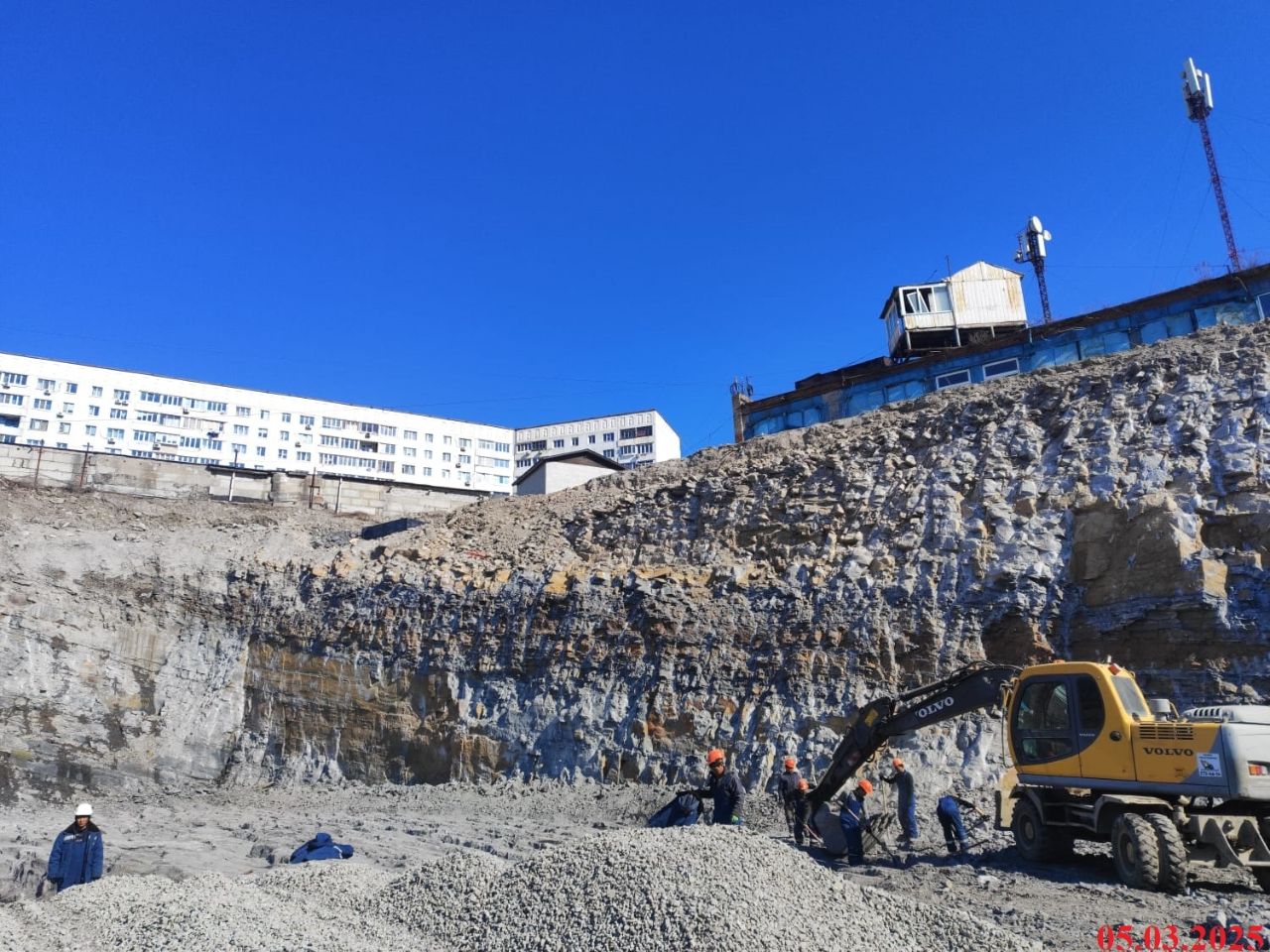

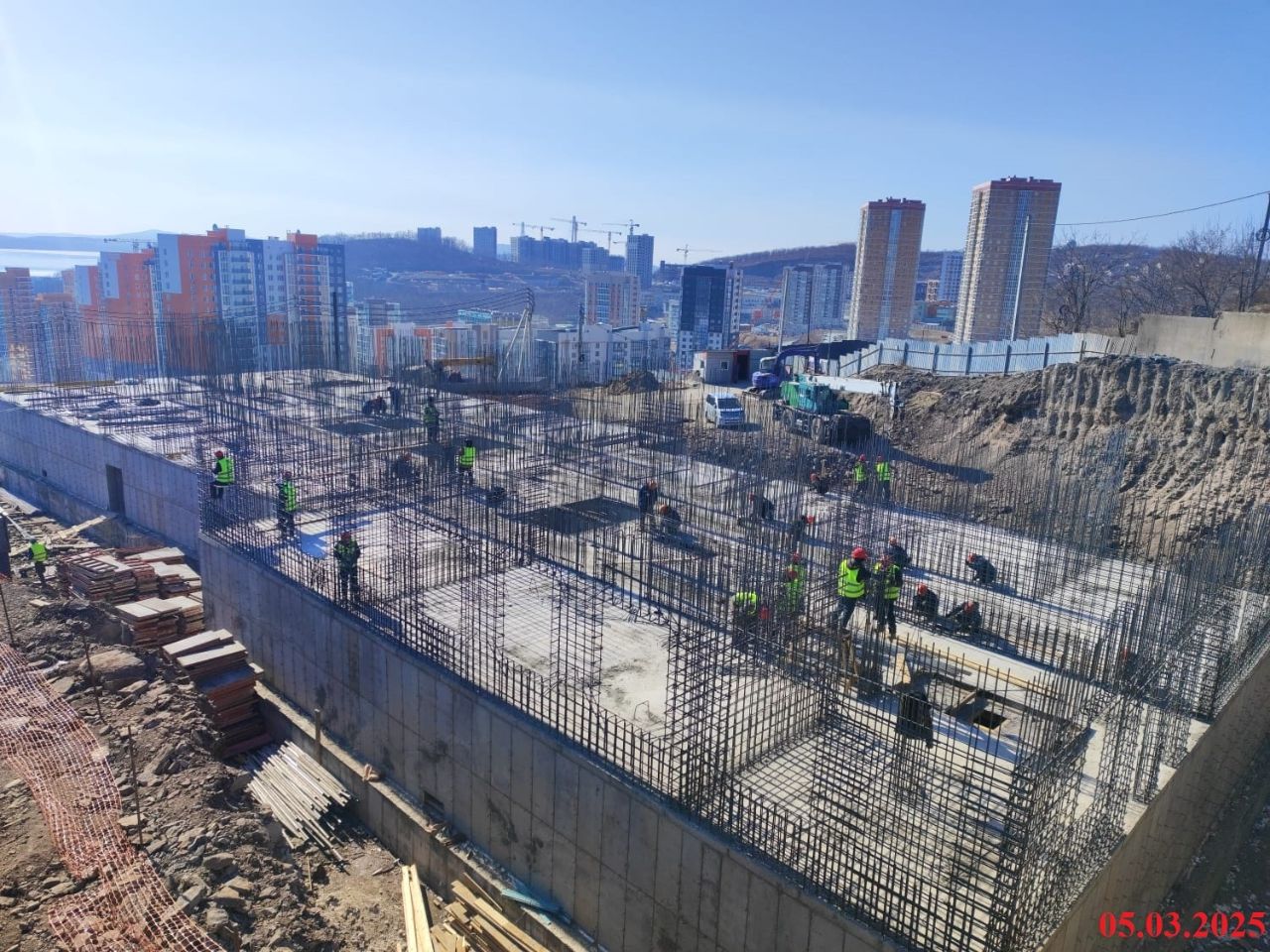

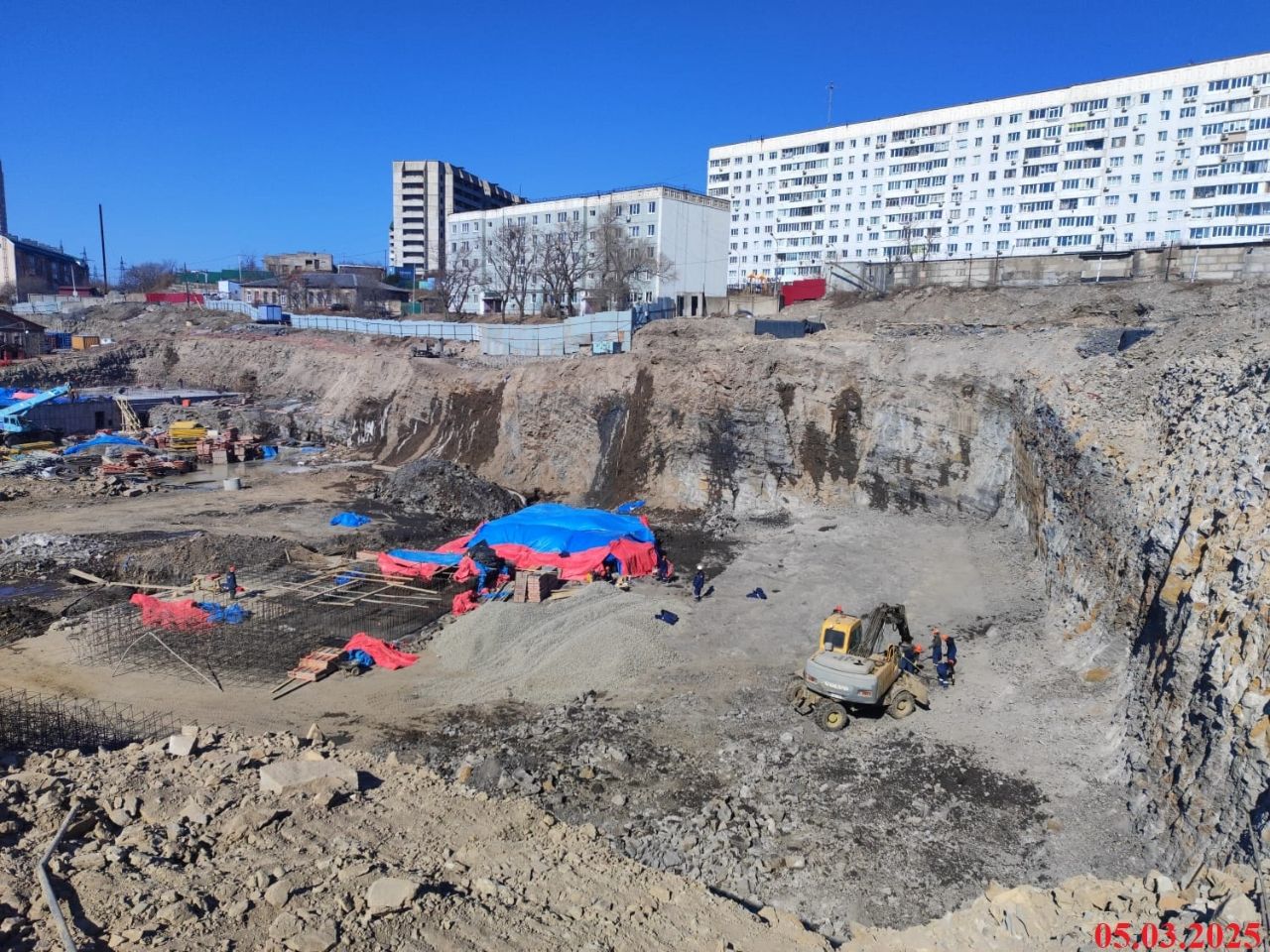

1 марта 2025

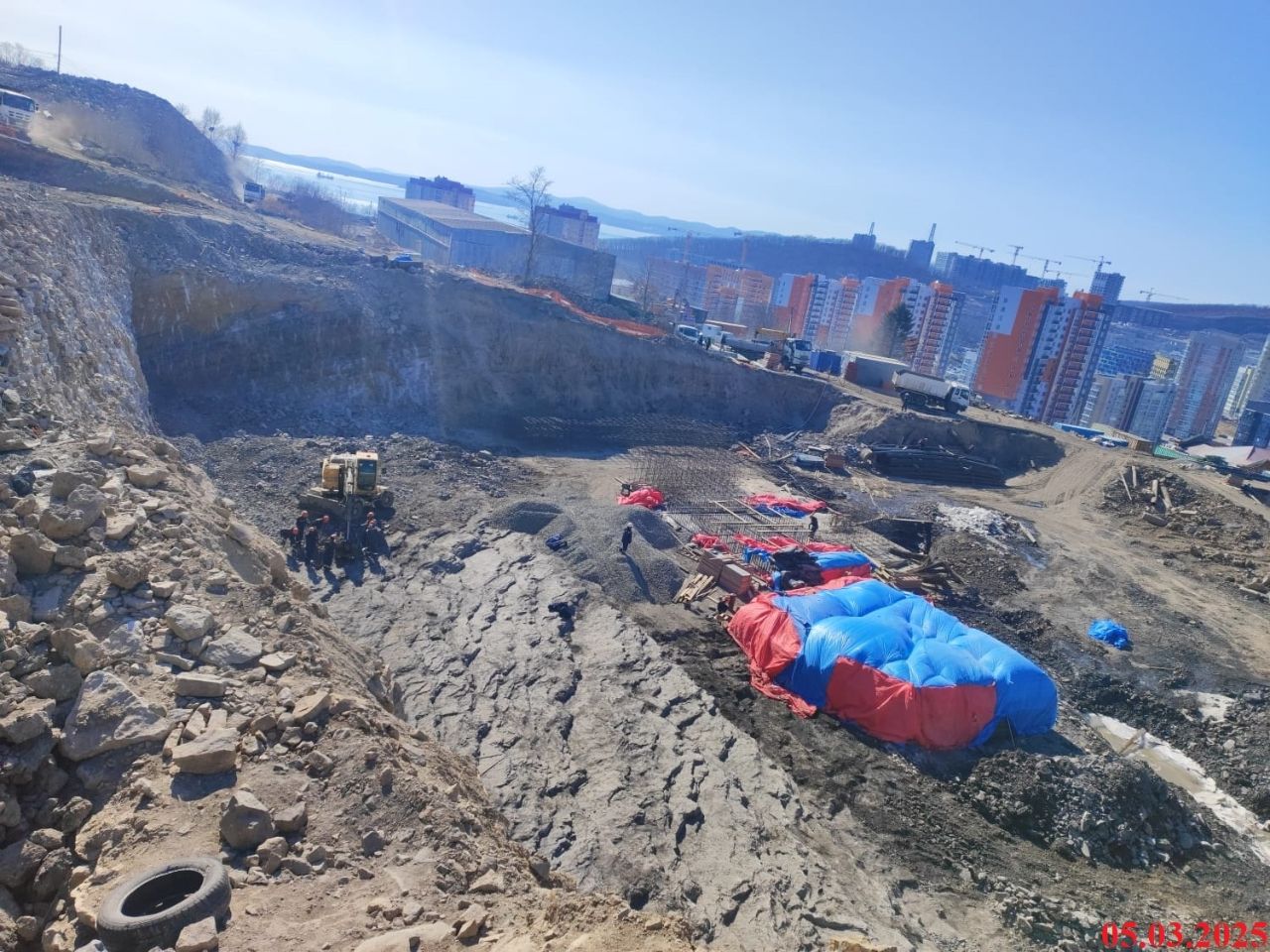

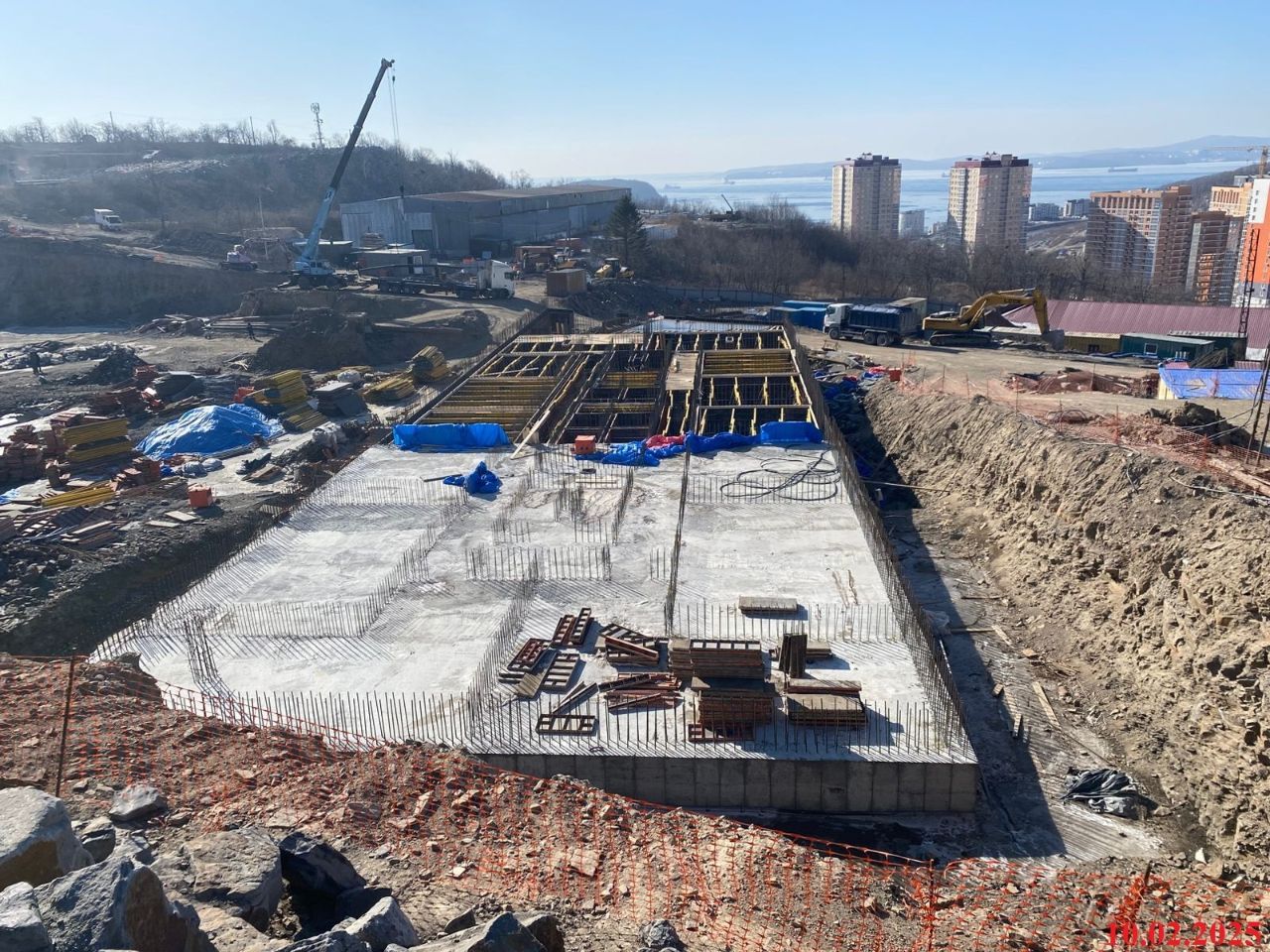

Ход строительства ЖК «Соболь» от 1 марта 2025

Посмотреть еще
